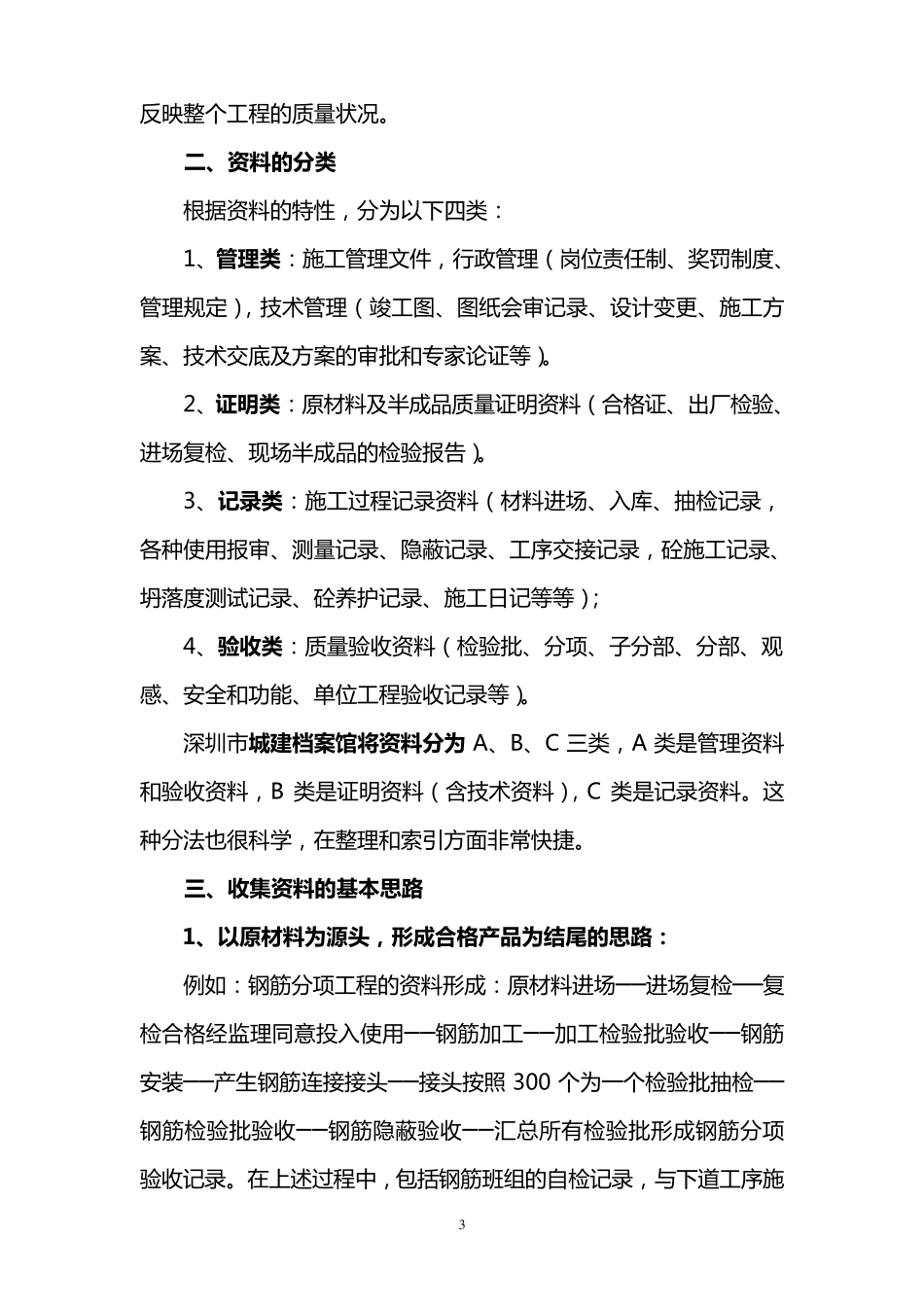

1 施工资料的收集与整理 ( 深 圳 市 鹏 城 建 筑 集 团 有 限 公 司 杜 军 民 ) 工 程 从 立 项 、勘探、设计、施工 到竣工 投产,整个过程 中形成的文件、图纸、图表、计算书、声像资料等都是竣工 资料,属于收集 、整理、归档的范围。其中施工 过程 质量控制资料的收集 和整理必不可少,其重要性表现在于:他记录了工 程 建 设活动的全过程 ,是施工 生产建 设成果的真实反映,它对于加强工 程 质量控制,追究工 程 质量责任以及为日后工 程 维修、建 筑 物改、扩建 或增层提供必不可少的技术依据,是国家的重要技术档案,也是建 筑 物的真实写照。验评标 准 要求 工 程 技术保 证 资料必须 齐 全,否 则 ,视 为不合 格 工 程 ,不能 交 付 使用 。由 此 可见 ,施工 资料的收集 和整理尤 为重要,笔 者 根 据自 己 的工作 经 历 ,总 结 了几 点 经 验和方 法 ,共 大 家参 考 和探讨 。 一 、 收集原则 (一 )、及时性 资料的收集 应 杜 绝 拖 沓 滞 后,闭 门 造 车 现象 和应 付 突 击 式 的心理。施工 资料是对建 筑 实物质量情 况 的真实反映,因 此 要求 必须 按 照建 筑 物施工 的进 度 及时 收集 。这 里 要特 别 强调 的是:施工 生产离 不开技术支 持 ,技术指 引 是保 障 施工 生产顺 利 进 行 的前 提,技术资料是生产的有 力 依据,技术工 作 必须 先 行 一 步 。如 :施工 方 案、技术交 底 、设计变 更 等工 作 必须 在施工 前 进 行 ,所 以这 些 资料的收集 就 要更 及时 ,更 全面 。其次 就 是记录资料,最 基 本 的是施工 日记,它记录了整个施工 生产活动,如 果记录不及时 ,很 容 易 漏 记或误 记,资料的真实性难 以保 证 。 2 ( 二 )、真实性 笔 者 曾 经 见 过 某 工 程 的 模 板 安 装 检 验 批 验 收 记 录 , 记 录 中 填 写 的数 据 令 人 结 舌 。 如 : 五 层 梁 板 模 板 安 装 检 验 批 验 收 记 录 中 , 基 础 的 截面 尺 寸 偏 差 值 填 写 为 0.1mm。 实 际 上 施 工 五 层 梁 板 时 基 础 早 已 经 施工 完 毕 , 0.1mm 的 精 度 既 不 能 用 普 通 钢 卷 尺 测 量...
