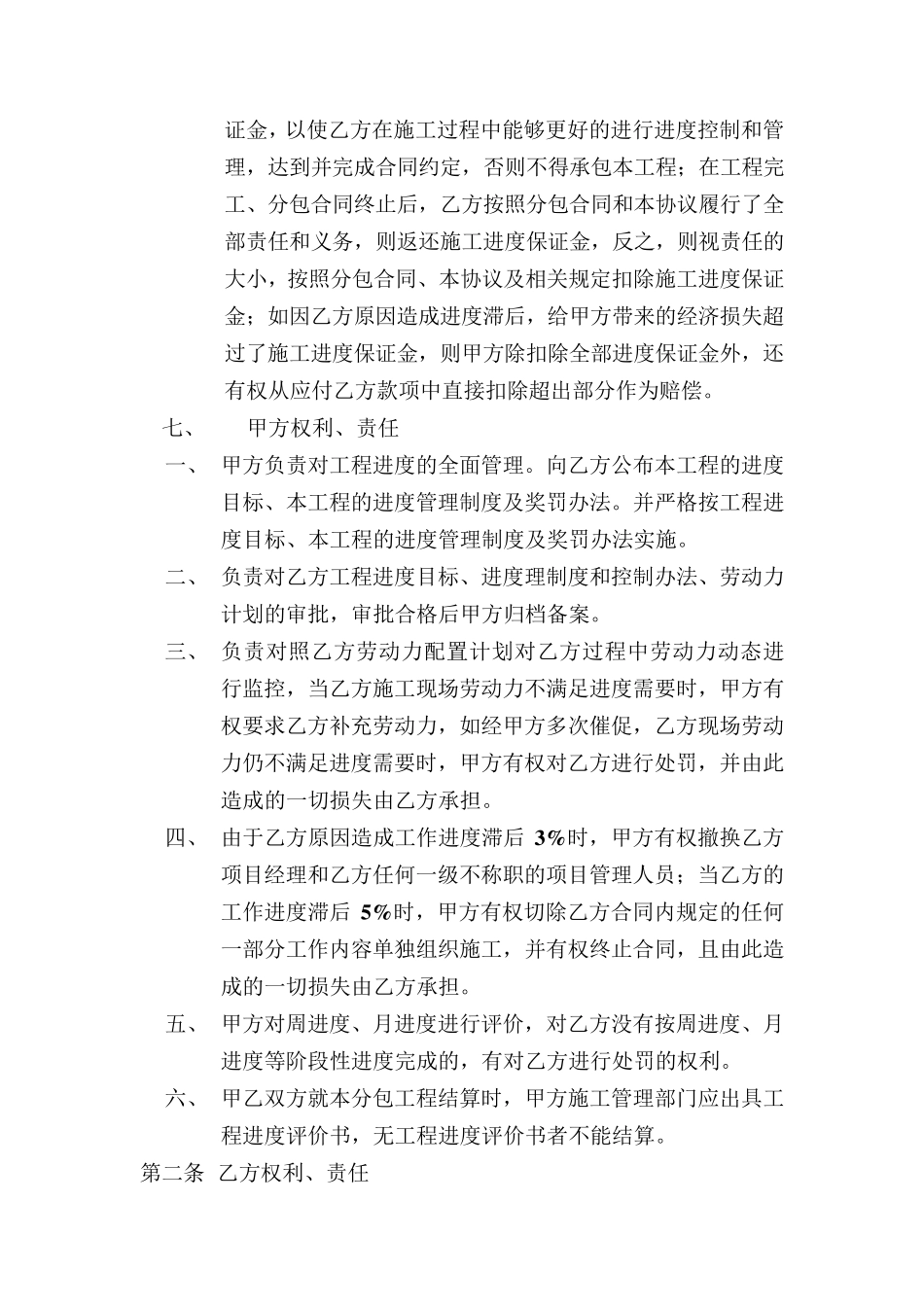

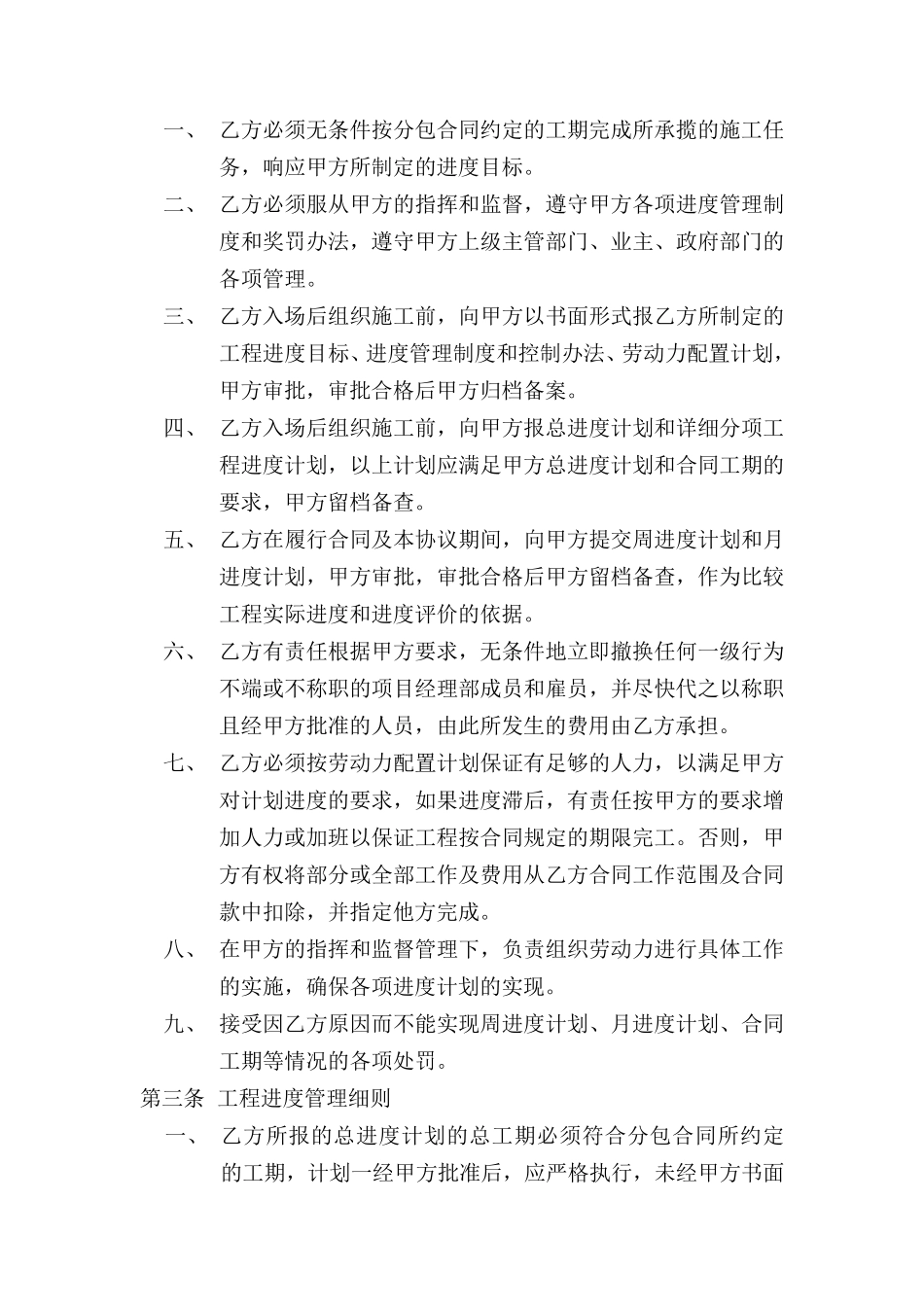

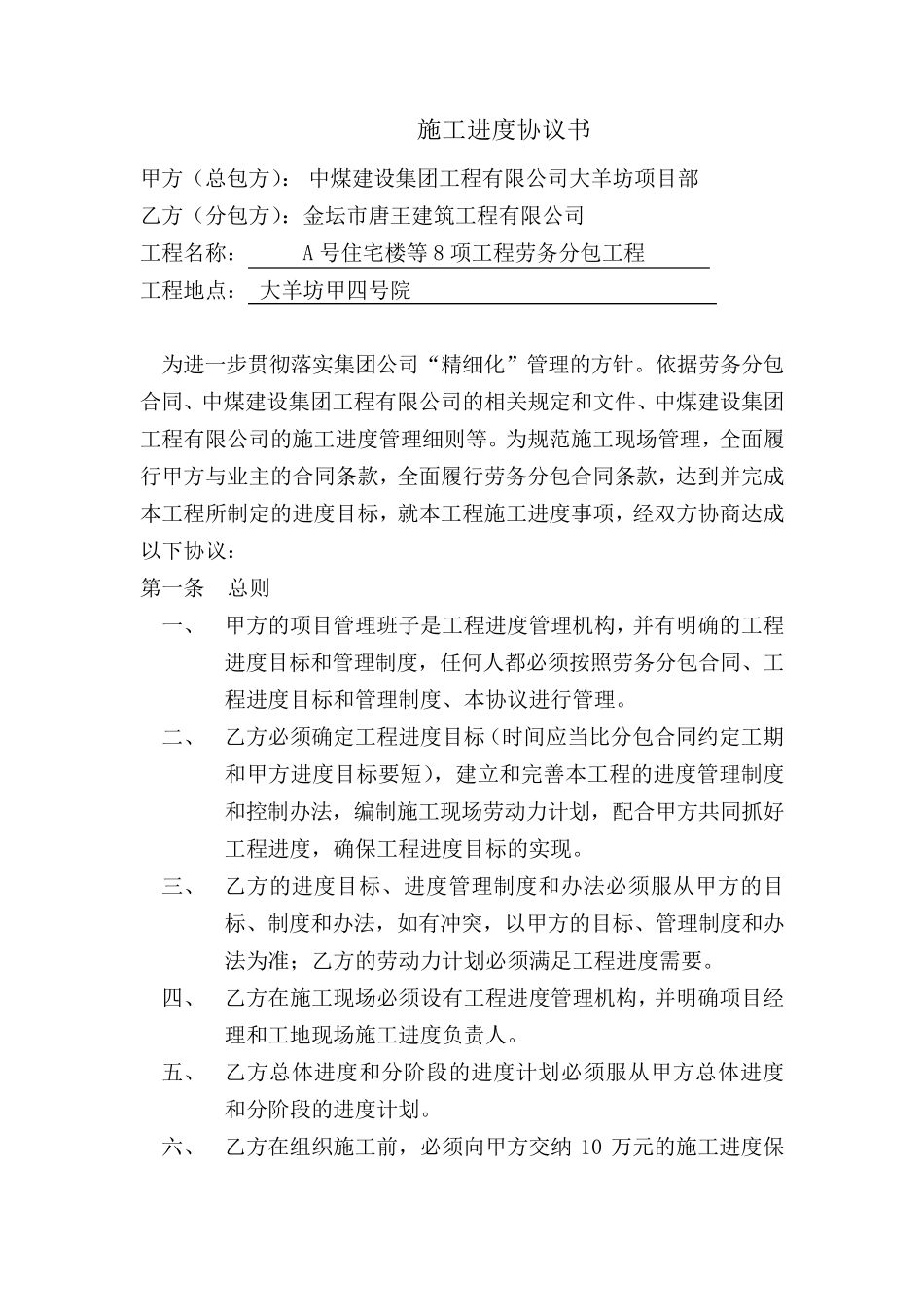

施工进度协议书 甲方(总包方): 中煤建设集团工程有限公司大羊坊项目部 乙方(分包方):金坛市唐王建筑工程有限公司 工程名称: A 号住宅楼等8 项工程劳务分包工程 工程地点: 大羊坊甲四号院 为进一步贯彻落实集团公司“精细化”管理的方针
依据劳务分包合同、中煤建设集团工程有限公司的相关规定和文件、中煤建设集团工程有限公司的施工进度管理细则等
为规范施工现场管理,全面履行甲方与业主的合同条款,全面履行劳务分包合同条款,达到并完成本工程所制定的进度目标,就本工程施工进度事项,经双方协商达成以下协议: 第一条 总则 一、 甲方的项目管理班子是工程进度管理机构,并有明确的工程进度目标和管理制度,任何人都必须按照劳务分包合同、工程进度目标和管理制度、本协议进行管理
二、 乙方必须确定工程进度目标(时间应当比分包合同约定工期和甲方进度目标要短),建立和完善本工程的进度管理制度和控制办法,编制施工现场劳动力计划,配合甲方共同抓好工程进度,确保工程进度目标的实现
三、 乙方的进度目标、进度管理制度和办法必须服从甲方的目标、制度和办法,如有冲突,以甲方的目标、管理制度和办法为准;乙方的劳动力计划必须满 足 工程进度需 要
四、 乙方在 施工现场必须设有工程进度管理机构,并明确项目经理和工地现场施工进度负 责 人
五 、 乙方总体 进度和分阶 段 的进度计划必须服从甲方总体 进度和分阶 段 的进度计划
六 、 乙方在 组 织 施工前 ,必须向 甲方交 纳10 万 元 的施工进度保证金,以使乙方在施工过程中能够更好的进行进度控制和管理,达到并完成合同约定,否则不得承包本工程;在工程完工、分包合同终止后,乙方按照分包合同和本协议履行了全部责任和义务,则返还施工进度保证金,反之,则视责任的大小,按照分包合同、本协议及相关规定扣除施工进度保证金;如因乙方原因造成进度滞后,给甲方带来的经济损
