施工进度计划、劳动力、主要施工设备配置 5
1 施工进度计划 5
1 施工主要节点控制 本工程总工期:517 天
包括二次精装修、暖通、弱电、幕墙等全部内容工期和室外工程工期 90 天
按照总的施工部署已划分的施工区域,即根据本工程由生产车间和科研开发中心二部分组成,且规模基本相当的特点,将工程划分为南北二个施工区域
并以这二个施工区域,分别设置二条关键线路
基础施工原则上先施工落深这部分的地下室,后施工浅这部分的地下室和无地下室这部分的承台地梁
由于设计已设置了后浇带,加上面广,所以在施工落深这部分地下室的同时,可按排施工与地下室无牵连这部分的承台地梁基础
地下室及基础南区为 82 天、北区为73 天完成
上部主体结构在南北二个施工区域中,按照设计设置的后浇带位置,在每个施工区域再划分 A、B、C、D 四个施工小区域,相位组织三支作业班组同时流水施工,上部钢筋混凝土结构在 105 天内完成
钢结构吊装及屋面板安装南区四层结构完成后即可插入进行,需用 140 天,北区需用 120 天

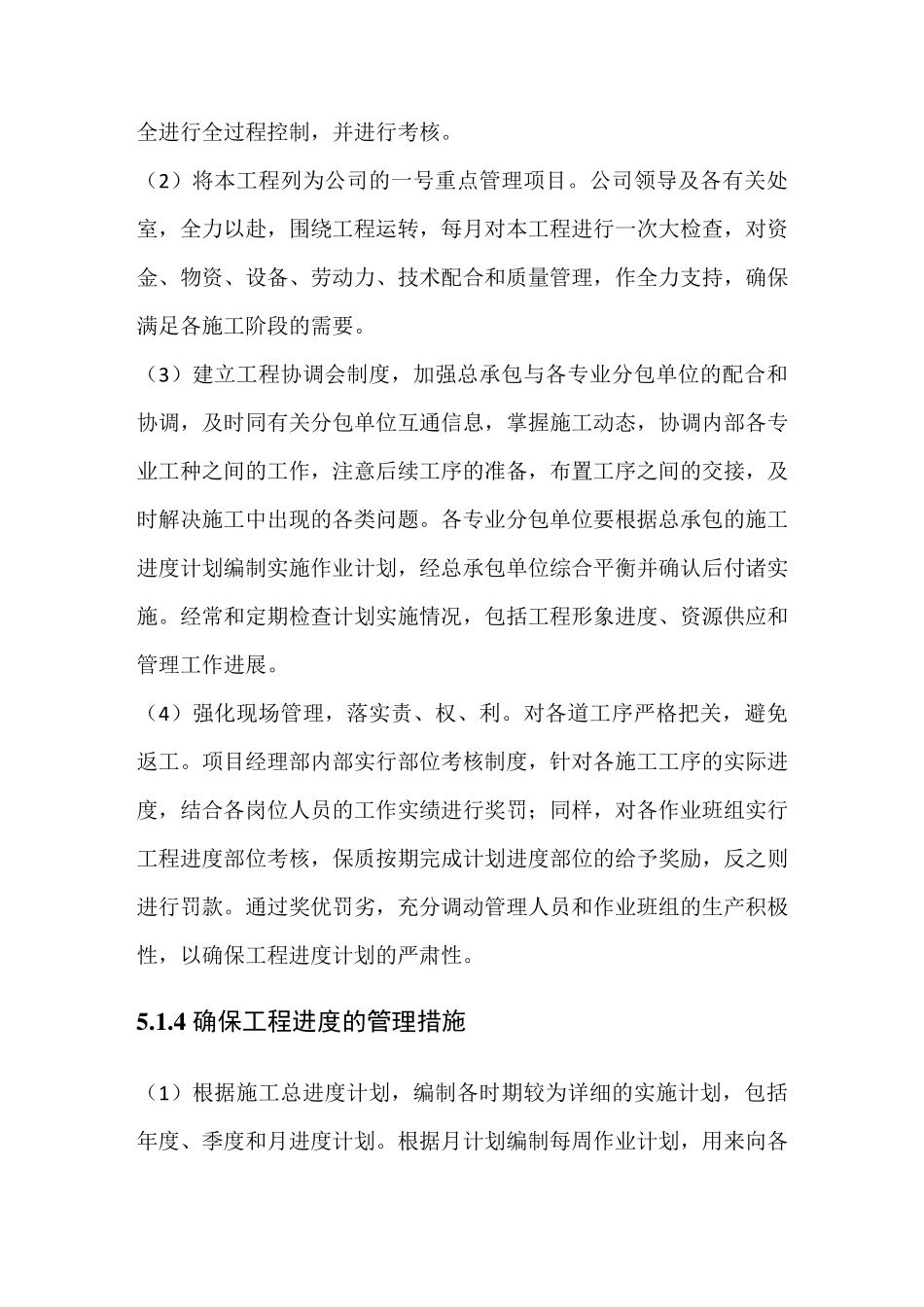

为了确保如期交工,在主体结构施工过程中,结构中间验收可分层 进 行 , 验 收 合 格 后 , 可 穿 插 进 行 粗 装 饰 , 以 确 保 工 期
室 内 外 装 饰按 排 六 个 月 , 精 装 饰 四 个 月 ( 与 粗 装 饰 搭 接 二 个 月 )
室 外 工 程 安 排3 个 月 完 成
详 见 附 页 施 工 总 进 度 网 络 计 划

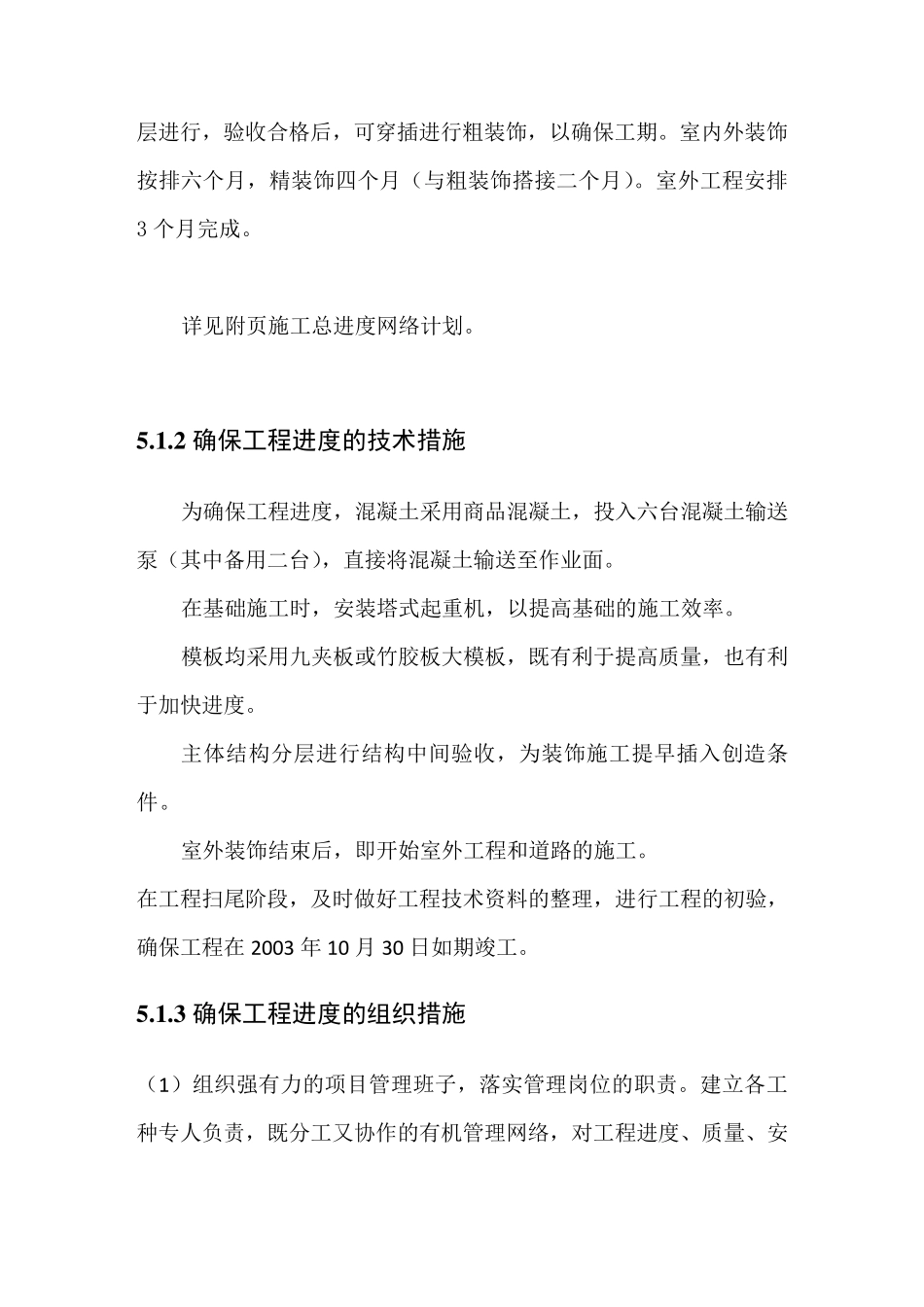

2 确保工程进度的技术措施 为 确 保 工 程 进 度 , 混 凝 土 采 用 商 品 混 凝 土 , 投 入 六 台 混 凝 土 输 送泵 ( 其 中 备 用 二 台 ), 直 接 将 混 凝 土 输 送 至 作 业 面
在 基 础 施 工 时 , 安 装 塔 式 起 重 机 , 以 提
