施工进度计划表(横道图)VIP专享

施工进度计划表(横道图)_第1页
1/6

施工进度计划表(横道图)_第2页
2/6
施工进度计划表(横道图)_第3页

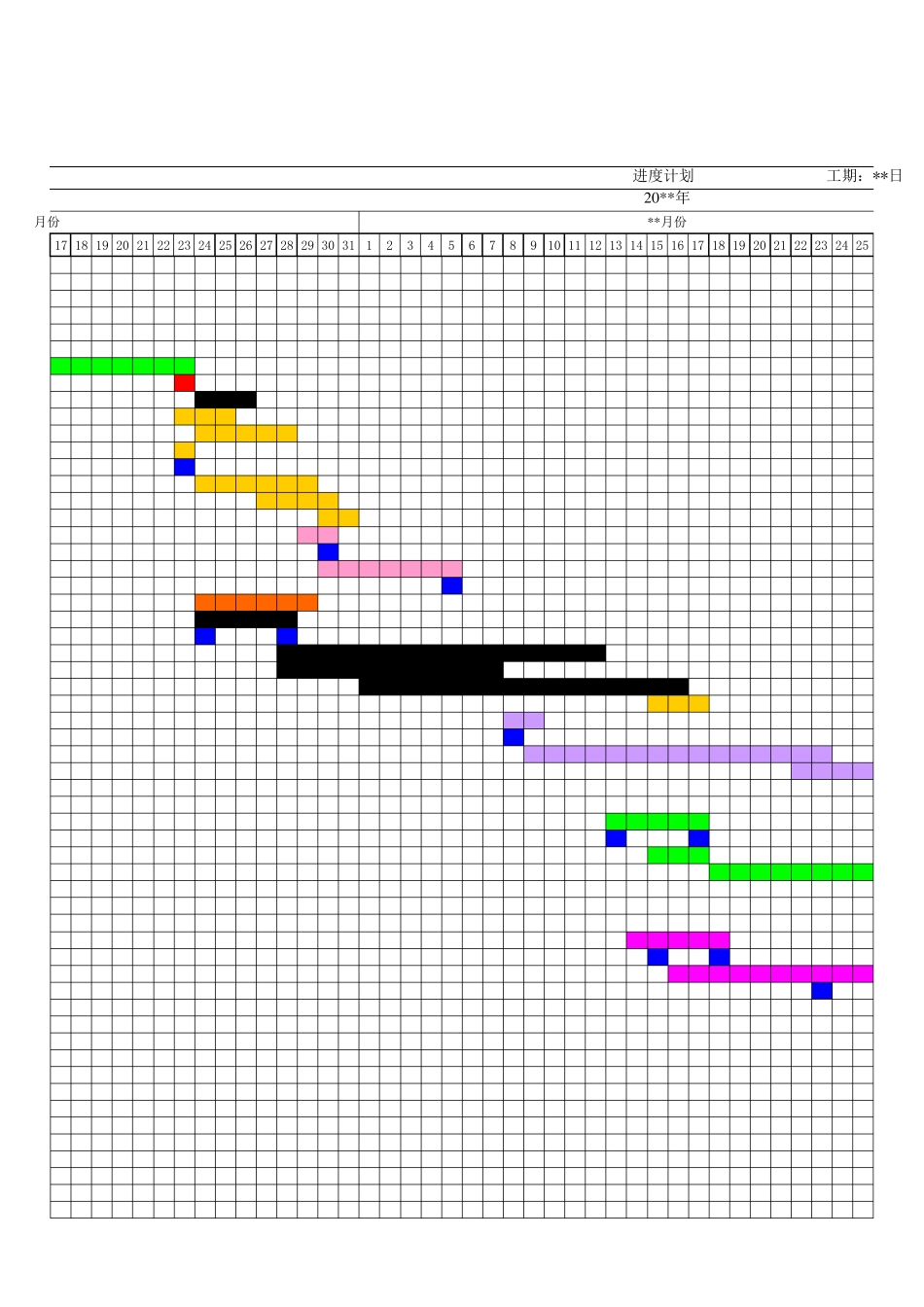

3/6
12345678910 11 12 13 14 15 161施工准备人员进场,安排住宿拆除墙体、清除垃圾及清扫地面2砌墙放线定位泥水工砌墙材料:砖、水泥、砂、钢筋、模板搬运杂工安装钢筋模板钢筋工浇注混凝土泥水工新建墙体及抹灰泥水工放水平线泥水工放吊顶水平线及墙面分格线木工3水电改造水电路定位水电工水电路开槽、开孔水电工水电材料进场水电工业主到场检查材料业主水电路排管、埋设水电工管内穿电线水电工水试压、电路绝缘测试水电工4防水进场防水材料搬运防水业主到场检查材料业主卫生间厨房防水施工防水业主到场验收防水工程业主5供货商量尺寸 木饰面、软包、大理石商进场测量尺寸材料商6木工进场木工材料进场木工业主到场检查材料业主吊天花木工做木制框架木工饰面板基层工程木工定位、开灯孔、消防孔、空调风口水电工7涂料进场搬运材料涂料工业主到场检查材料业主顶面墙面施工涂料工打磨、修补涂料工上底漆涂料工墙面上防潮漆涂料工8石材进场石材搬运、水泥、砂搬运泥水工业主到场检查材料业主石材分类、墙面放线泥水工墙面石材施工泥水工地面石材施工泥水工业主到场验收石材工程业主9供货商量尺寸 玻璃门进场测量尺寸材料商10木饰面施工材料进场搬运木饰面业主到场检查材料业主木饰面施工木饰面业主到场验收木饰面工程业主木地板基层施工木饰面业主到场验收基层板工程业主木地板面层施工木饰面业主到场验收木地板工程业主11 墙纸软包进场材料进场搬运墙纸业主到场检查材料业主墙纸、软包施工墙纸12厨卫洁具材料进场搬运洁具商业主到场检查材料业主厨卫洁具安装洁具商13涂料收尾涂料收尾涂料工涂刷面漆涂料工14灯具等进场灯具材料搬运电工序号施工工序施工项目工种开工人数**月份施工进度计划表(横道图)工程名称:计划工日日历天灯具安装电工开关面板安装电工玻璃安装玻璃工15功能测试灯、开关、给排水、马桶水电工16扫尾工程卫生保洁杂工验收业主施工人员离场1、本表所有工种施工日期及人员数是按理论量标示,实际施工可能有所出入,现场必须灵活掌2、消防及空调因工种特殊没有列到此表中,在实际施工中应合理安排穿插进行,必须在吊顶封3、图纸深化及所有材料确认、材料样品封样必须在开工前( 月 日)全部完成4、因更改图纸或业主原因部分工期延后,应尽量调整保证总工期,因更改图纸或业主原因大部庆祝竣工说明:17 18 19 20 21 22 23 24 25 26 27 28 29 30 3112345678910 11 12 13 14 15 16 17 18 19 20 21 22...
