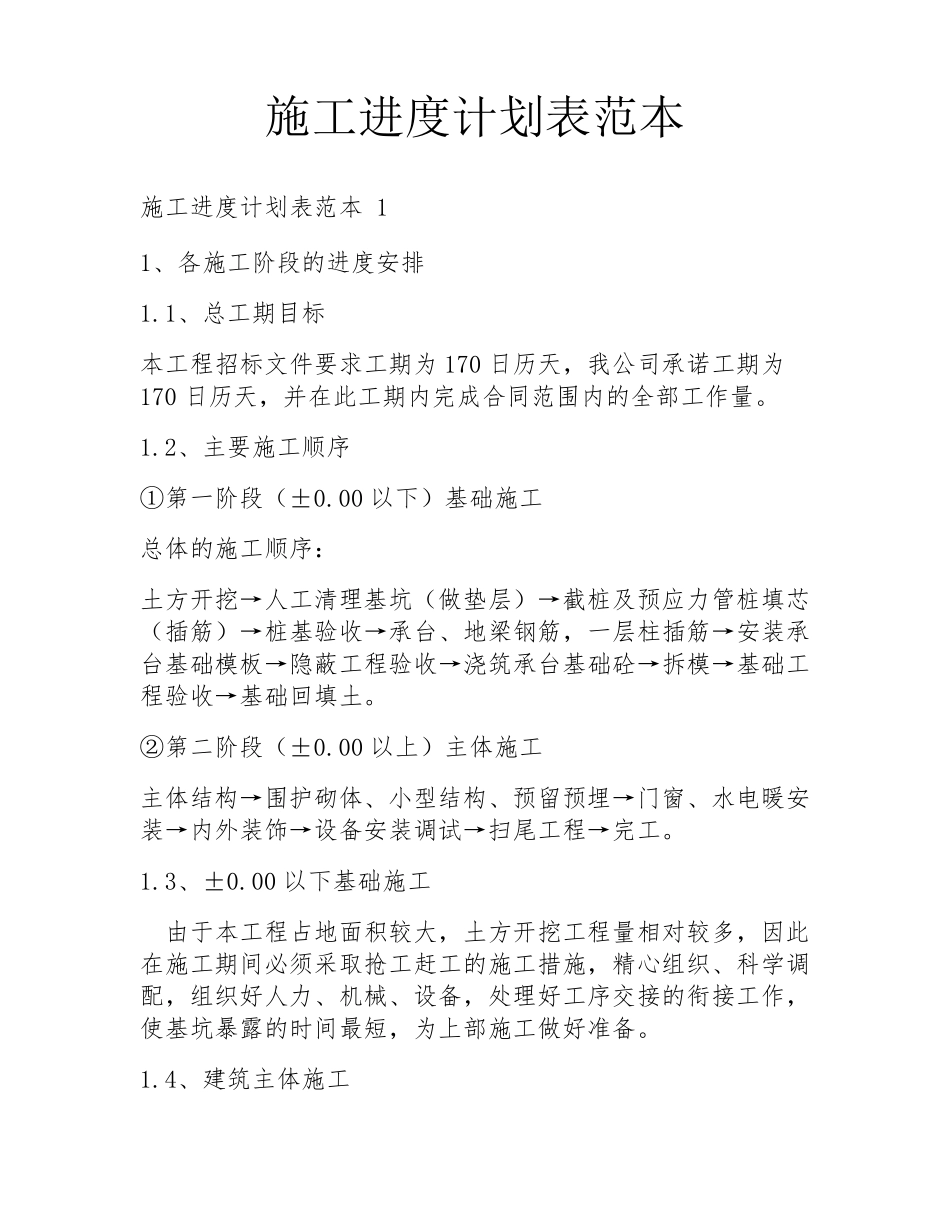

施工进度计划表范本 施工进度计划表范本 1 1、各施工阶段的进度安排 1
1、总工期目标 本工程招标文件要求工期为170 日历天,我公司承诺工期为170 日历天,并在此工期内完成合同范围内的全部工作量
2、主要施工顺序 ①第一阶段(±0
00 以下)基础施工 总体的施工顺序: 土方开挖→人工清理基坑(做垫层)→截桩及预应力管桩填芯(插筋)→桩基验收→承台、地梁钢筋,一层柱插筋→安装承台基础模板→隐蔽工程验收→浇筑承台基础砼→拆模→基础工程验收→基础回填土
②第二阶段(±0
00 以上)主体施工 主体结构→围护砌体、小型结构、预留预埋→门窗、水电暖安装→内外装饰→设备安装调试→扫尾工程→完工
00 以下基础施工 由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力、机械、设备,处理好工序交接 的衔 接 工作,使 基坑暴 露 的时 间最 短 ,为上部施工做好准 备

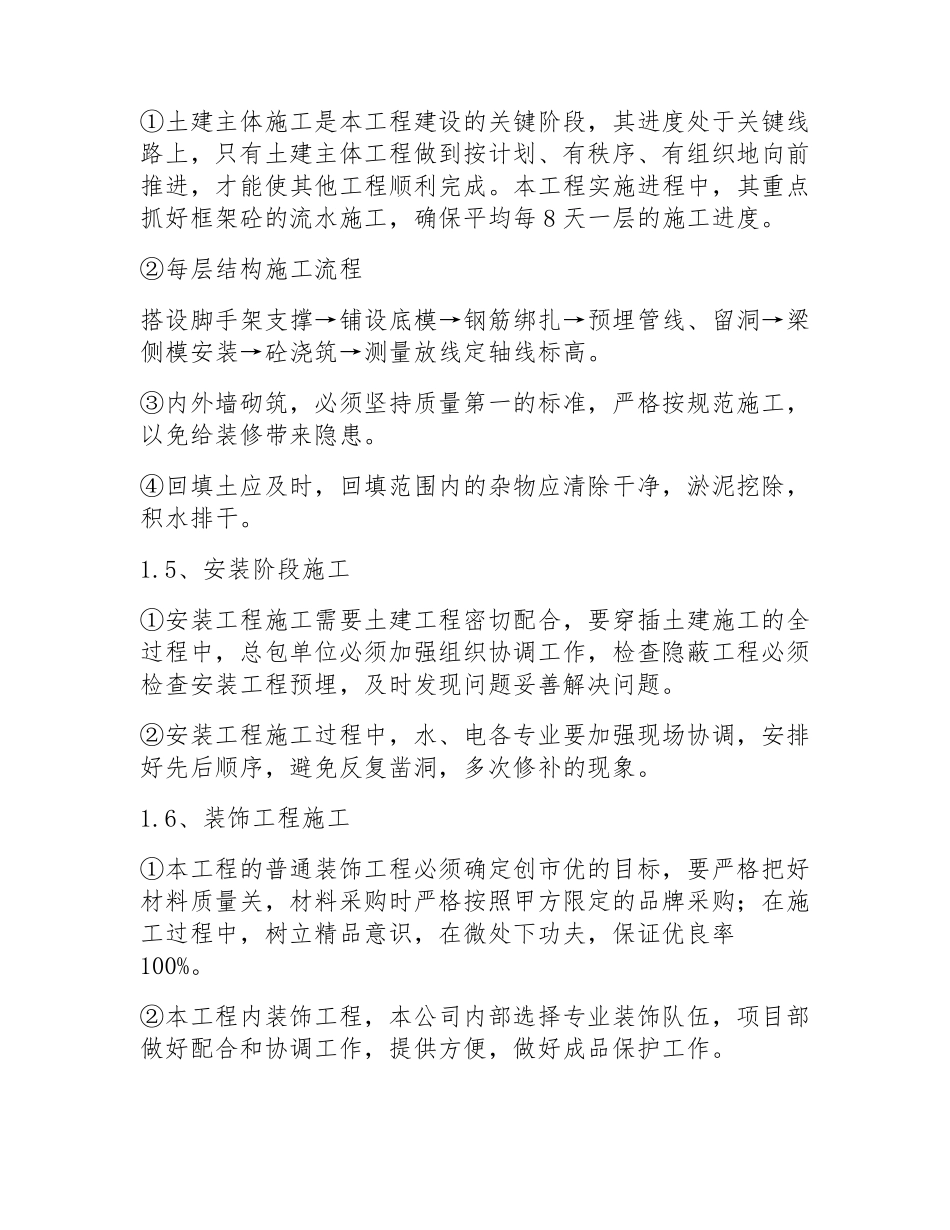

4、建 筑主体施工 ①土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成
本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每8 天一层的施工进度
②每层结构施工流程 搭设脚手架支撑→铺设底模→钢筋绑扎→预埋管线、留洞→梁侧模安装→砼浇筑→测量放线定轴线标高
③内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患
④回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干
5、安装阶段施工 ①安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题
②安装工程施工过程中,水、电各专业要加强现场协调,安排好先后
