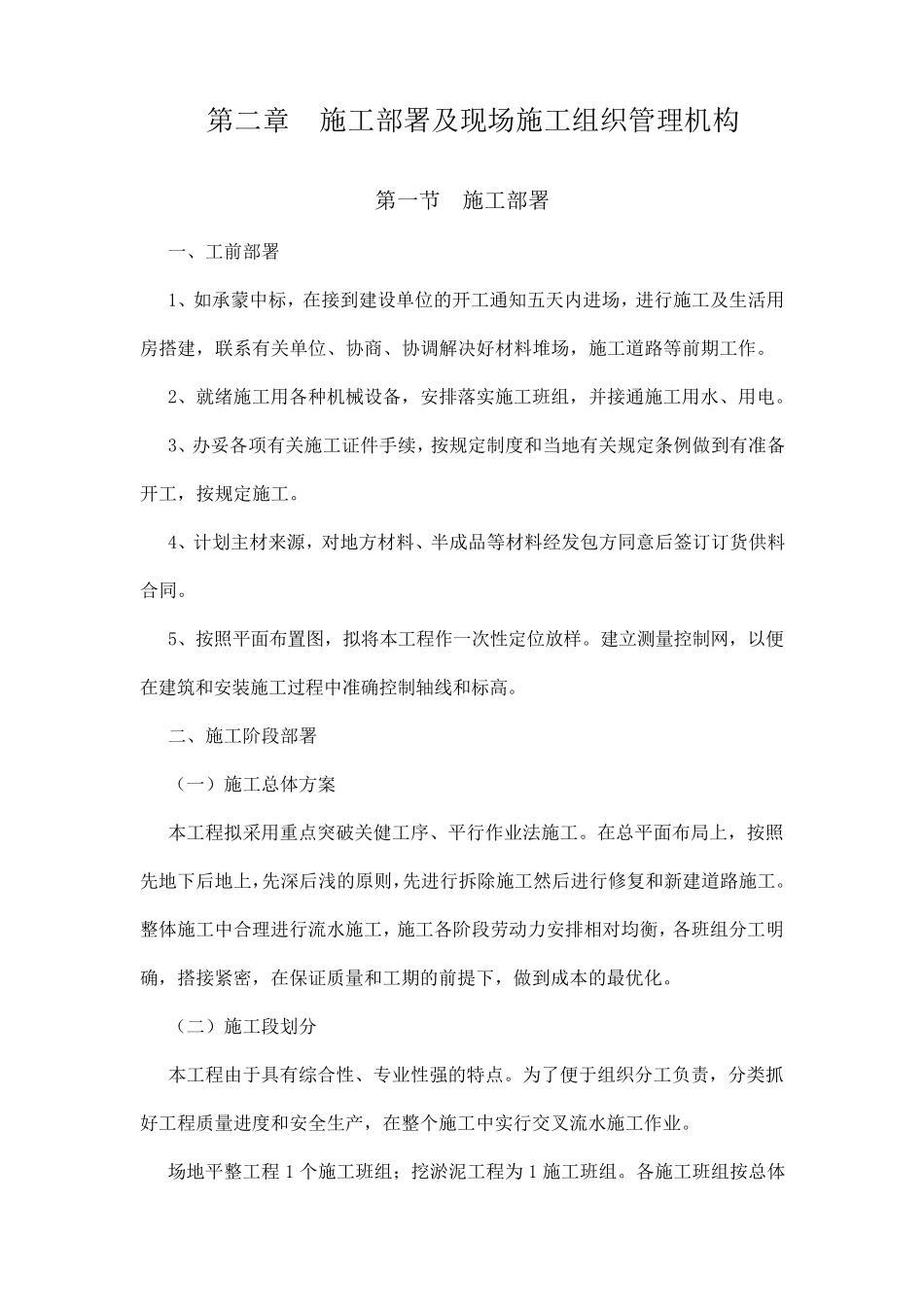

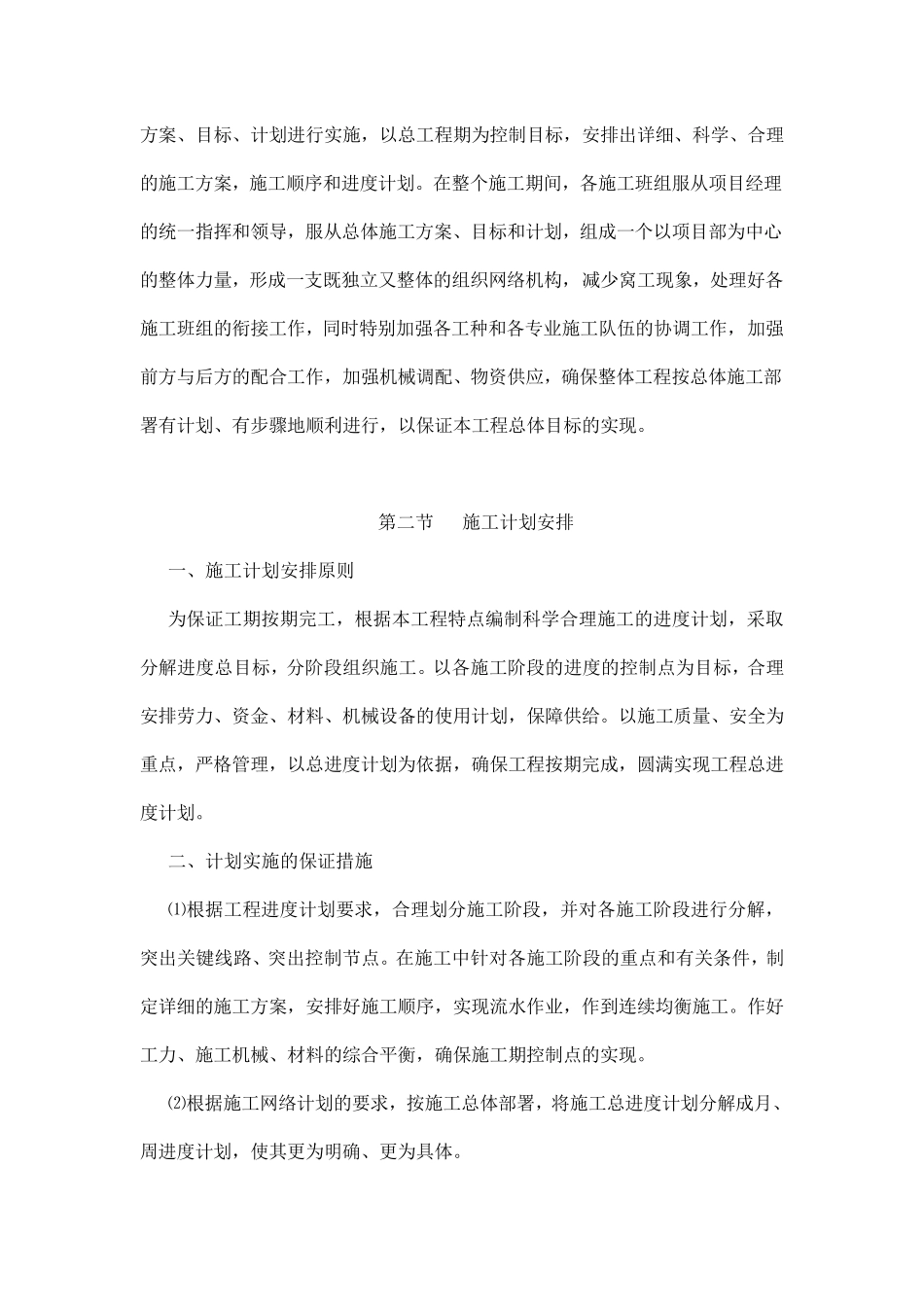

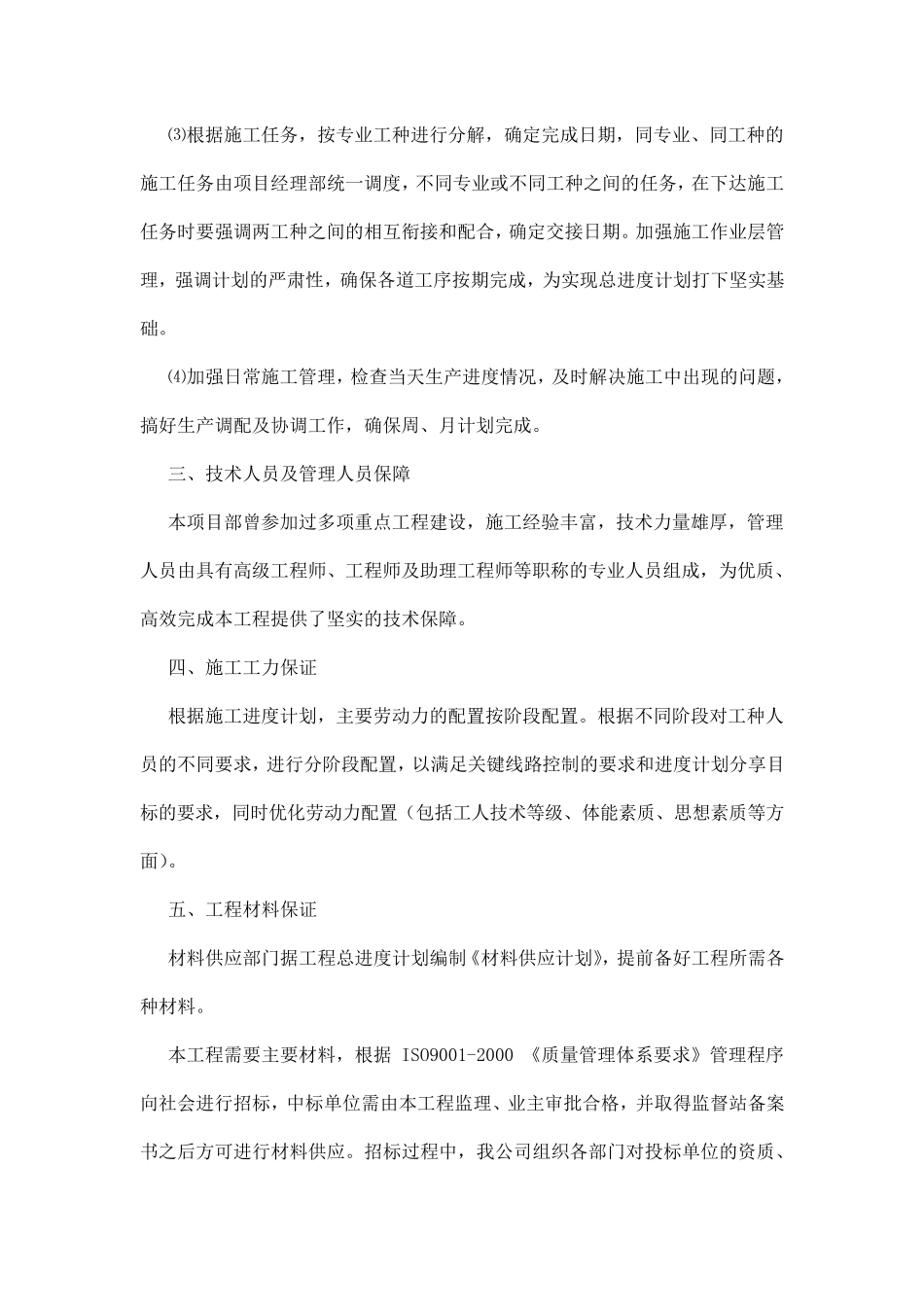

第二章 施工部署及现场施工组织管理机构 第一节 施工部署 一、工前部署 1、如承蒙中标,在接到建设单位的开工通知五天内进场,进行施工及生活用房搭建,联系有关单位、协商、协调解决好材料堆场,施工道路等前期工作
2、就绪施工用各种机械设备,安排落实施工班组,并接通施工用水、用电
3、办妥各项有关施工证件手续,按规定制度和当地有关规定条例做到有准备开工,按规定施工
4、计划主材来源,对地方材料、半成品等材料经发包方同意后签订订货供料合同
5、按照平面布置图,拟将本工程作一次性定位放样
建立测量控制网,以便在建筑和安装施工过程中准确控制轴线和标高
二、施工阶段部署 (一)施工总体方案 本工程拟采用重点突破关健 工序 、平行作业 法 施工
在总平面布局 上 ,按照先 地下 后地上 ,先 深 后浅 的原 则 ,先 进行拆 除 施工然 后进行修 复 和新 建道路施工
整 体施工中合理进行流 水施工,施工各阶段劳 动 力 安排相 对均 衡 ,各班组分 工明确,搭接紧 密 ,在保 证质 量和工期的前提 下 ,做到成本的最 优 化
(二)施工段划分 本工程由 于 具 有综 合性、专 业 性强 的特 点
为 了 便于 组织分 工负 责 ,分 类 抓好工程质 量进度和安全 生产 ,在整 个 施工中实行交 叉 流 水施工作业
场地平整 工程1 个 施工班组; 挖 淤 泥 工程为 1 施工班组
各施工班组按总体方 案 、 目 标 、 计 划 进 行 实 施 , 以 总 工 程 期 为 控 制 目 标 , 安 排 出 详 细 、 科 学 、 合 理的 施 工 方 案 , 施 工 顺 序 和 进 度 计 划
在 整 个 施 工 期 间 , 各 施 工 班 组 服 从 项 目 经 理的 统 一 指 挥 和 领 导 , 服 从 总 体 施 工 方 案 、 目 标 和 计 划 , 组 成
