施工项目部农网改造升级配网工程总结

施工项目部农网改造升级配网工程总结_第1页
1/8
施工项目部农网改造升级配网工程总结_第2页
2/8
施工项目部农网改造升级配网工程总结_第3页
3/8

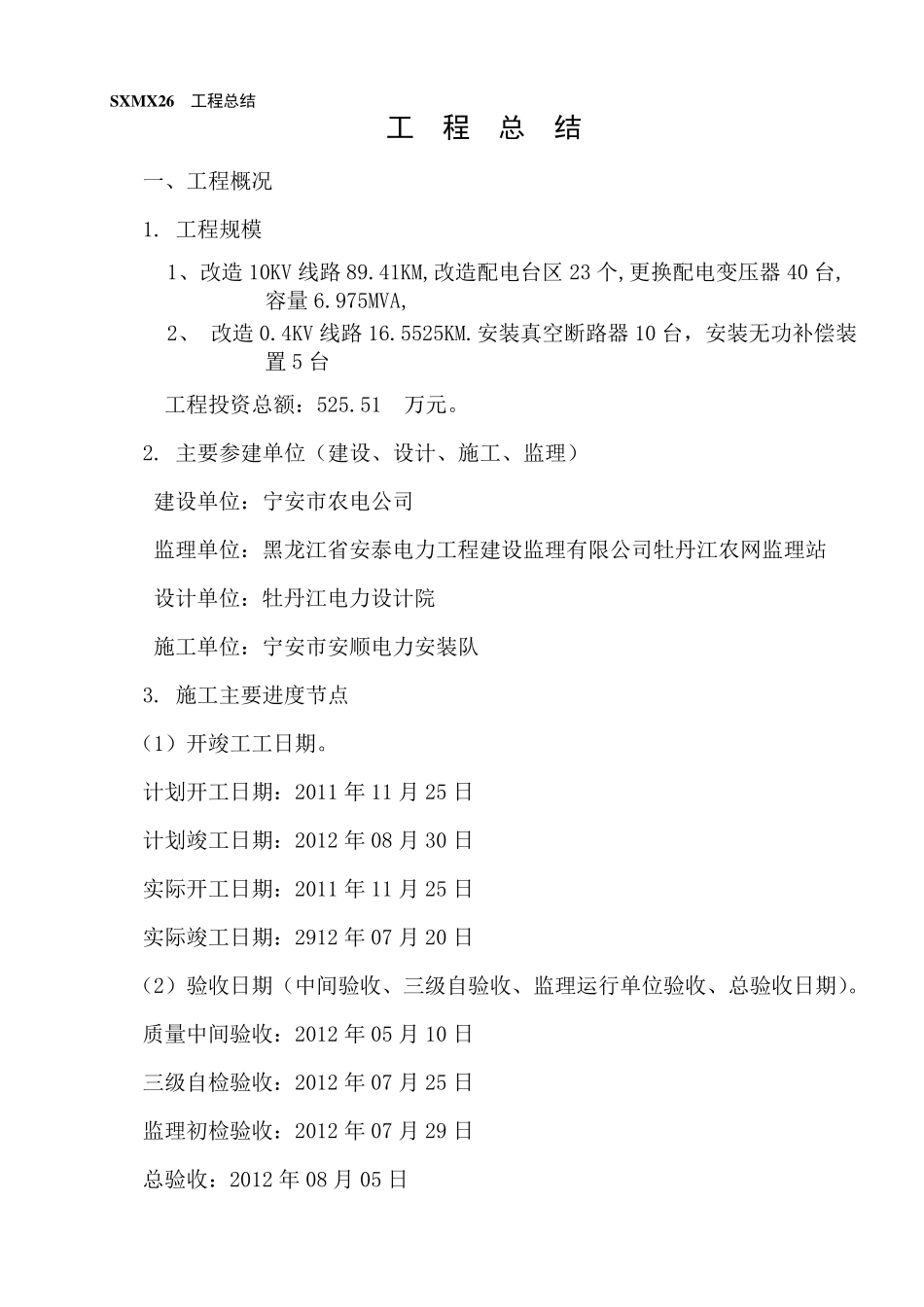

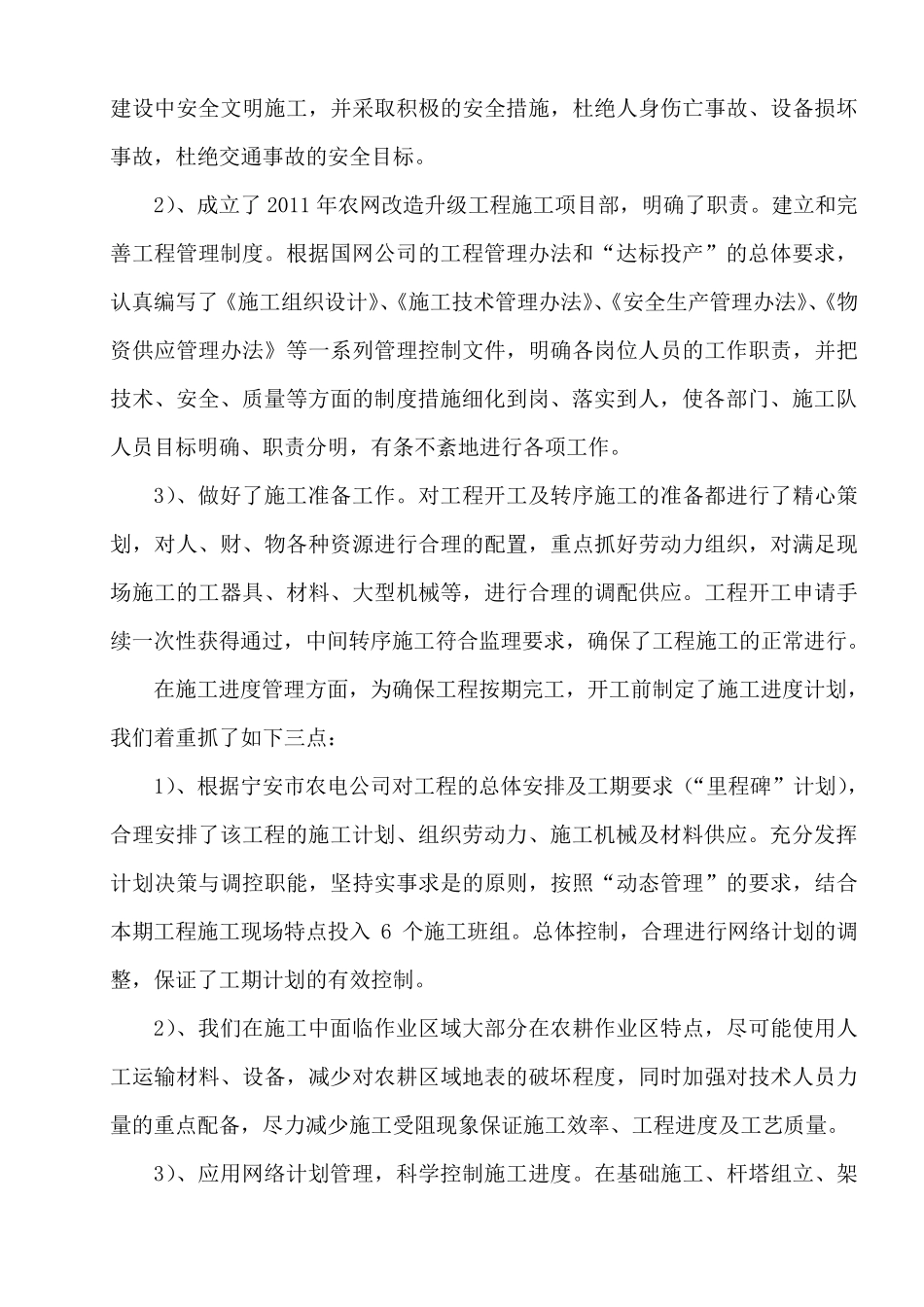

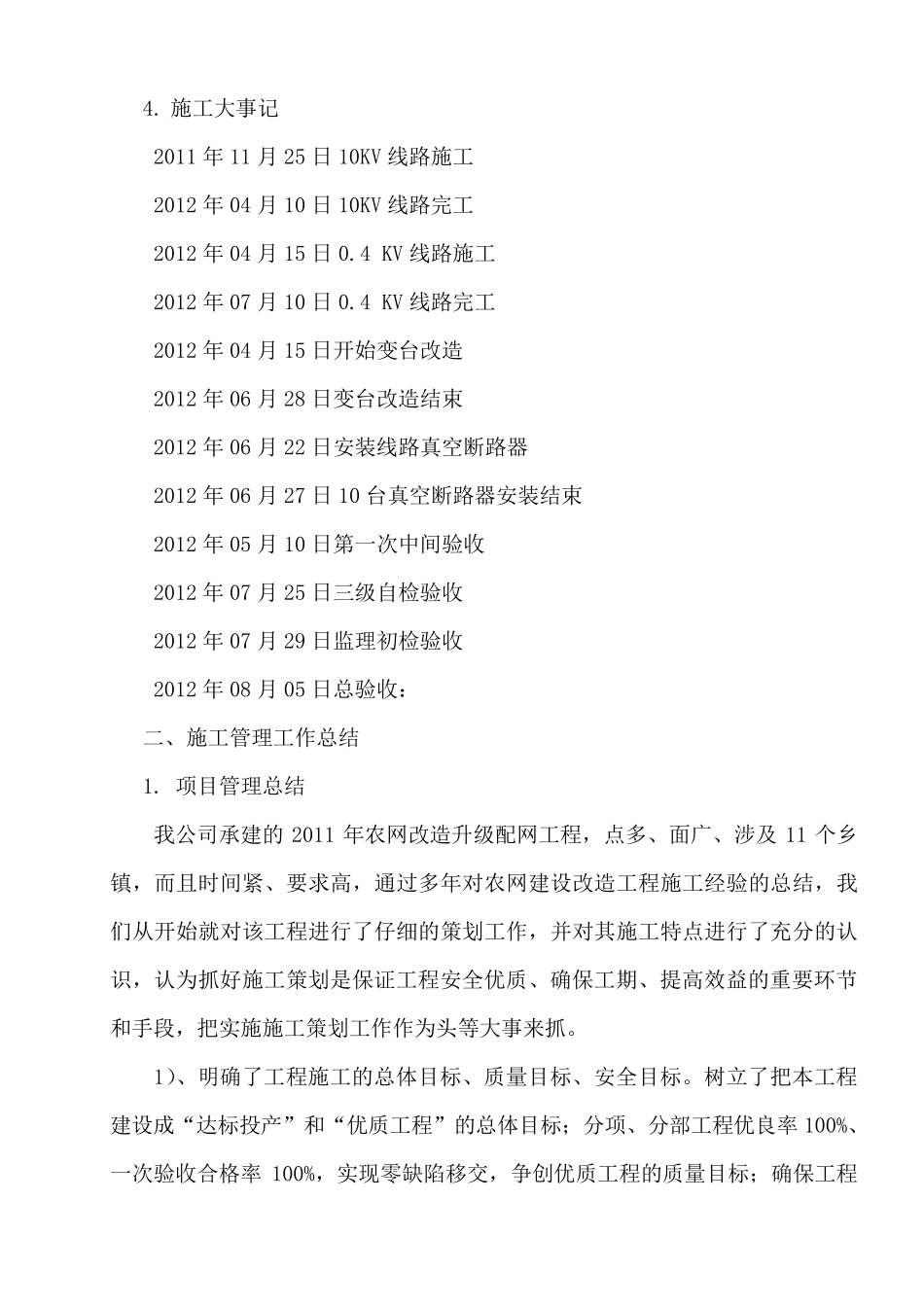

SX MX 26 工程总结 工 程 总 结 一、工程概况 1. 工程规模 1、改造 10KV 线路 89.41KM,改造配电台区 23 个,更换配电变压器 40 台,容量 6.975MVA, 2、 改造 0.4KV 线路 16.5525KM.安装真空断路器 10 台,安装无功补偿装置 5 台 工程投资总额:525.51 万元。 2. 主要参建单位(建设、设计、施工、监理) 建设单位:宁安市农电公司 监理单位:黑龙江省安泰电力工程建设监理有限公司牡丹江农网监理站 设计单位:牡丹江电力设计院 施工单位:宁安市安顺电力安装队 3. 施工主要进度节点 (1)开竣工工日期。 计划开工日期:2011 年 11 月 25 日 计划竣工日期:2012 年 08 月 30 日 实际开工日期:2011 年 11 月 25 日 实际竣工日期:2912 年 07 月 20 日 (2)验收日期(中间验收、三级自验收、监理运行单位验收、总验收日期)。 质量中间验收:2012 年 05 月 10 日 三级自检验收:2012 年 07 月 25 日 监理初检验收:2012 年 07 月 29 日 总验收:2012 年 08 月 05 日 4. 施 工 大 事 记 2011 年 11 月 25 日 10KV 线 路 施 工 2012 年 04 月 10 日 10KV 线 路 完 工 2012 年 04 月 15 日 0.4 KV 线 路 施 工 2012 年 07 月 10 日 0.4 KV 线 路 完 工 2012 年 04 月 15 日 开 始 变 台 改 造 2012 年 06 月 28 日 变 台 改 造 结 束 2012 年 06 月 22 日 安 装 线 路 真 空 断 路 器 2012 年 06 月 27 日 10 台 真 空 断 路 器 安 装 结 束 2012 年 05 月 10 日 第 一 次 中 间 验 收 2012 年 07 月 25 日 三 级 自 检 验 收 2012 年 07 月 29 日 监 理 初 检 验 收 2012 年 08 月 05 日 总 验 收 : 二 、 施 工 管 理 工 作 总 结 1. 项 目 管 理 总 结 我 公 司 承 建 的2011 年 农 网 改 造 升 级 配 网 工 程 , 点 多 、 面 广 、 涉 及11 个 乡镇 , 而 且 时 间 紧 、 要 求 高 , 通 过 多 年 对 农 网 建 设 改 造 工 程 施 工 经 验 的 总 结 , 我们 从 开 始 就 对 该 工 程 进 行 了 仔 细 的 策 划 工 作 , 并 对 其 施 工 特 点 进 行 了 充 分 的 认识 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工项目部农网改造升级配网工程总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
