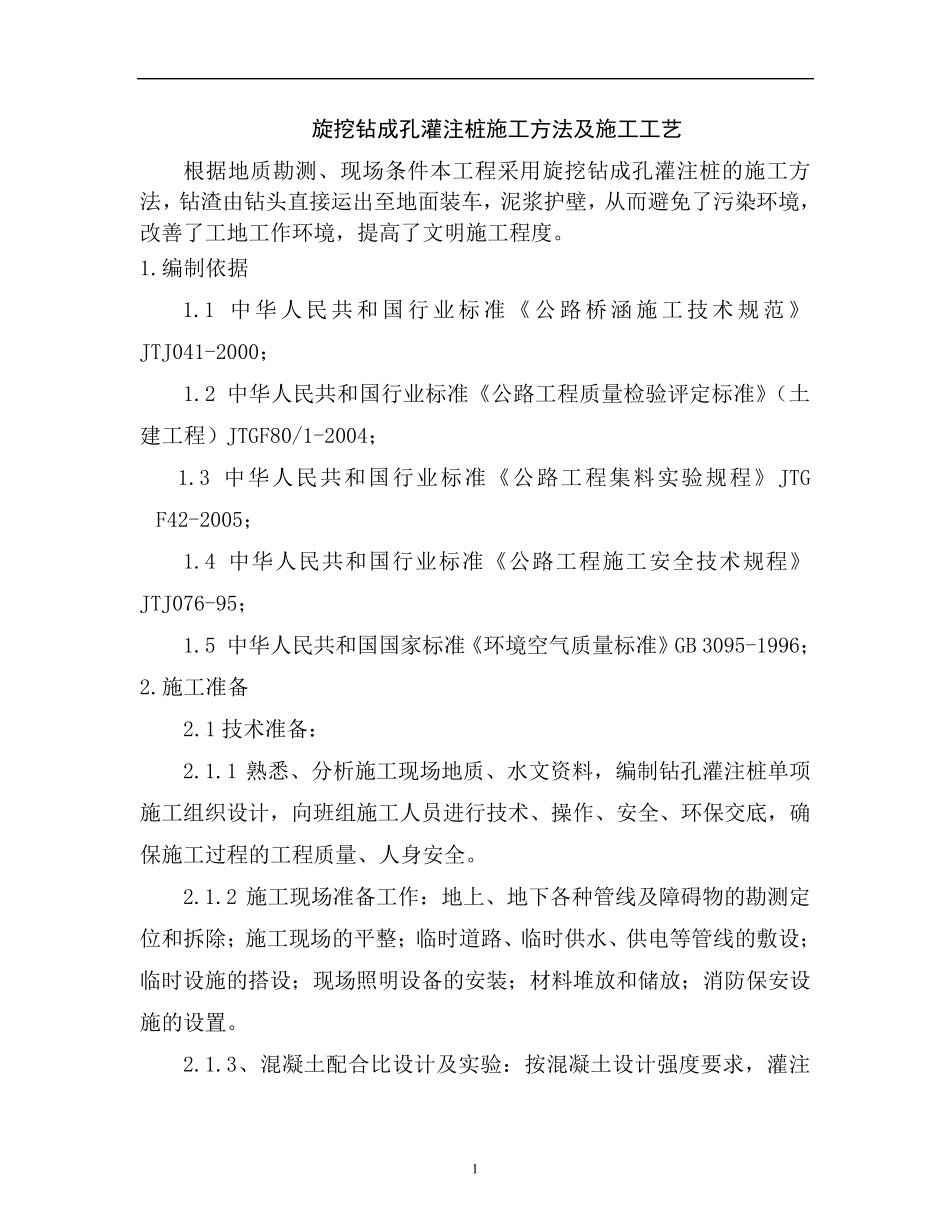

1 旋挖钻成孔灌注桩施工方法及施工工艺 根据地质勘测、现场条件本工程采用旋挖钻成孔灌注桩的施工方法,钻渣由钻头直接运出至地面装车,泥浆护壁,从而避免了污染环境,改善了工地工作环境,提高了文明施工程度
编制依据 1
1 中 华 人 民 共 和 国 行 业 标 准 《 公 路 桥 涵 施 工 技 术 规 范 》JTJ041-2000; 1
2 中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)JTGF80/1-2004; 1
3 中华人民共和国行业标准《公路工程集料实验规程》JTG F42-2005; 1
4 中华人民共和国行业标准《公路工程施工安全技术规程》JTJ076-95; 1
5 中华人民共和国国家标准《环境空气质量标准》GB 3095-1996; 2
施工准备 2
1 技术准备: 2
1 熟悉、分析施工现场地质、水文资料,编制钻孔灌注桩单项施工组织设计,向班组施工人员进行技术、操作、安全、环保交底,确保施工过程的工程质量、人身安全
2 施工现场准备工作:地上、地下各种管线及障碍物的勘测定位和拆除;施工现场的平整;临时道路、临时供水、供电等管线的敷设;临时设施的搭设;现场照明设备的安装;材料堆放和储放;消防保安设施的设置

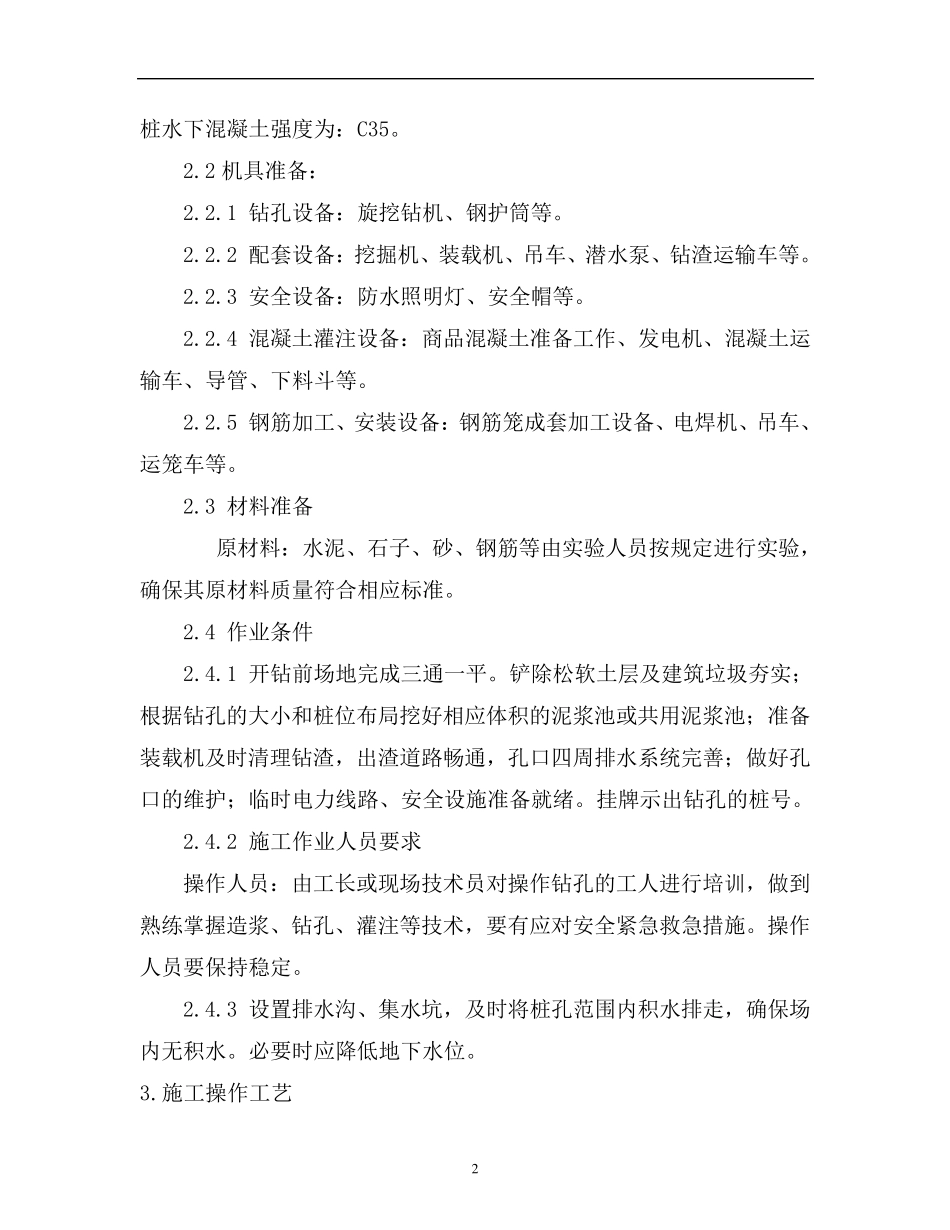

3、混 凝 土配 合 比 设计及实验:按 混 凝 土设计强 度要 求 ,灌注 2 桩水下混凝土强度为:C35
2 机具准备: 2
1 钻孔设备:旋挖钻机、钢护筒等
2 配套设备:挖掘机、装载机、吊车、潜水泵、钻渣运输车等
3 安全设备:防水照明灯、安全帽等
4 混凝土灌注设备:商品混凝土准备工作、发电机、混凝土运输车、导管、下料斗等
5 钢筋加工、安装设备:钢筋笼成套加工设备、电焊机、吊车、运笼车等

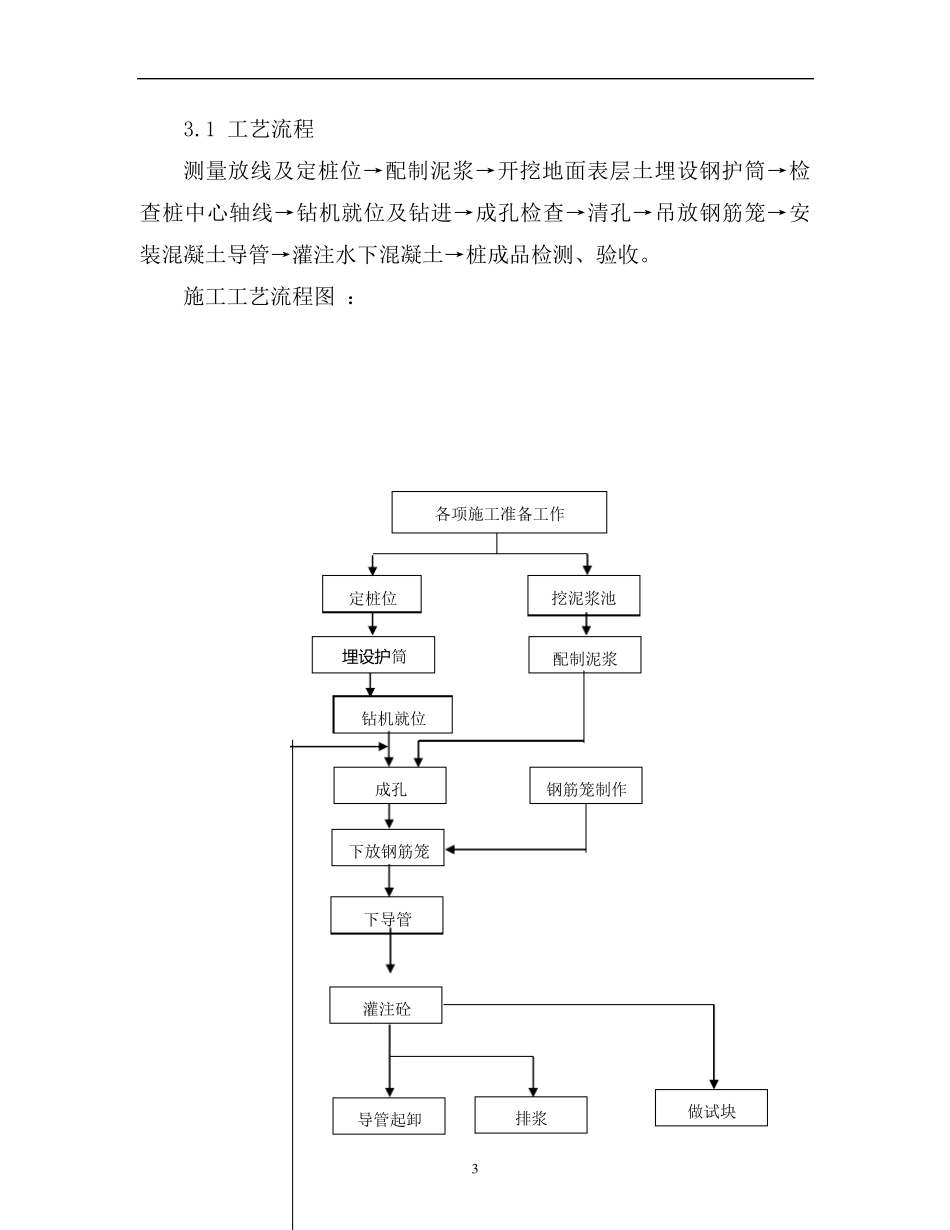

3 材料准备 原材料:水泥、石子、砂、钢筋等由实验人员按
