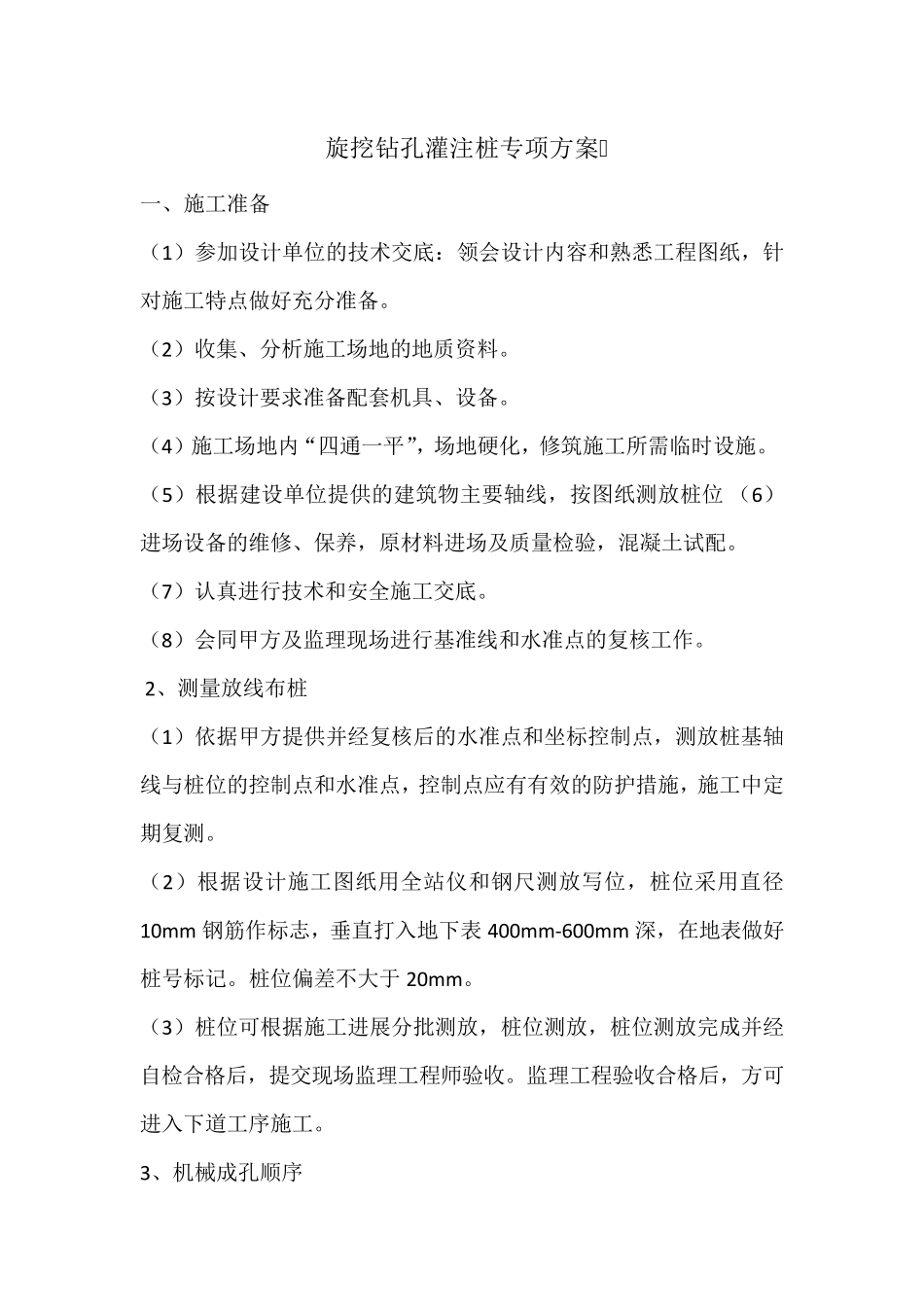

旋挖钻孔灌注桩专项方案 一、施工准备 (1)参加设计单位的技术交底:领会设计内容和熟悉工程图纸,针对施工特点做好充分准备
(2)收集、分析施工场地的地质资料
(3)按设计要求准备配套机具、设备
(4)施工场地内“四通一平”,场地硬化,修筑施工所需临时设施
(5)根据建设单位提供的建筑物主要轴线,按图纸测放桩位 (6)进场设备的维修、保养,原材料进场及质量检验,混凝土试配
(7)认真进行技术和安全施工交底
(8)会同甲方及监理现场进行基准线和水准点的复核工作
2、测量放线布桩 (1)依据甲方提供并经复核后的水准点和坐标控制点,测放桩基轴线与桩位的控制点和水准点,控制点应有有效的防护措施,施工中定期复测
(2)根据设计施工图纸用全站仪和钢尺测放写位,桩位采用直径10m m 钢筋作标志,垂直打入地下表 400m m -600m m 深,在地表做好桩号标记
桩位偏差不大于 20m m
(3)桩位可根据施工进展分批测放,桩位测放,桩位测放完成并经自检合格后,提交现场监理工程师验收
监理工程验收合格后,方可进入下道工序施工

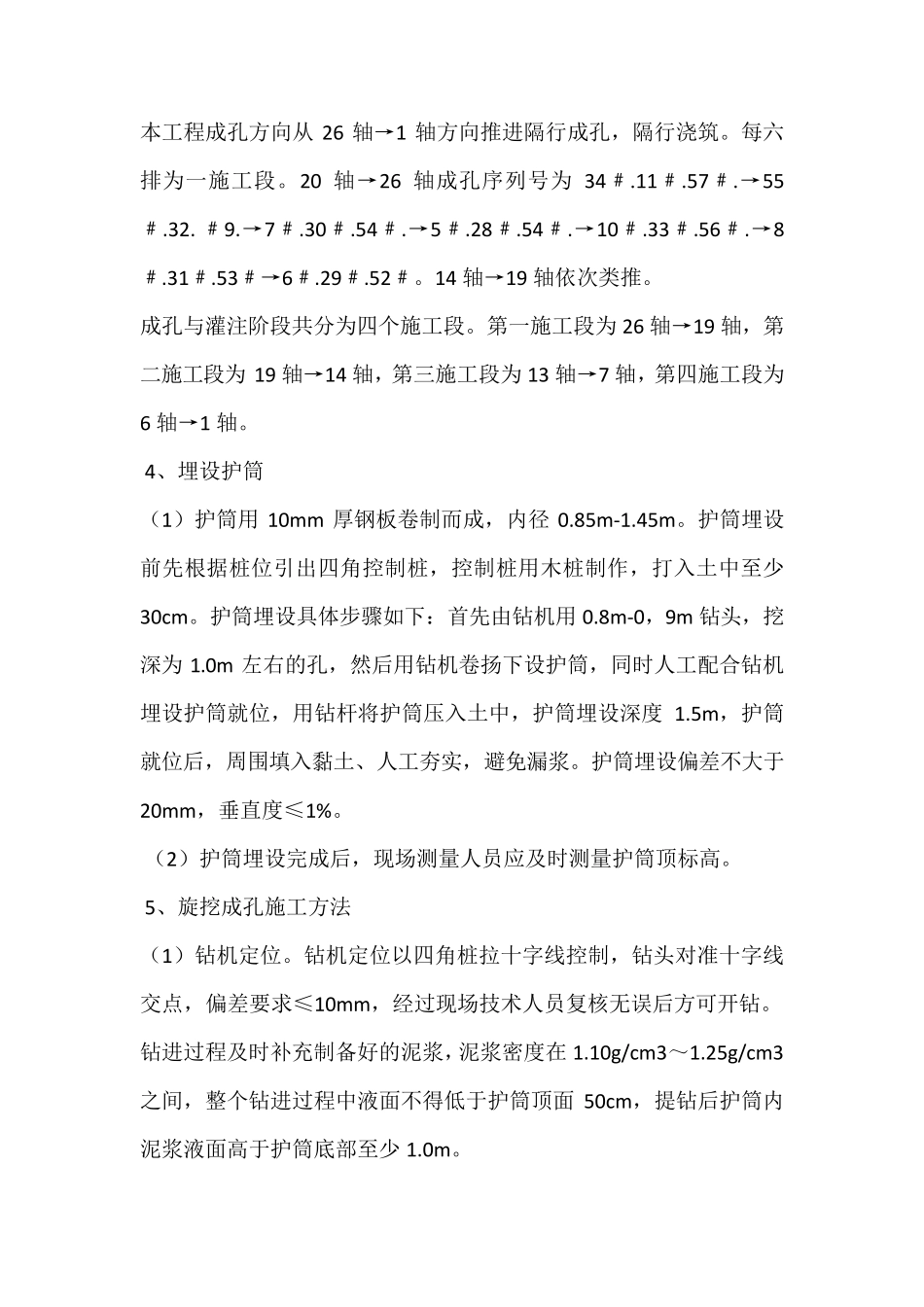

3、机械成孔顺序 本工程成孔方向从26 轴→1 轴方向推进隔行成孔,隔行浇筑
每六排为一施工段
20 轴→26 轴成孔序列号为 34﹟
53﹟→6﹟
14 轴→19 轴依次类推
成孔与灌注阶段共分为四个施工段
第一施工段为 26 轴→19 轴,第二施工段为 19 轴→14 轴,第三施工段为 13 轴→7 轴,第四施工段为6 轴→1 轴
4、埋设护筒 (1)护筒用 10m m 厚钢板卷制而成,内径 0
85m -1
护筒埋设前先根据桩位引出四角控制桩,控制桩用木桩制作,打入土中至少30cm
