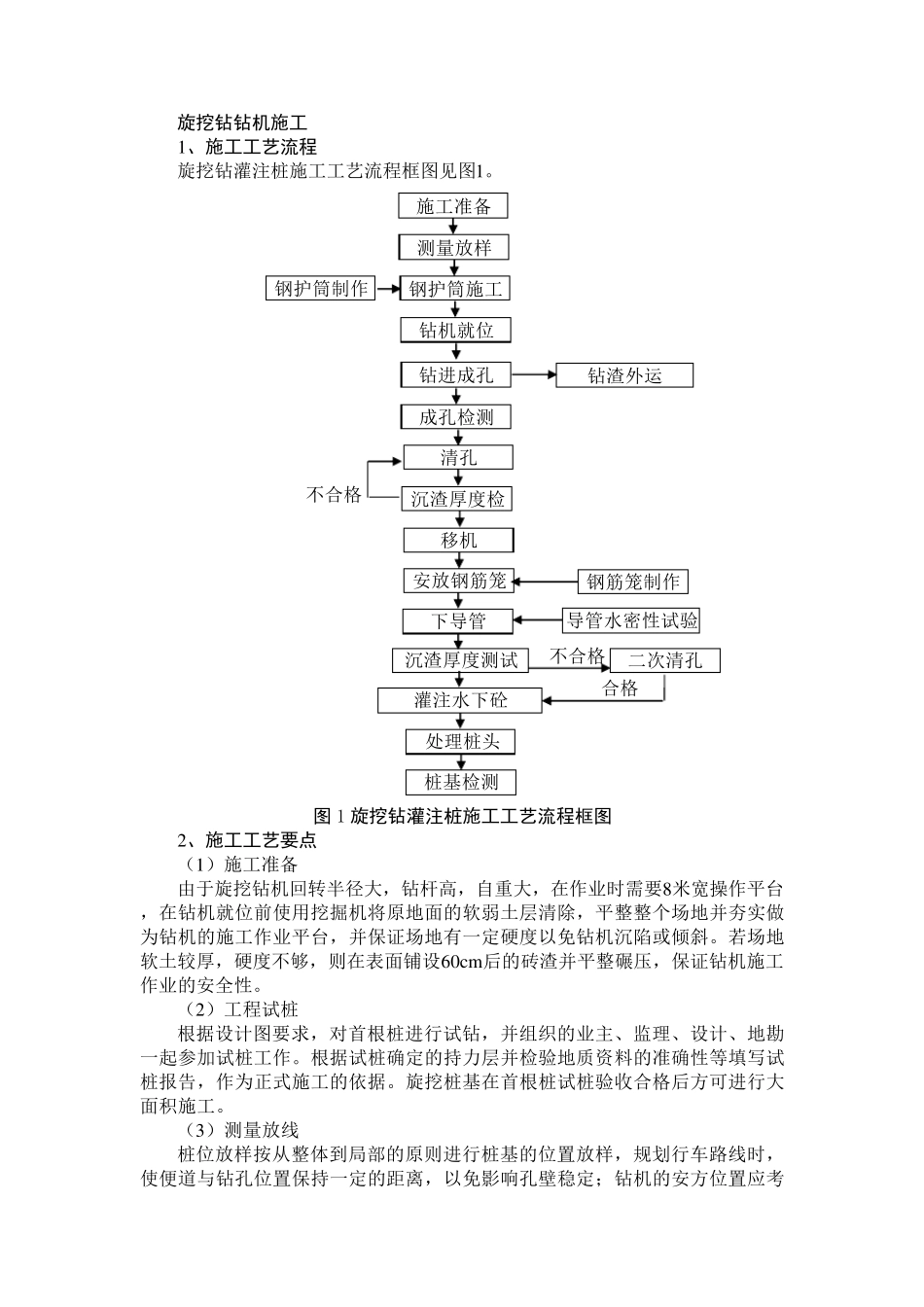

旋挖钻钻机施工 1、施工工艺流程 旋挖钻灌注桩施工工艺流程框图见图1
图 1 旋挖钻灌注桩施工工艺流程框图 2、施工工艺要点 (1)施工准备 由于旋挖钻机回转半径大,钻杆高,自重大,在作业时需要8米宽操作平台,在钻机就位前使用挖掘机将原地面的软弱土层清除,平整整个场地并夯实做为钻机的施工作业平台,并保证场地有一定硬度以免钻机沉陷或倾斜
若场地软土较厚,硬度不够,则在表面铺设60cm 后的砖渣并平整碾压,保证钻机施工作业的安全性
(2)工程试桩 根据设计图要求,对首根桩进行试钻,并组织的业主、监理、设计、地勘一起参加试桩工作
根据试桩确定的持力层并检验地质资料的准确性等填写试桩报告,作为正式施工的依据
旋挖桩基在首根桩试桩验收合格后方可进行大面积施工
(3)测量放线 桩位放样按从整体到局部的原则进行桩基的位置放样,规划行车路线时,使便道与钻孔 位置保持一定的距 离 ,以免影 响 孔 壁 稳 定; 钻机的安方位置应 考处 理桩头 灌注水 下 砼 合格 桩基检测 安放钢 筋 笼 下 导 管 导 管 水 密 性试验 钢 筋 笼 制 作 不合格 沉渣厚度测试 二 次 清孔 移 机 成 孔 检测 钻进成 孔 清孔 沉渣厚度检钻渣外 运 钻机就位 钢 护 筒 施工 钢 护 筒 制 作 施工准备 测量放样 不合格 虑 钻 孔 施 工 中 孔 口 出 土 清 运 的 方 便
桩 位 的 中 心 点 , 成 孔 前 用 全 站 仪 放 点 , 十字 线 定 位 , 下 护 筒 后 二 次 检 测 , 在 终 孔 后 与 放 钢 筋 笼 前 必 须 检 测 , 使 其 误 差 在规 范 要 求 内 , 以 确 保 桩 位 准 确

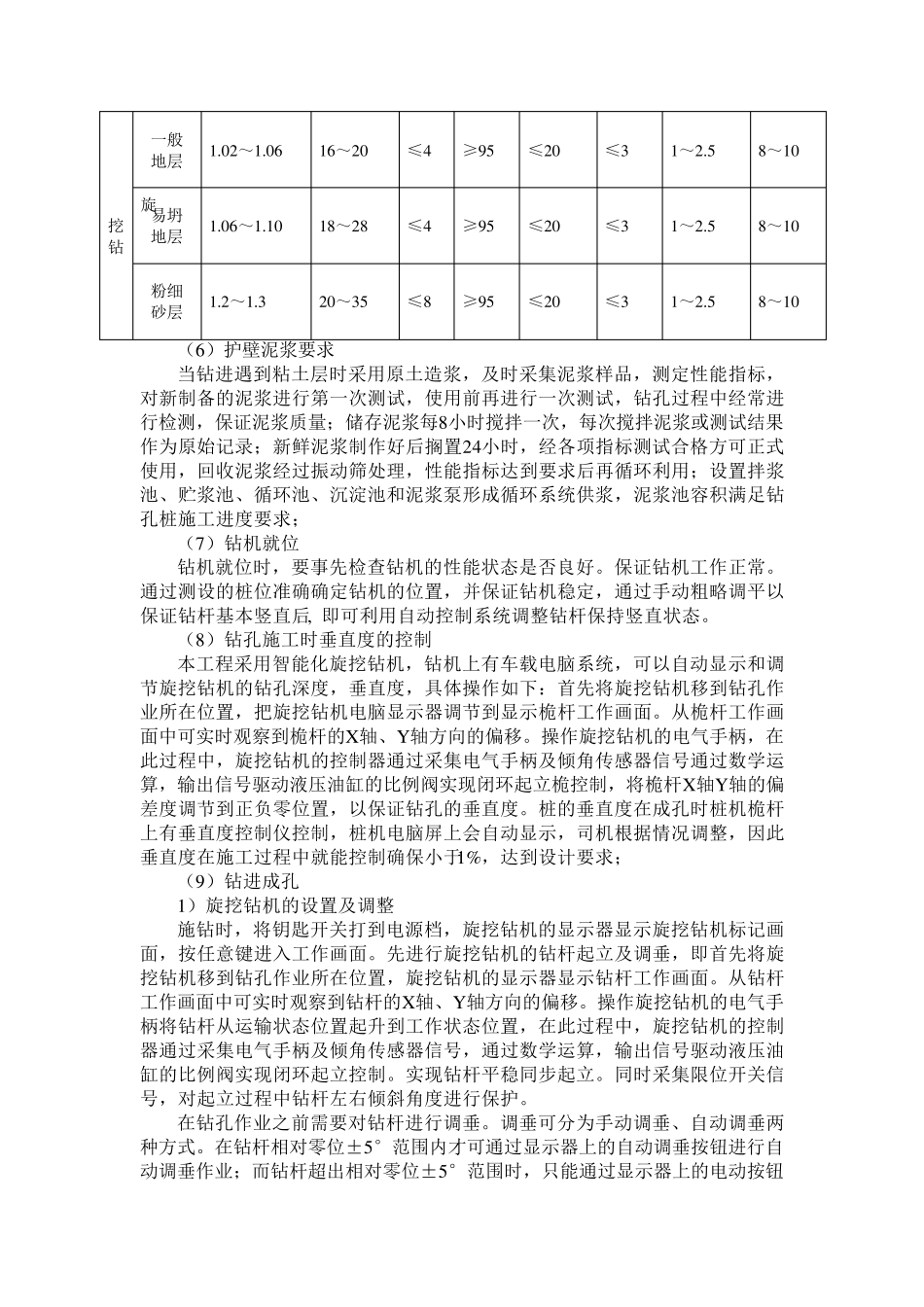

( 4) 埋 设 钢 护 筒 施 工 前 设 置 坚 固 、 不 漏 水 的 钢 制 护 筒 , 护 筒 在 钢 模 生 产 厂 家 定 制 , 用 δ=
