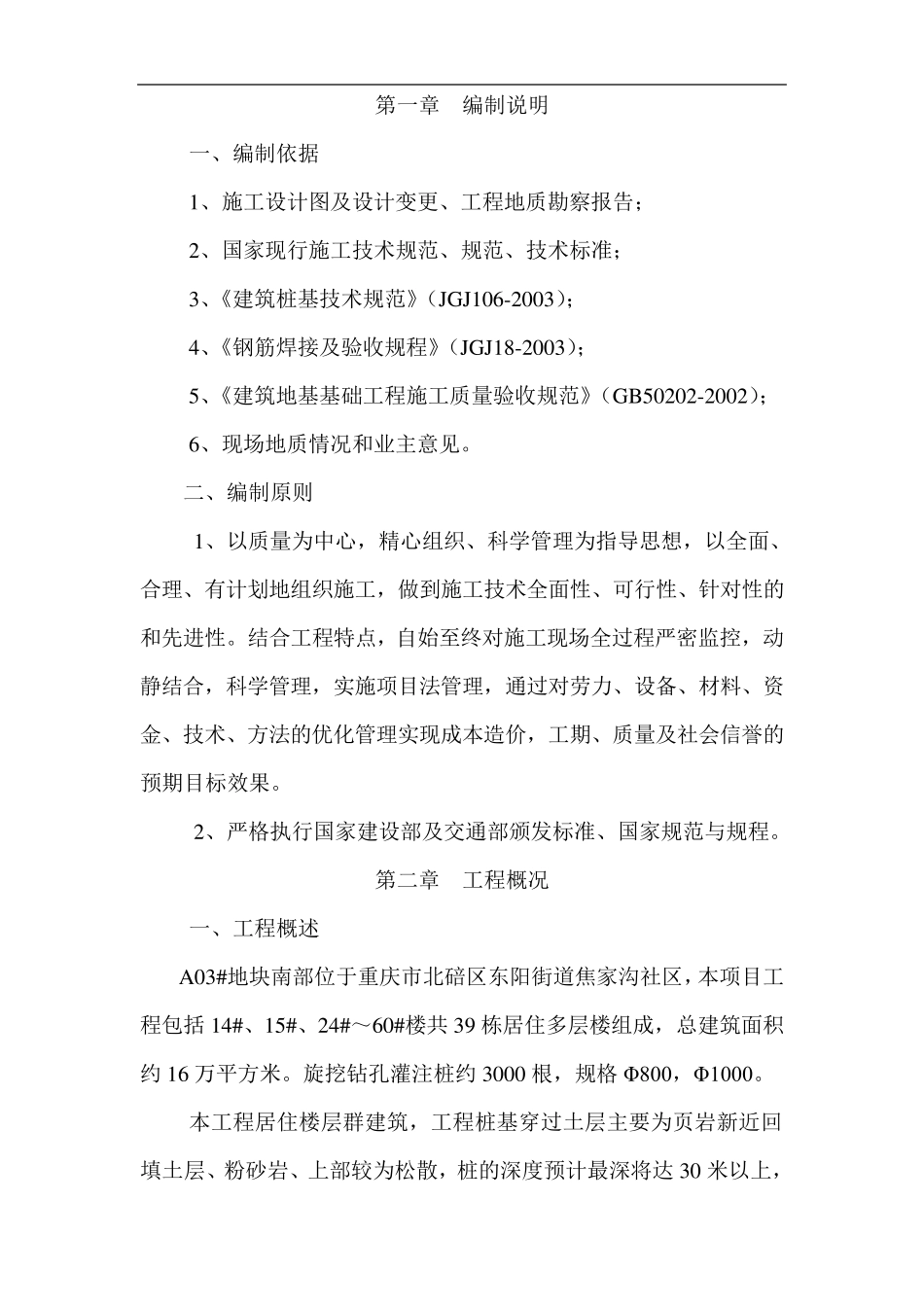

第一章 编制说明 一、编制依据 1、施工设计图及设计变更、工程地质勘察报告; 2、国家现行施工技术规范、规范、技术标准; 3、《建筑桩基技术规范》(JGJ106-2003); 4、《钢筋焊接及验收规程》(JGJ18-2003); 5、《建筑地基基础工程施工质量验收规范》(GB50202-2002); 6、现场地质情况和业主意见
二、编制原则 1、以质量为中心,精心组织、科学管理为指导思想,以全面、合理、有计划地组织施工,做到施工技术全面性、可行性、针对性的和先进性
结合工程特点,自始至终对施工现场全过程严密监控,动静结合,科学管理,实施项目法管理,通过对劳力、设备、材料、资金、技术、方法的优化管理实现成本造价,工期、质量及社会信誉的预期目标效果
2、严格执行国家建设部及交通部颁发标准、国家规范与规程
第二章 工程概况 一、工程概述 A03#地块南部位于重庆市北碚区东阳街道焦家沟社区,本项目工程包括 14#、15#、24#~60#楼共 39 栋居住多层楼组成,总建筑面积约 16 万平方米

旋挖钻孔灌注桩约 3000 根,规格 Φ 800,Φ 1000

本工程居住楼层群建筑,工程桩基穿过土层主要为页岩新近回填土层、粉砂岩、上部较为松散,桩的深度预计最深将达 30 米以上, 回填高差较大,地质特征较为复杂,有长年地下水、旧基础等地下障碍物
根据以上综合因素业主要求挖孔桩采用机械旋挖钻孔成型
基础型式主要采用旋挖钻机钻孔灌注桩,部分采用独立柱基,结构形式为钢筋混凝土异形柱框架-剪力墙结构,屋面防水等级为Ⅱ级,基础设计等级为丙类,按六度抗震设防
二、气象 拟建建筑场区属亚热带湿润气候区,具有夏热多雨、冬暖多雾、空气湿度大、日照偏少等特点
多年平均气温17
8℃,冬天最低气温-3
1℃,夏天最高气温42
2℃,夏季长达 143 天
区内降雨丰富,多年平均降水量为1094
