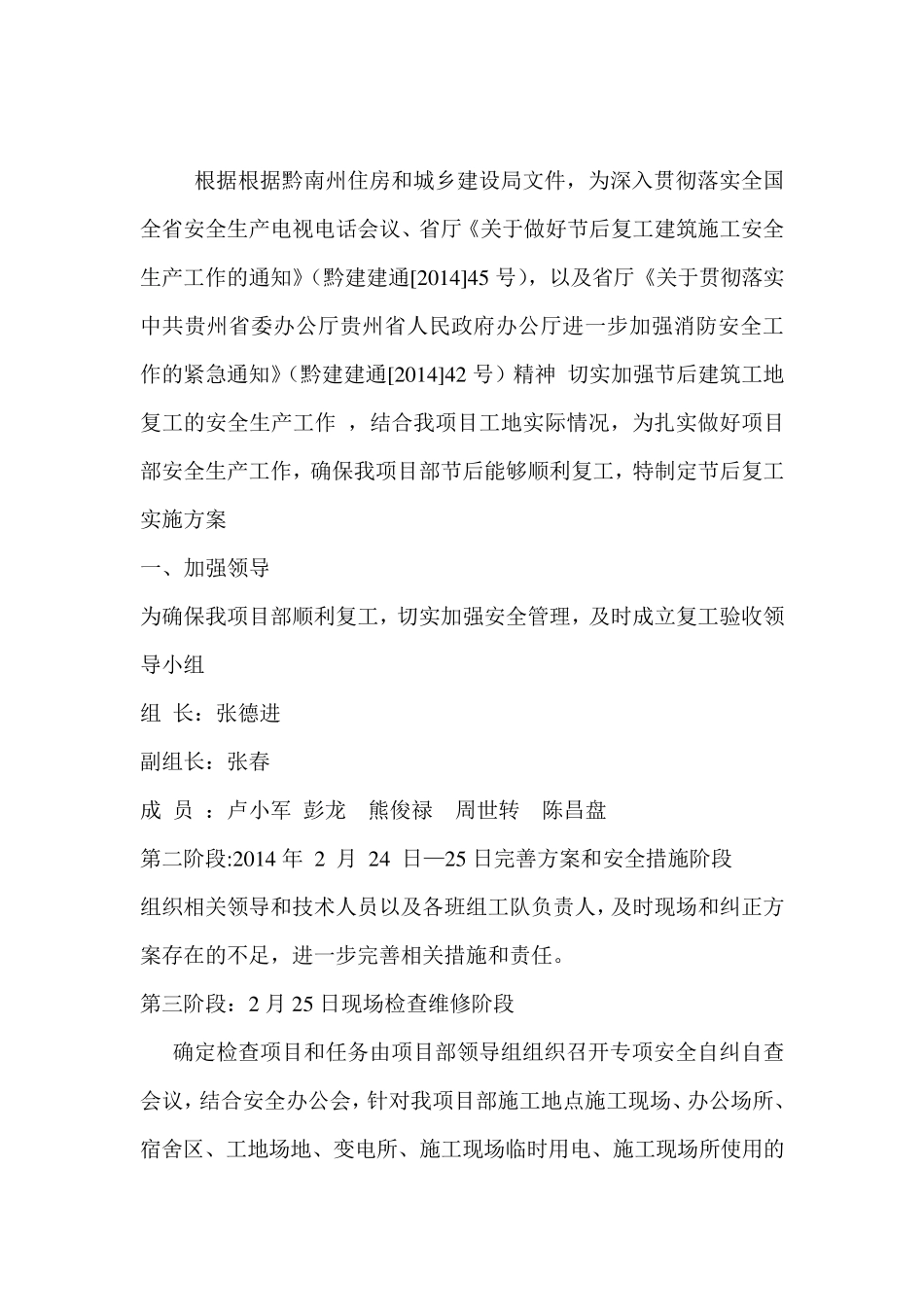

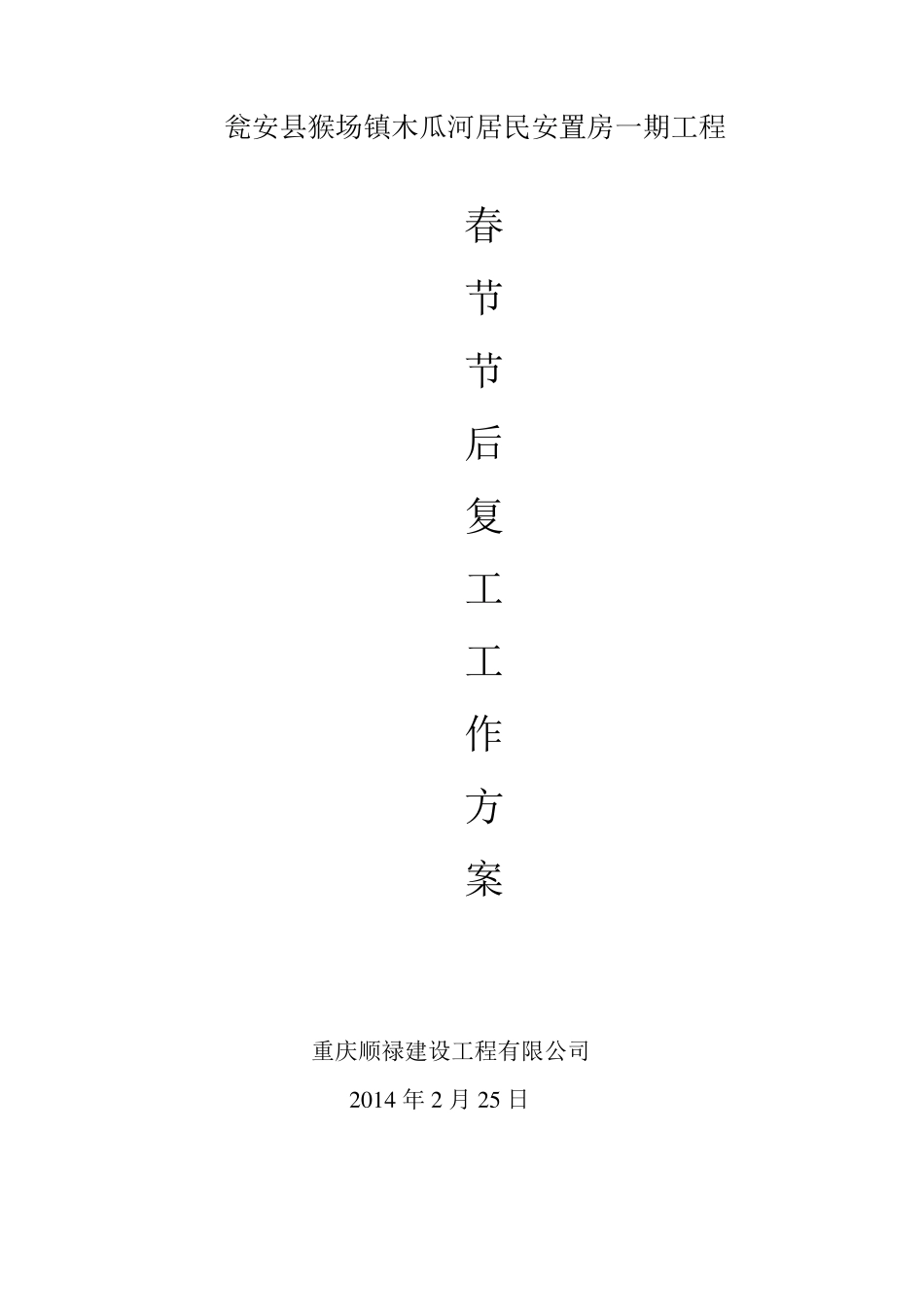

瓮安县猴场镇木瓜河居民安置房一期工程 春 节 节 后 复 工 工 作 方 案 重庆顺禄建设工程有限公司 2 0 1 4 年 2 月 2 5 日 春节节后复工工作方案 根据根据黔南州住房和城乡建设局文件,为深入贯彻落实全国全省安全生产电视电话会议、省厅《关于做好节后复工建筑施工安全生产工作的通知》(黔建建通[2014]45 号),以及省厅《关于贯彻落实中共贵州省委办公厅贵州省人民政府办公厅进一步加强消防安全工作的紧急通知》(黔建建通[2014]42 号)精神 切实加强节后建筑工地复工的安全生产工作 ,结合我项目工地实际情况,为扎实做好项目部安全生产工作,确保我项目部节后能够顺利复工,特制定节后复工实施方案 一、加强领导 为确保我项目部顺利复工,切实加强安全管理,及时成立复工验收领导小组 组 长:张德进 副组长:张春 成 员 :卢小军 彭龙 熊俊禄 周世转 陈昌盘 第二阶段:2014 年 2 月 24 日—25 日完善方案和安全措施阶段 组织相关领导和技术人员以及各班组工队负责人,及时现场和纠正方案存在的不足,进一步完善相关措施和责任。 第三阶段:2 月25 日现场检查维修阶段 确定检查项目和任务由项目部领导组组织召开专项安全自纠自查会议,结合安全办公会,针对我项目部施工地点施工现场、办公场所、宿舍区、工地场地、变电所、施工现场临时用电、施工现场所使用的机具、施工现场塔机、施工现场脚手架及高处临边防护设施、现场消防安全设施等进行检查并进行安全自纠自查活动。 第四阶段:2 月2 6 日存在问题落实阶段及问题整改。 对检查出的问题和隐患,项目部及时召开专题整治会议,以问题“三定”“五落实”的形式,及时进行整改并对现场进行文明安全施工“一洗三化”工作进行全面自查自纠并进行整改逐步落实。 第五阶段:2 月2 7 日复查阶段现场复查和上报书面申请开工报告。 项目部领导小组及时对工地进行复查整改情况,项目部复查合格后上报建设单位、监理单位进行检查,检查合格后项目部计划 2 0 1 4 年2 月2 8 日开工并由书面申请《开工报告》上报质量安全生产监督管理站。 第六阶段;相关部门进行复查 上报后质量安全生产监督管理站安排专人来检查,检查合格后由质量安全生产监督管理站下发复工通知书给项目部,项目部在收到复工通知书后方可组织施工。在没有收到复工通知之前项目部不允许擅自复工。 (二)组织措施 1 、以保证“节后”期间的安全工作为前提,...
