暗装配电箱细部做法

暗装配电箱细部做法_第1页
1/8
暗装配电箱细部做法_第2页
2/8
暗装配电箱细部做法_第3页
3/8

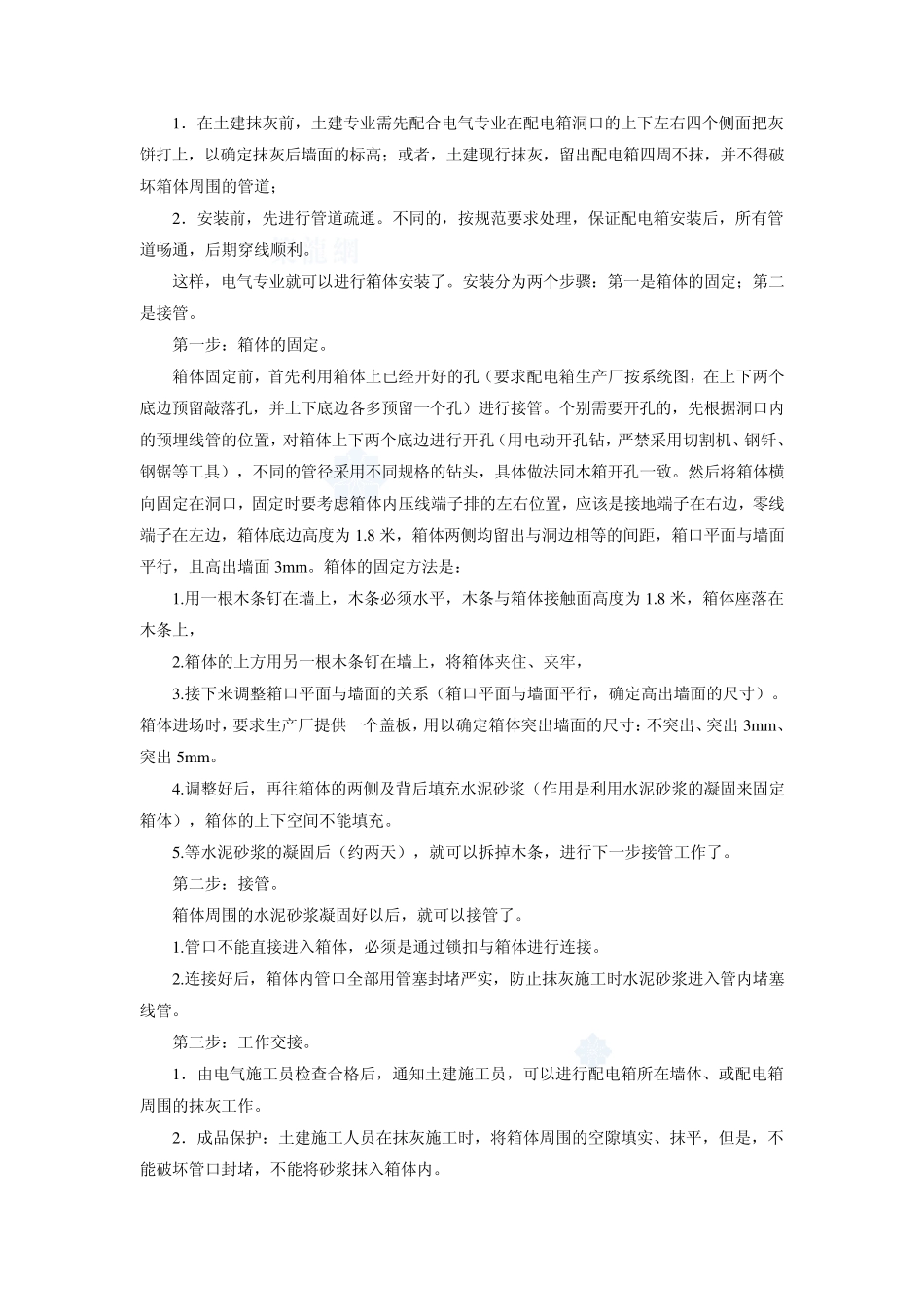

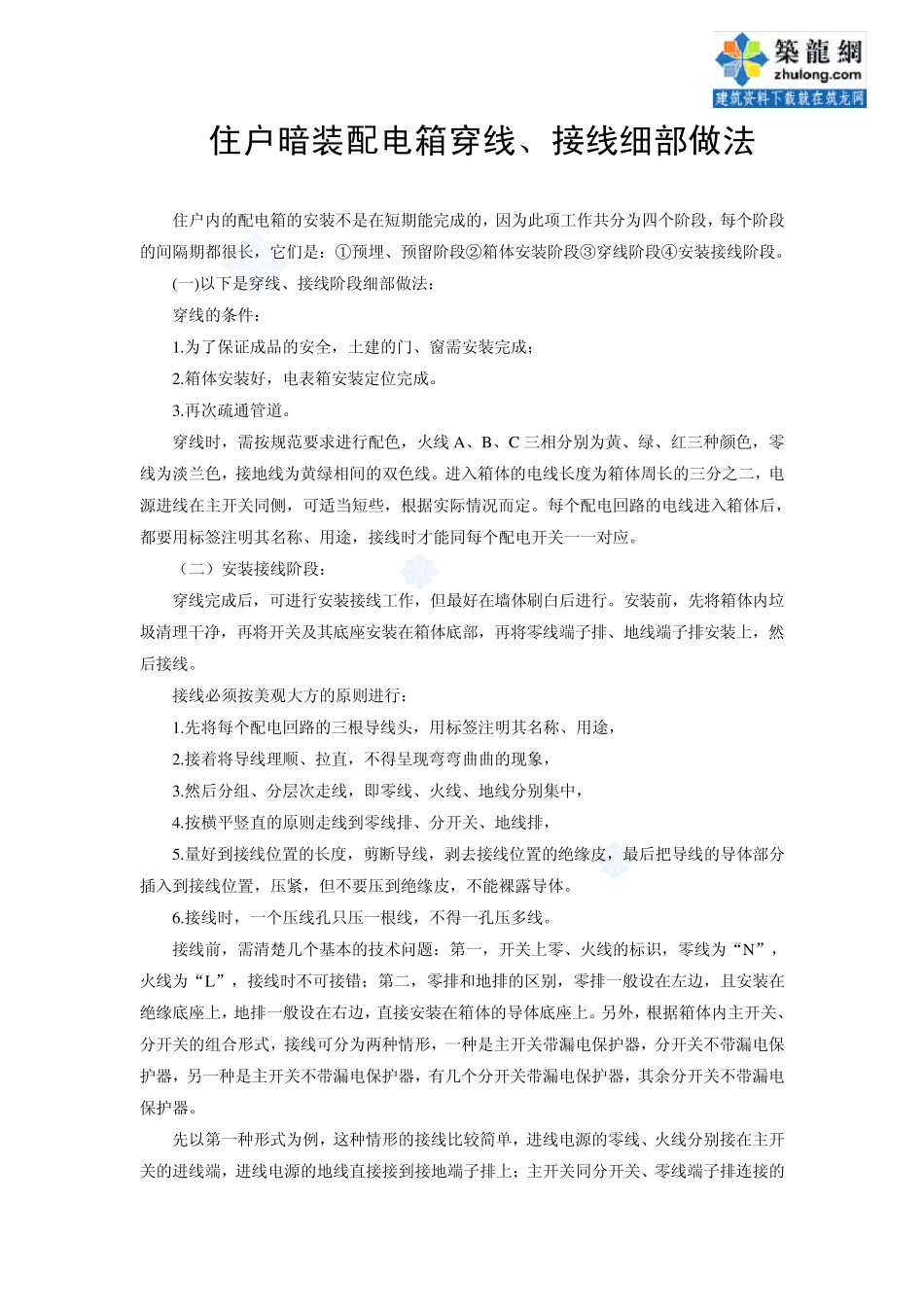

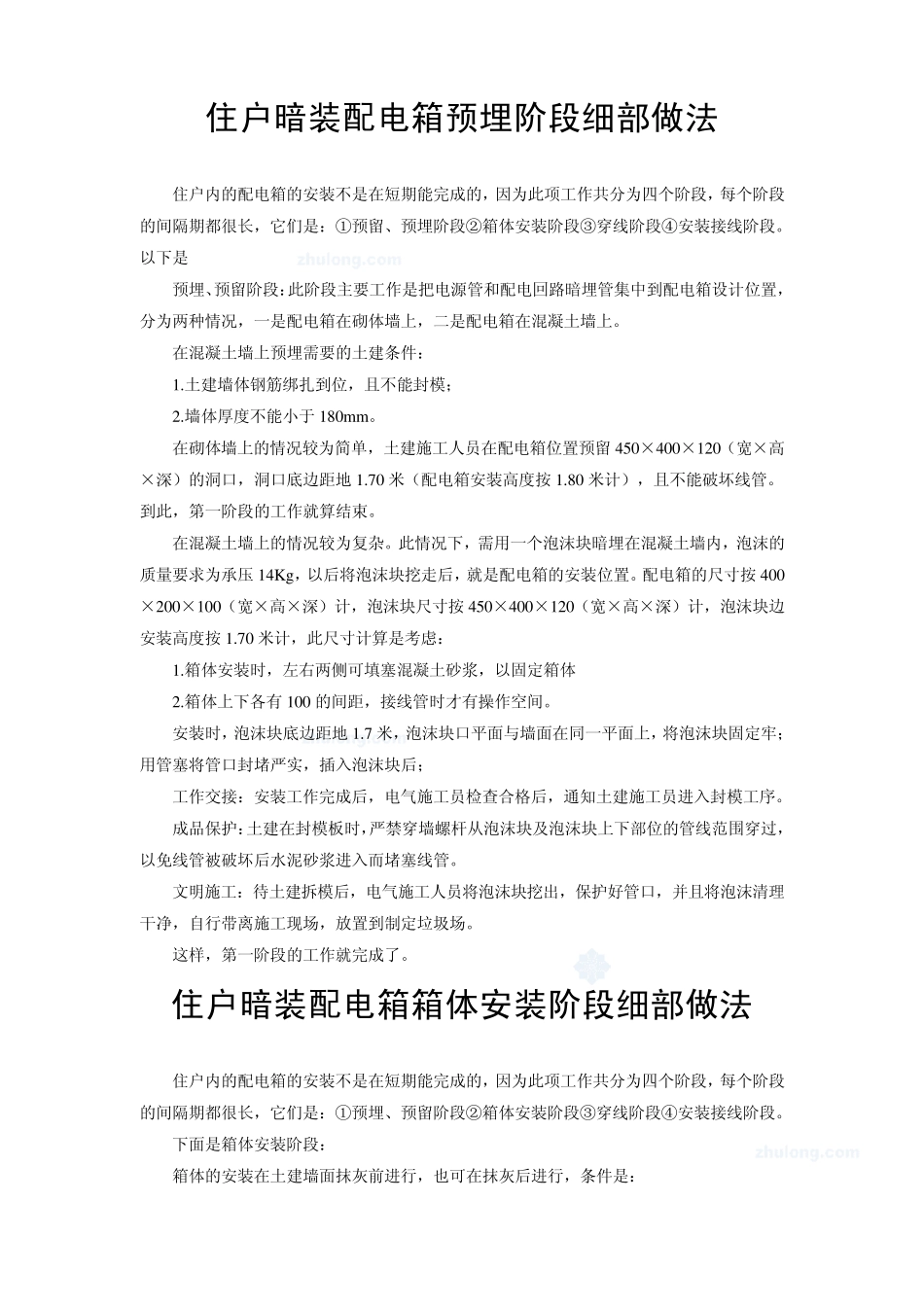

住户暗装配电箱预埋阶段细部做法 住户内的配电箱的安装不是在短期能完成的,因为此项工作共分为四个阶段,每个阶段的间隔期都很长,它们是:①预留、预埋阶段②箱体安装阶段③穿线阶段④安装接线阶段。以下是 预埋、预留阶段:此阶段主要工作是把电源管和配电回路暗埋管集中到配电箱设计位置,分为两种情况,一是配电箱在砌体墙上,二是配电箱在混凝土墙上。 在混凝土墙上预埋需要的土建条件: 1.土建墙体钢筋绑扎到位,且不能封模; 2.墙体厚度不能小于180m m 。 在砌体墙上的情况较为简单,土建施工人员在配电箱位置预留450×400×120(宽×高×深)的洞口,洞口底边距地 1.70 米(配电箱安装高度按 1.80 米计),且不能破坏线管。到此,第一阶段的工作就算结束。 在混凝土墙上的情况较为复杂。此情况下,需用一个泡沫块暗埋在混凝土墙内,泡沫的质量要求为承压 14Kg,以后将泡沫块挖走后,就是配电箱的安装位置。配电箱的尺寸按 400×200×100(宽×高×深)计,泡沫块尺寸按 450×400×120(宽×高×深)计,泡沫块边安装高度按 1.70 米计,此尺寸计算是考虑: 1.箱体安装时,左右两侧可填塞混凝土砂浆,以固定箱体 2.箱体上下各有 100 的间距,接线管时才有操作空间。 安装时,泡沫块底边距地 1.7 米,泡沫块口平面与墙面在同一平面上,将泡沫块固定牢;用管塞将管口封堵严实,插入泡沫块后; 工作交接:安装工作完成后,电气施工员检查合格后,通知土建施工员进入封模工序。 成品保护:土建在封模板时,严禁穿墙螺杆从泡沫块及泡沫块上下部位的管线范围穿过,以免线管被破坏后水泥砂浆进入而堵塞线管。 文明施工:待土建拆模后,电气施工人员将泡沫块挖出,保护好管口,并且将泡沫清理干净,自行带离施工现场,放置到制定垃圾场。 这样,第一阶段的工作就完成了。 住户暗装配电箱箱体安装阶段细部做法 住户内的配电箱的安装不是在短期能完成的,因为此项工作共分为四个阶段,每个阶段的间隔期都很长,它们是:①预埋、预留阶段②箱体安装阶段③穿线阶段④安装接线阶段。 下面是箱体安装阶段: 箱体的安装在土建墙面抹灰前进行,也可在抹灰后进行,条件是: 1.在土建抹灰前,土建专业需先配合电气专业在配电箱洞口的上下左右四个侧面把灰饼打上,以确定抹灰后墙面的标高;或者,土建现行抹灰,留出配电箱四周不抹,并不得破坏箱体周围的管道; 2.安装前,先进行管道疏通。不同的,按规范要求处理,保证...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

暗装配电箱细部做法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
