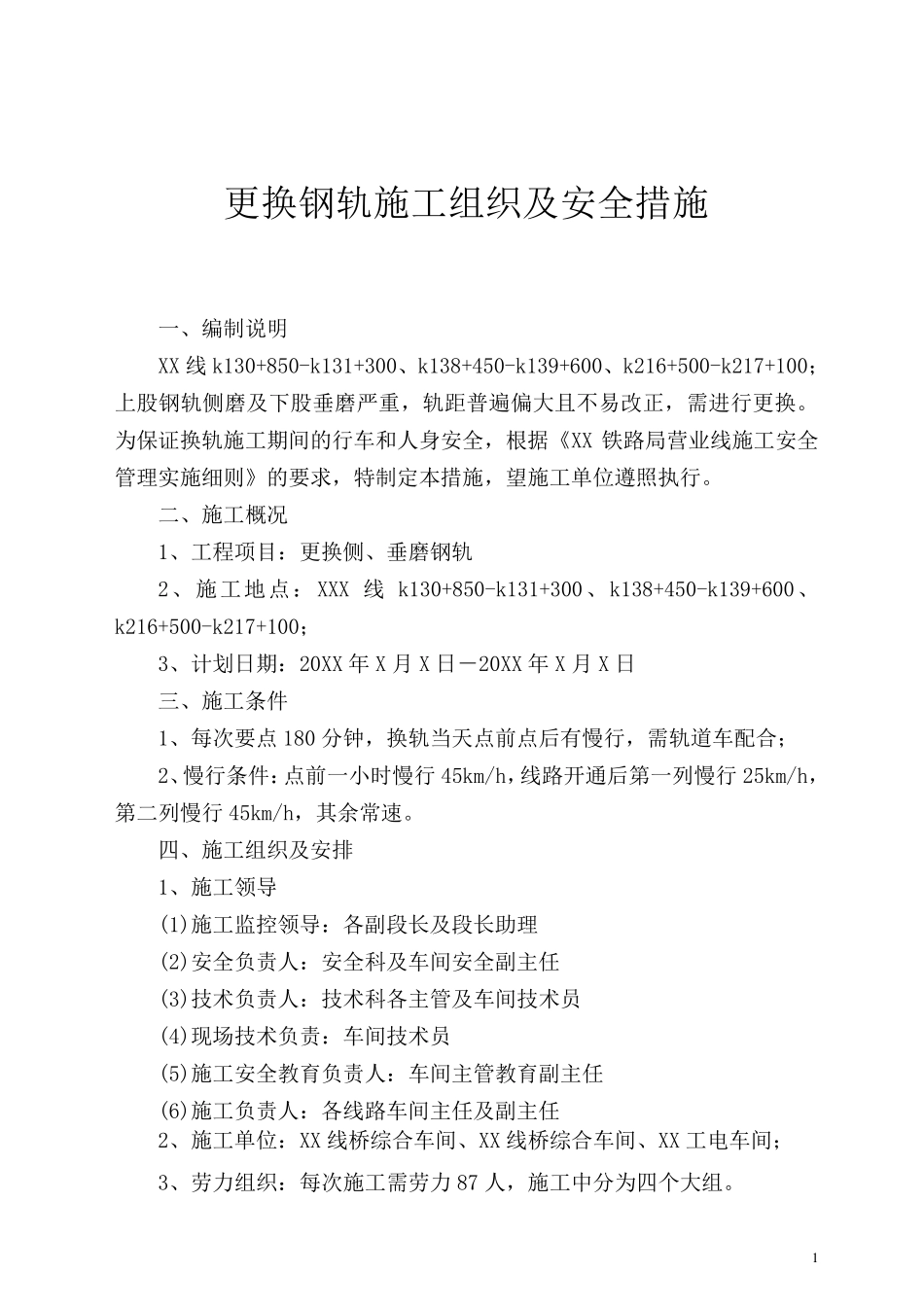

1 更换钢轨施工组织及安全措施 一、编制说明 XX 线 k130+850-k131+300、k138+450-k139+600、k216+500-k217+100;上股钢轨侧磨及下股垂磨严重,轨距普遍偏大且不易改正,需进行更换
为保证换轨施工期间的行车和人身安全,根据《XX 铁路局营业线施工安全管理实施细则》的要求,特制定本措施,望施工单位遵照执行
二、施工概况 1、工程项目:更换侧、垂磨钢轨 2、施工地点:XXX 线 k130+850-k131+300、k138+450-k139+600、k216+500-k217+100; 3、计划日期:20XX 年 X 月 X 日-20XX 年 X 月 X 日 三、施工条件 1、每次要点 180 分钟,换轨当天点前点后有慢行,需轨道车配合; 2、慢行条件:点前一小时慢行 45km/h,线路开通后第一列慢行 25km/h,第二列慢行 45km/h,其余常速
四、施工组织及安排 1、施工领导 (1)施工监控领导:各副段长及段长助理 (2)安全负责人:安全科及车间安全副主任 (3)技术负责人:技术科各主管及车间技术员 (4)现场技术负责:车间技术员 (5)施工安全教育负责人:车间主管教育副主任 (6)施工负责人:各线路车间主任及副主任 2、施工单位:XX 线桥综合车间、XX 线桥综合车间、XX 工电车间; 3、劳力组织:每次施工需劳力 87 人,施工中分为四个大组

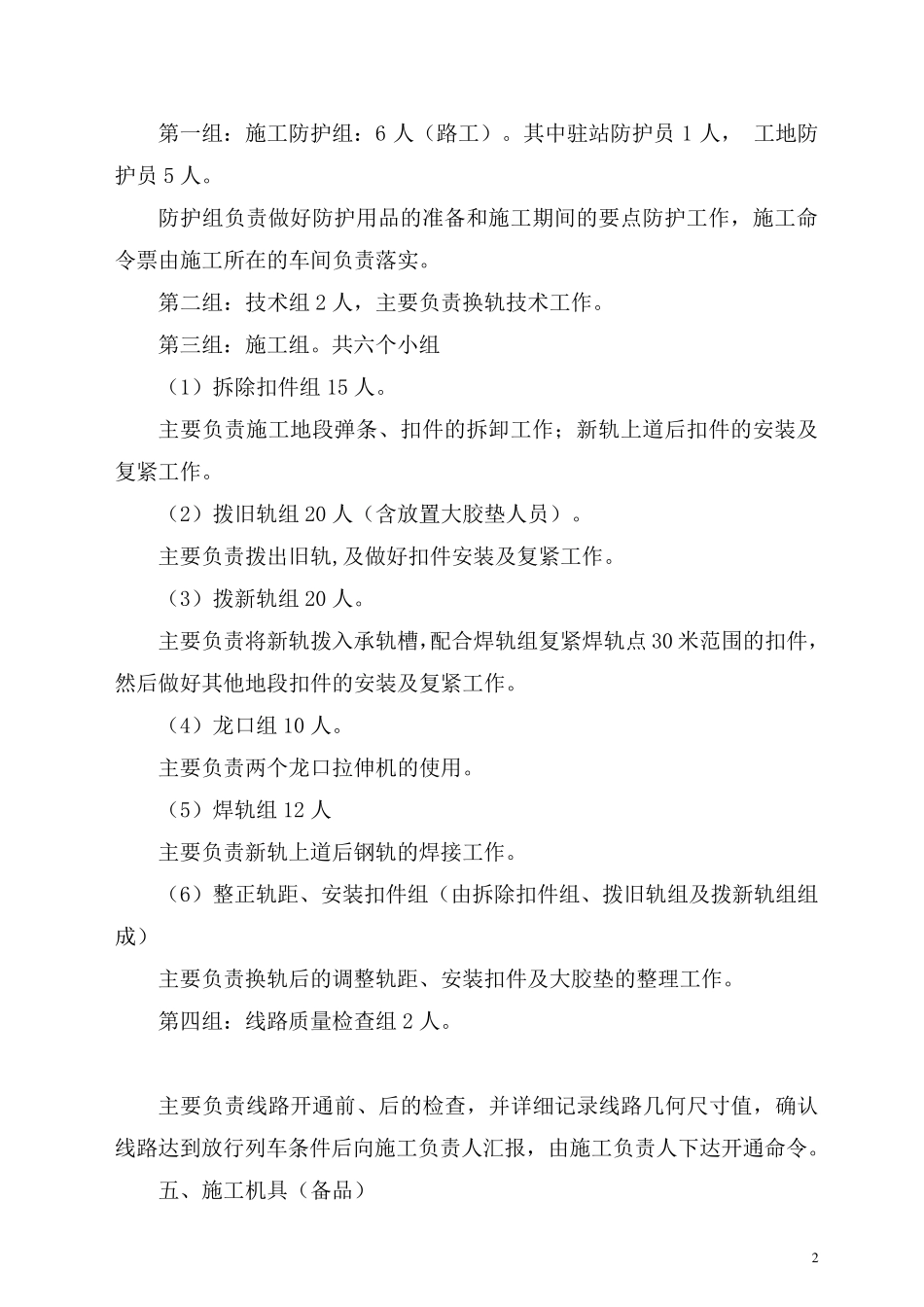

2 第一组:施工防护组:6 人(路工)
其中驻站防护员1 人, 工地防护员5 人
防护组负责做好防护用品的准备和施工期间的要点防护工作,施工命令票由施工所在的车间负责落实
第二组:技术组2 人,主要负责换轨技术工作
第三组:施工组
共六个小组 (1)拆除扣件组15 人
主要负责施工地段弹条、扣件的拆卸工作;新轨上道后扣件的安装及复紧工作

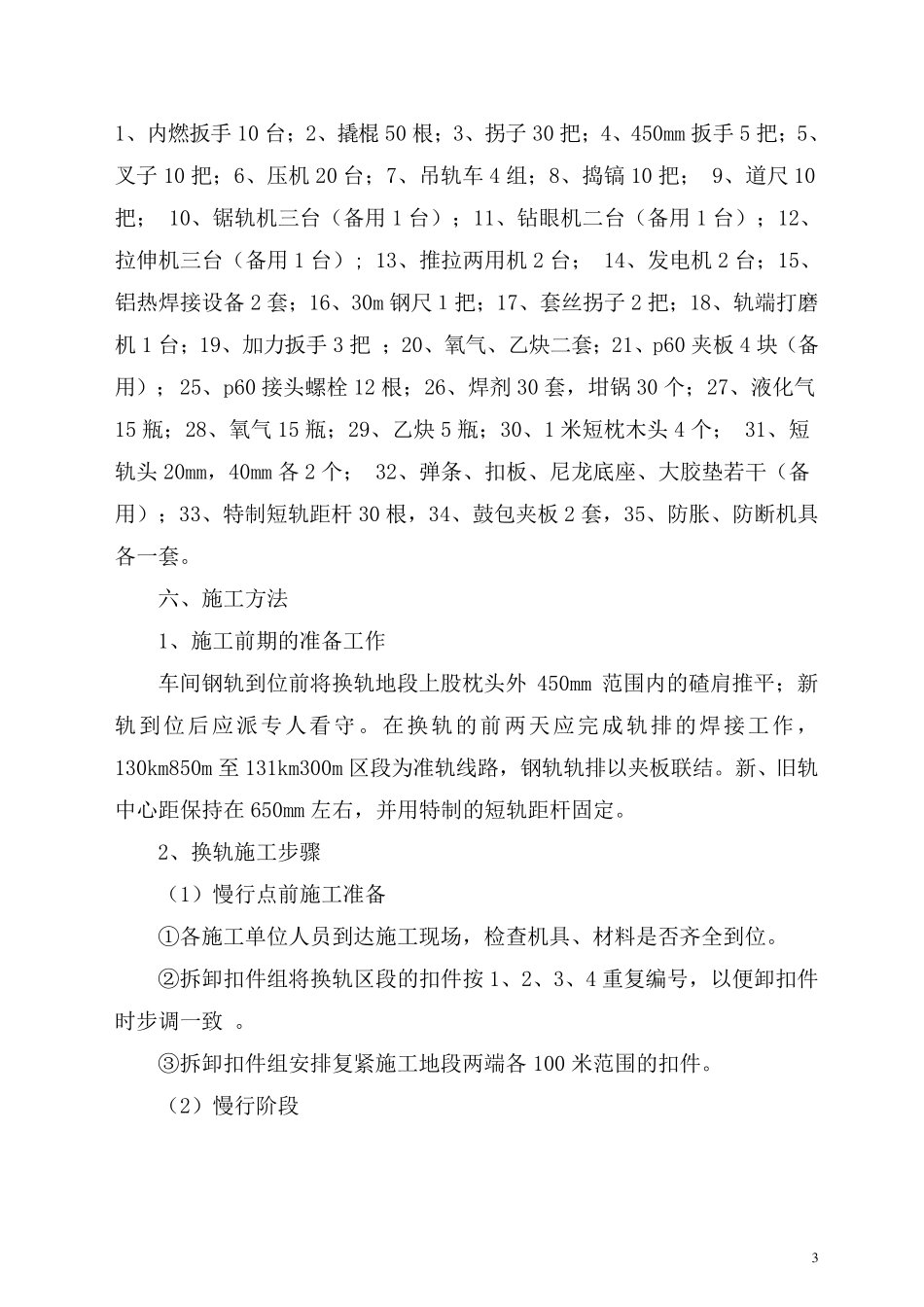

(2)拨旧轨组20 人(含
