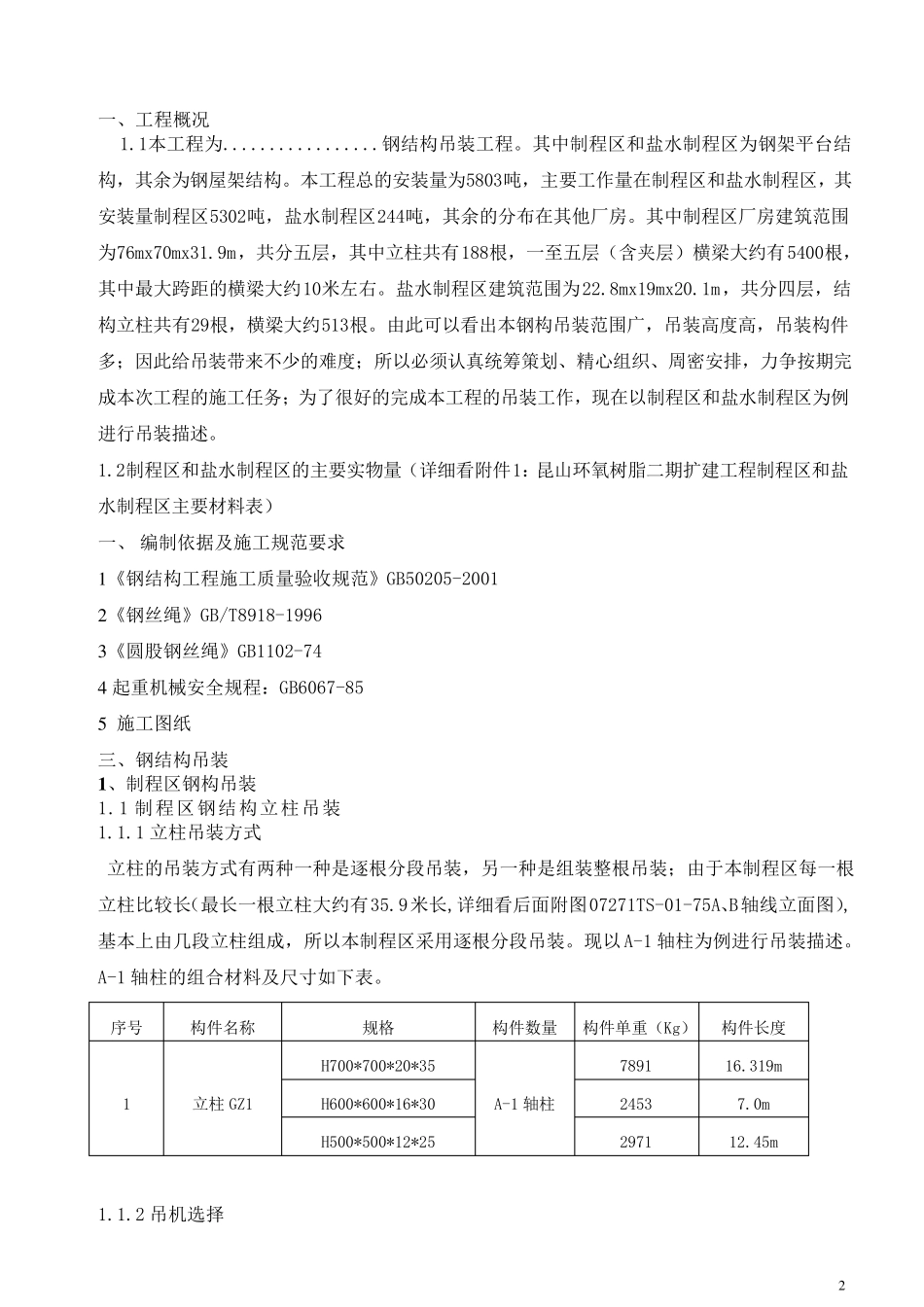

目 录 一、 工程概况………………………………………………………………2 二、 编制依据及施工验收规范要求 ……………………………………2 三、 钢结构吊装 ………………………………………………………2~20 四、 吊装施工计划 ……………………………………………………20 五、 吊装安全措施 …………………………………………………20~24 六、 劳动力需用计划 …………………………………………………24 七、 施工机具及手段用料 ……………………………………………25 八、 施工平面布置 …………………………………………………26 九、 应急预案 …………………………………………………26 2 一、工程概况 1

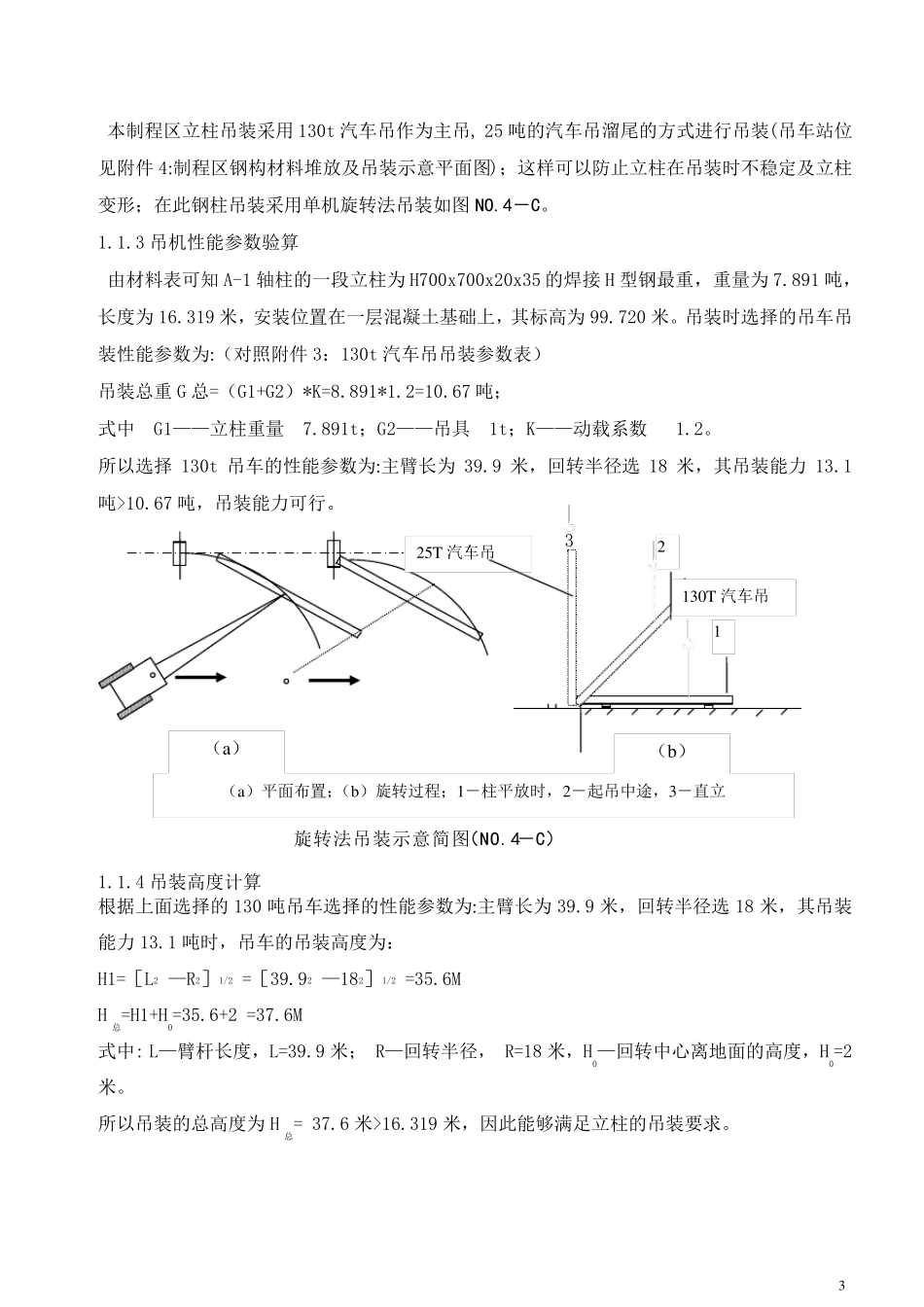

钢结构吊装工程
其中制程区和盐水制程区为钢架平台结构,其余为钢屋架结构
本工程总的安装量为5803吨,主要工作量在制程区和盐水制程区,其安装量制程区5302吨,盐水制程区244吨,其余的分布在其他厂房
其中制程区厂房建筑范围为76mx70mx31
9m,共分五层,其中立柱共有188根,一至五层(含夹层)横梁大约有5400根,其中最大跨距的横梁大约10米左右
盐水制程区建筑范围为22
8mx19mx20
1m,共分四层,结构立柱共有29根,横梁大约513根
由此可以看出本钢构吊装范围广,吊装高度高,吊装构件多;因此给吊装带来不少的难度;所以必须认真统筹策划、精心组织、周密安排,力争按期完成本次工程的施工任务;为了很好的完成本工程的吊装工作,现在以制程区和盐水制程区为例进行吊装描述
2制程区和盐水制程区的主要实物量(详细看附件1:昆山环氧树脂二期扩建工程制程区和盐水制程区主要材料表) 一、 编制依据及施工规范要求 1 《钢结构工程施工质量验收规范》GB50205-2001 2 《钢丝绳》GB/T8918-1996 3
