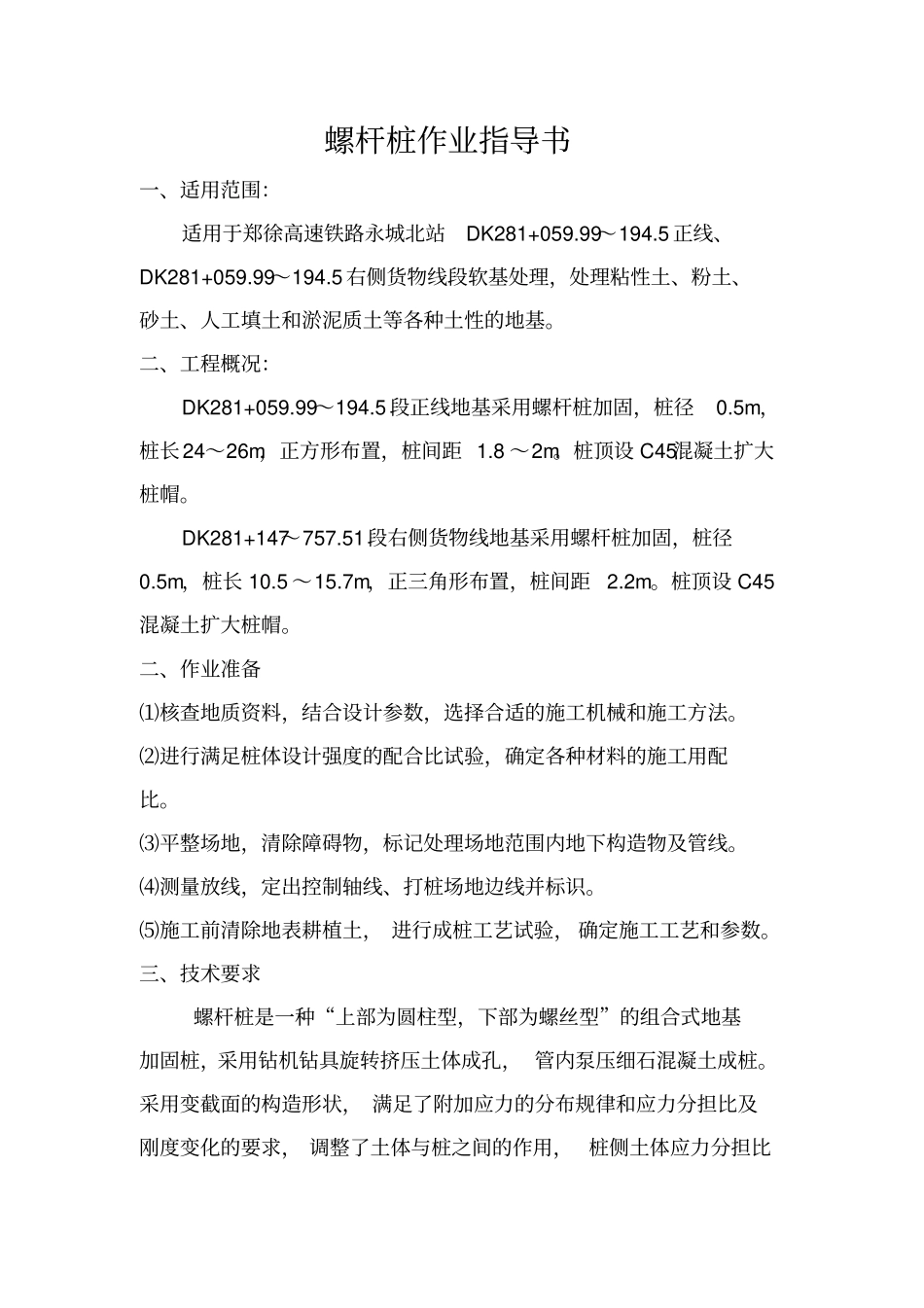

螺杆桩作业指导书一、适用范围:适用于郑徐高速铁路永城北站DK281+059
99~194
5 正线、DK281+059
99~194
5 右侧货物线段软基处理,处理粘性土、粉土、砂土、人工填土和淤泥质土等各种土性的地基
二、工程概况:DK281+059
99~194
5 段正线地基采用螺杆桩加固,桩径0
5m,桩长24~26m,正方形布置,桩间距 1
桩顶设 C45混凝土扩大桩帽
DK281+147~757
51段右侧货物线地基采用螺杆桩加固,桩径0
5m,桩长 10
7m,正三角形布置,桩间距2
桩顶设 C45混凝土扩大桩帽
二、作业准备⑴核查地质资料,结合设计参数,选择合适的施工机械和施工方法
⑵进行满足桩体设计强度的配合比试验,确定各种材料的施工用配比
⑶平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
⑷测量放线,定出控制轴线、打桩场地边线并标识
⑸施工前清除地表耕植土, 进行成桩工艺试验, 确定施工工艺和参数
三、技术要求螺杆桩是一种“上部为圆柱型,下部为螺丝型”的组合式地基加固桩,采用钻机钻具旋转挤压土体成孔, 管内泵压细石混凝土成桩

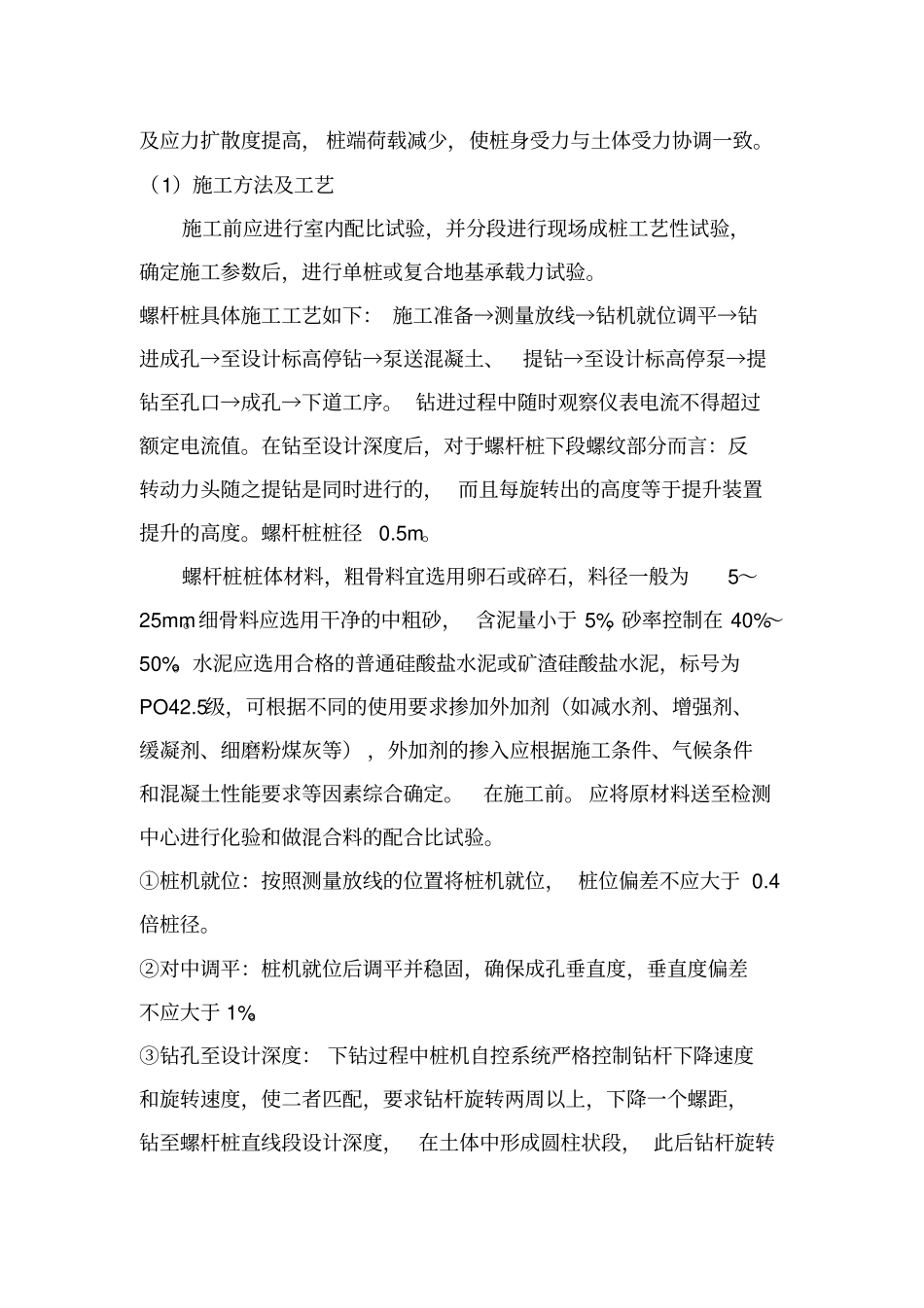

采用变截面的构造形状, 满足了附加应力的分布规律和应力分担比及刚度变化的要求, 调整了土体与桩之间的作用, 桩侧土体应力分担比及应力扩散度提高, 桩端荷载减少,使桩身受力与土体受力协调一致
(1)施工方法及工艺施工前应进行室内配比试验,并分段进行现场成桩工艺性试验,确定施工参数后,进行单桩或复合地基承载力试验
螺杆桩具体施工工艺如下: 施工准备→测量放线→钻机就位调平→钻进成孔→至设计标高停钻→泵送混凝土、提钻→至设计标高停泵→提钻至孔口→成孔→下道工序
钻进过程中随时观察仪表电流不得超过额定电流值

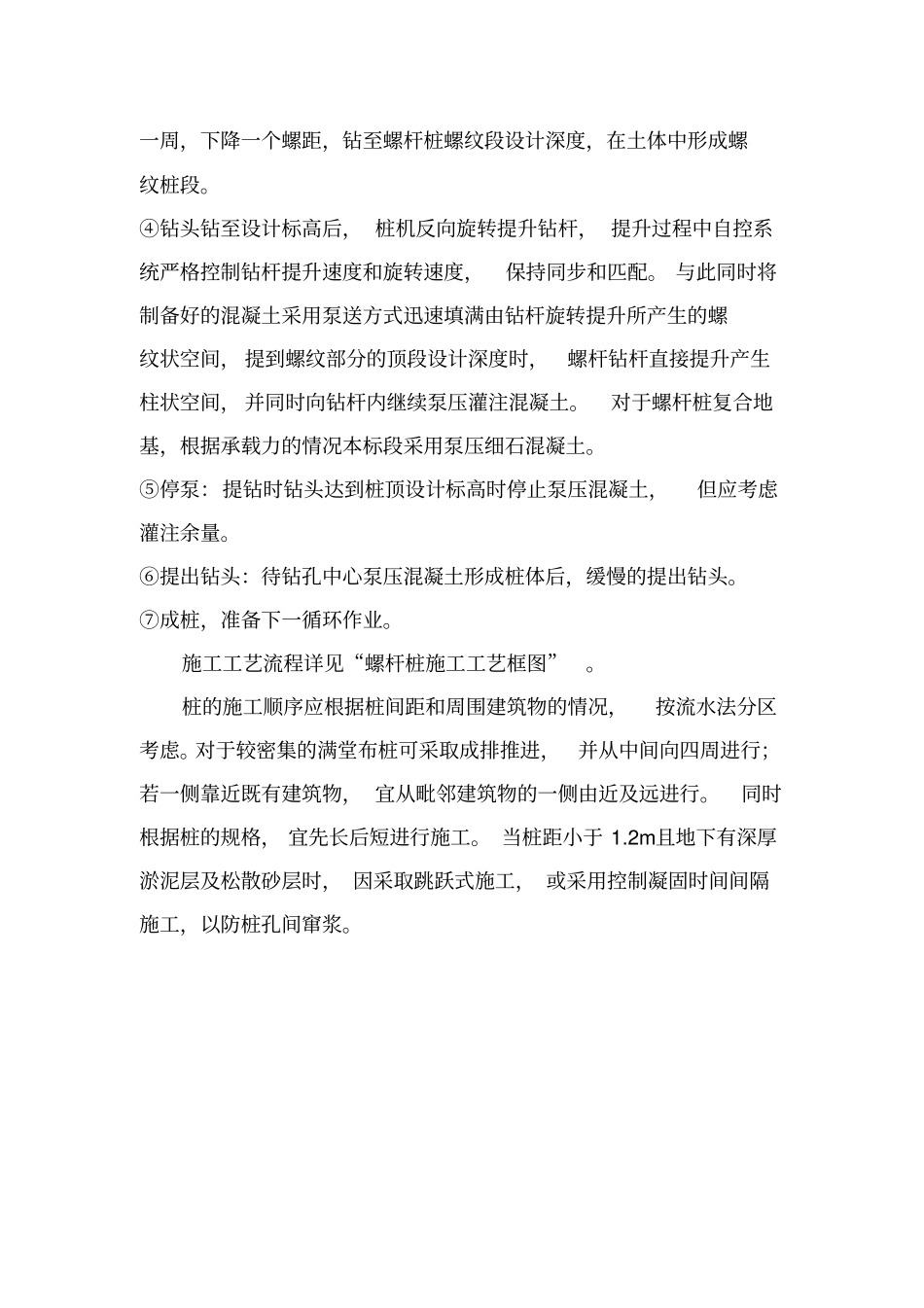

在钻至设计深度后,对于螺杆桩下段螺纹部分而言:反转动力头随之提钻是同时进行的, 而且每旋转出
