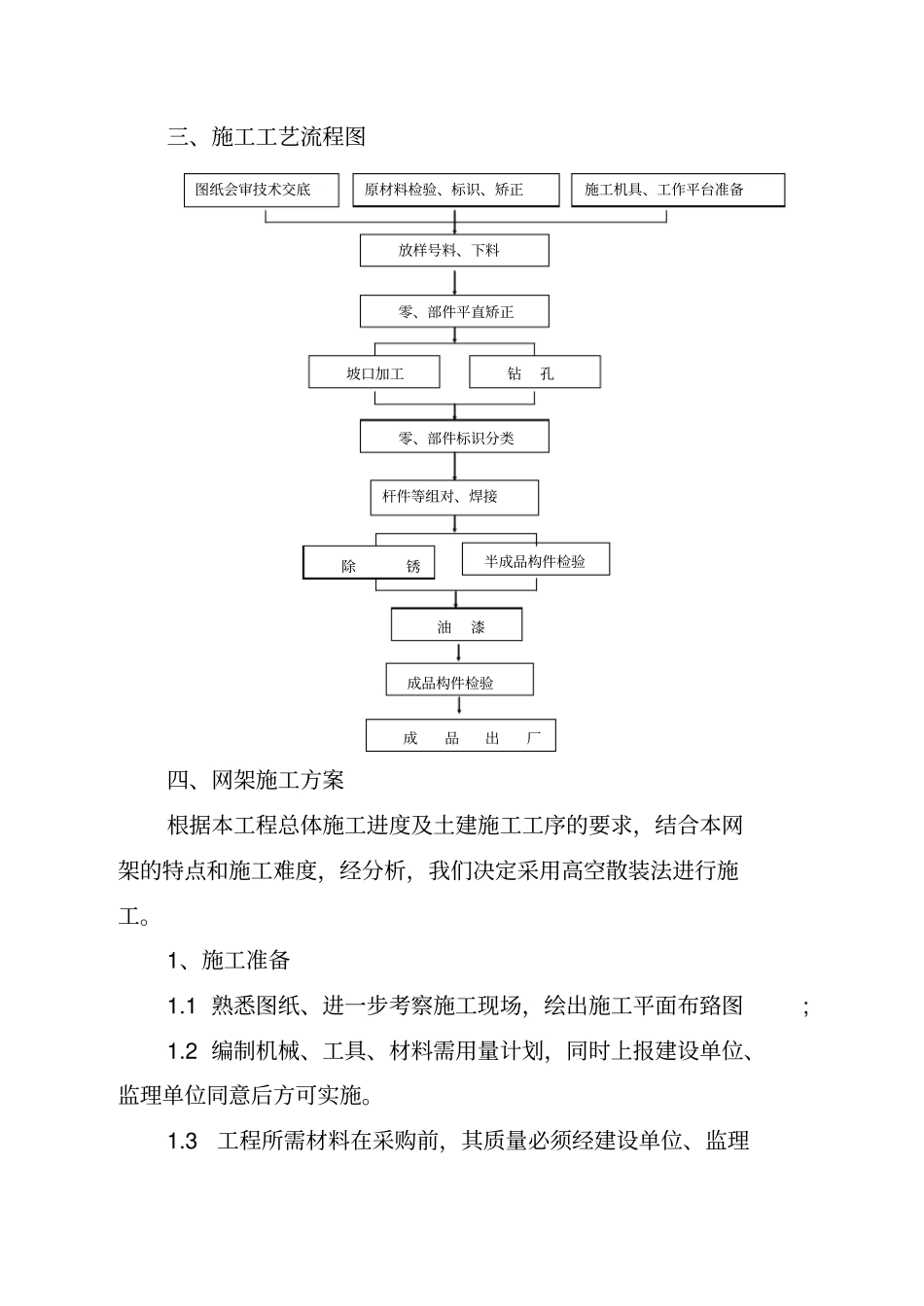

一. 工程概述1、工程概况哈尔滨九州电气股份有限公司综合厂房工程位于哈尔滨市动力区哈平路162 号,该区位于哈尔滨市高新技术开发区,厂区南侧为哈岩公司,东侧紧邻哈平路,北侧和西侧分别与哈尔滨市海栗模具研究所、胜跃砖厂为邻。厂区距市中心10 公里,距哈尔滨铁路南站约500 米。该工程为综合厂房,总建筑面积约为10000m2,共二层。本工程为厂房二层屋面螺栓球钢网架及彩板。螺栓球钢网架长98m,宽 97.34m,建筑面积为9539.32m2,结构形式为多点支撑,正放四角锥网架,结构找坡,网格3.43m×3.43m,网高为1.6m~3.6m,下弦支撑面标高为17.5m。网架材质均为 Q235。屋面采用 C型檩条, 屋面板采用韩国进口或浦金厂生产的彩色镀锌钢板,外层板厚0.6mm,内层板厚 0.5mm;保温层采用 120mm厚超细玻璃纤维保温棉,带单面铝箔防潮衬,山东或大庆产。2、工期要求工期为 45 天。3、质量要求该工程质量为:省优质。4、编制依据4.1 招标方提供的图纸。4.2 《网架结构设计与施工规程》JGJ7— 91。4.3 《钢网架行业标准》JGJ75.1 — 7.3 — 91。4.4 《钢网架检验与验收标准》JGJ75.3 — 91。4.5 《网架结构工程质量检验评定标准》JGJ78— 91。4.6 《钢结构工程施工及验收规范》GB50205— 2001 4.7 《建筑钢结构焊接与验收规程》(JGJ81-91)4.8 《建筑工程施工质量验收统一标准》(GB50300-2001)4.9 《碳素结构钢》GB700— 88。4.10 《碳钢焊条》 GB5117— 85。二、工程材料进场计划及供应方案1、脚手杆及扣件在工程开工后2 天、网架安装前10 天(即8 月 17 日)运抵现场,以便于现场有充足时间进行脚手架的搭设及校正。2、7~10 轴网架的网架支座、螺栓球、杆及檩托在网架安装前 1 天(即 8 月 21 日)运抵现场,以便于现场有时间将杆件分类堆放至相应位臵上。3、其它网架用的网架支座、螺栓球、 杆及檩托按网架的拼装顺序制作,平均每天将1400 根杆件及相应的螺栓球与檩托陆续运至现场,保证现场的材料供应。4、檩条及天沟板在9 月 7 日运抵现场, 确保该分项工程如期开工。5、彩板从9 月 13 日开始分批运抵现场,确保该分项工程如期开工。三、施工工艺流程图四、网架施工方案根据本工程总体施工进度及土建施工工序的要求,结合本网架的特点和施工难度,经分析,我们决定采用高空散装法进行施工。1、施工准备1.1 熟悉图纸、进一步考察施工现场,绘出施工平面布臵图; 1.2 编制机械、工具、材料...
