下载后可任意编辑公兴卫管委灾后重建项目的自查报告 公兴卫管委灾后重建项目的自查报告 根据县卫生局关于灾后重建项目督办会议的通知的精神,结合我辖区内的各重建项目的实际情况,对本辖区内所有工程的进度及存在的问题仔细自查,现汇报如下: 一、村站建设 我辖区内共计 17 个黑龙江援建村卫生站项目,由广元市金益建筑有限责任公司承建,该项目自 20××年 3 月 31 日开工以来至今已 150 余天,目前村站主体完工 8 个(大梁、玉溪、井坝、井峰、双柏、涂山、迎新、群英),主体在建的有 5 个(文林、曙光、金像、太河、太吉),未开工的村站有 4 个(桥楼、西河、向前、苏维),该项目存在严重的工程进度缓慢问题
经现场走访,前期确实因接连下雨,道路泥泞,导致材料不能进场而耽误了一段工期,而后期因施工方未知原因部分村站迟迟未动工,我院也数次与之协商交涉未果,同时也向项目办多次汇报情况,部分村站得到了实际解决,动了起来,但是仍有 4个村站至今未开工
二、乡镇卫生院建设 辖区内新建项目工程 8 个,维修加固项目工程 4 个,为确保项目建设工作落到实处,明确了主要领导亲自抓、分管领导具体负责,我院与各所辖卫生院层层建立责任制,签订责任书,同时制定了奖惩办法
目前已开工项目 9 个,其中主体完工项目 3 个(香沉新建门诊综合楼及住院楼、涂山新建住院综合楼),未开工项目 2 个(长岭、金仙)维修加固工程,目前正在积极筹备之中
我院灾后重建项目 3 个,均已开工建设,并倒排工期在确保安全、质量的同时加快进度
辖区内所有重建项目我院都多次现场检查,在检查过程中发现极少部分施工现场存在施工人员未戴安全帽以及安全通道、安全防护措施不到位的现象,经整改过后各施工现场安全防护措施得到了显著的改善,施工人员安全防范意识也明显的提高

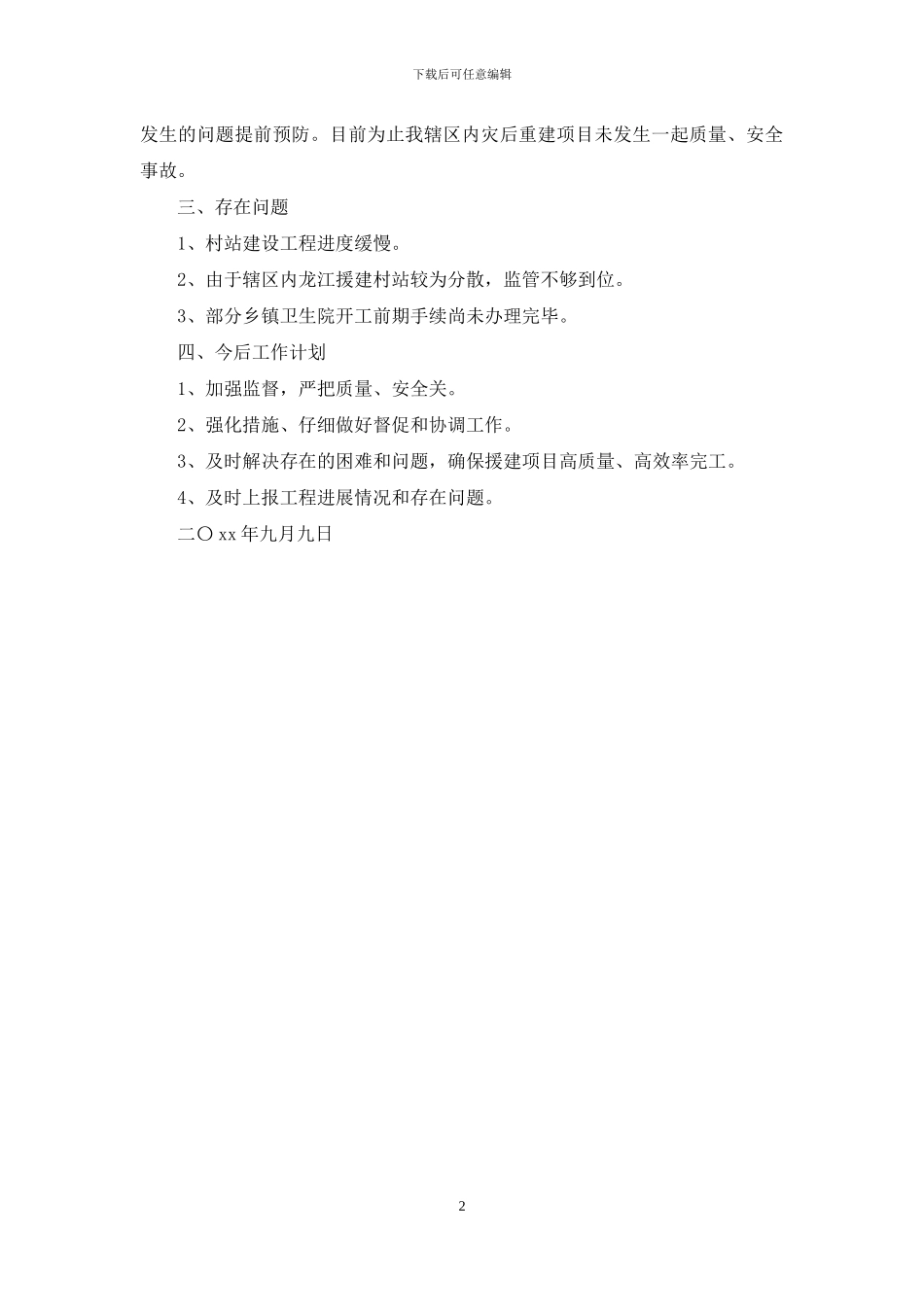

同时我院对辖区内所有重建项目的建设单位及施工、监理单位不定期开项目工作会议,发现
