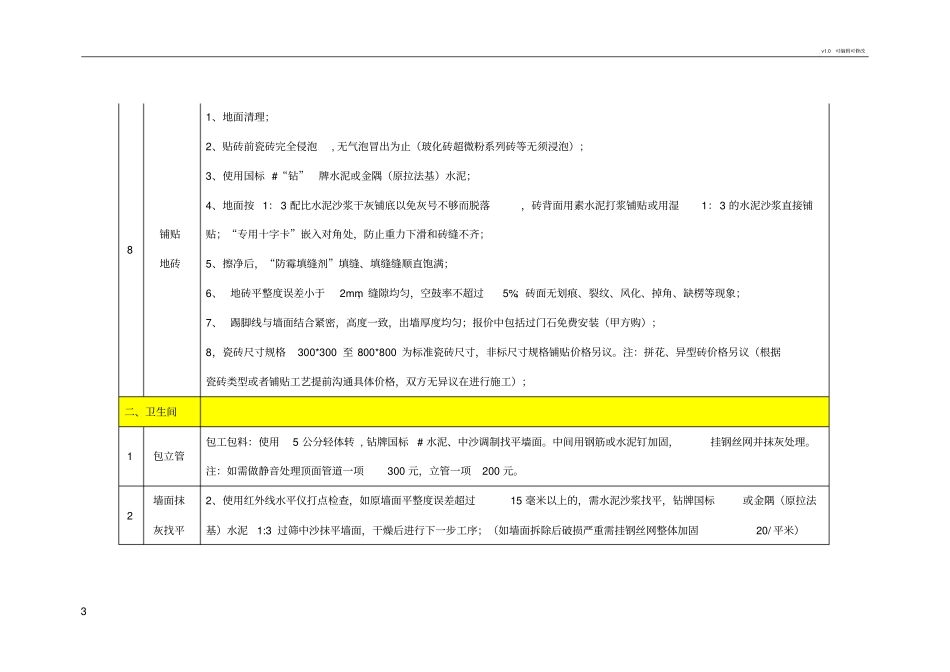

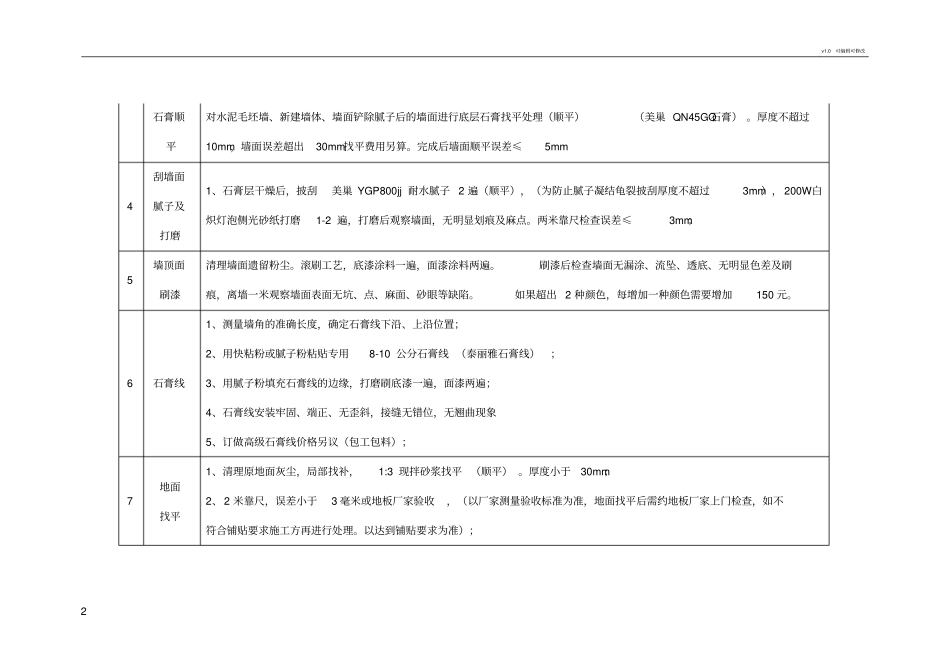

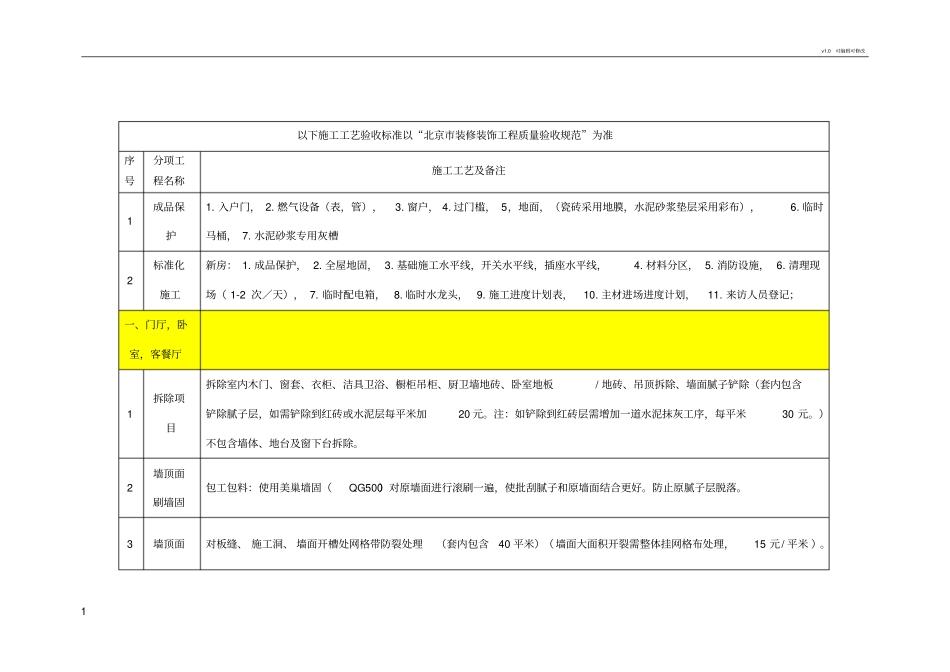

v1.0 可编辑可修改1 以下施工工艺验收标准以“北京市装修装饰工程质量验收规范”为准序号分项工程名称施工工艺及备注1 成品保护1. 入户门, 2. 燃气设备(表,管),3. 窗户, 4. 过门槛, 5,地面,(瓷砖采用地膜,水泥砂浆垫层采用彩布),6. 临时马桶, 7. 水泥砂浆专用灰槽2标准化施工新房: 1. 成品保护, 2. 全屋地固, 3. 基础施工水平线,开关水平线,插座水平线,4. 材料分区, 5. 消防设施, 6. 清理现场( 1-2 次/天), 7. 临时配电箱, 8. 临时水龙头, 9. 施工进度计划表,10. 主材进场进度计划,11. 来访人员登记;一、门厅,卧室,客餐厅1拆除项目拆除室内木门、窗套、衣柜、洁具卫浴、橱柜吊柜、厨卫墙地砖、卧室地板/ 地砖、吊顶拆除、墙面腻子铲除(套内包含铲除腻子层,如需铲除到红砖或水泥层每平米加20 元。注:如铲除到红砖层需增加一道水泥抹灰工序,每平米30 元。)不包含墙体、地台及窗下台拆除。2墙顶面刷墙固包工包料:使用美巢墙固(QG500)对原墙面进行滚刷一遍,使批刮腻子和原墙面结合更好。防止原腻子层脱落。3墙顶面对板缝、 施工洞、 墙面开槽处网格带防裂处理(套内包含40 平米)(墙面大面积开裂需整体挂网格布处理,15 元/ 平米 )。v1.0 可编辑可修改2 石膏顺平对水泥毛坯墙、新建墙体、墙面铲除腻子后的墙面进行底层石膏找平处理(顺平)(美巢 QN45GQ石膏) 。厚度不超过10mm,墙面误差超出30mm找平费用另算。完成后墙面顺平误差≤5mm4刮墙面腻子及打磨1、石膏层干燥后,披刮美巢 YGP800jj 耐水腻子 2 遍(顺平),(为防止腻子凝结龟裂披刮厚度不超过3mm), 200W白炽灯泡侧光砂纸打磨1-2 遍,打磨后观察墙面,无明显划痕及麻点。两米靠尺检查误差≤3mm;5墙顶面刷漆清理墙面遗留粉尘。滚刷工艺,底漆涂料一遍,面漆涂料两遍。刷漆后检查墙面无漏涂、流坠、透底、无明显色差及刷痕,离墙一米观察墙面表面无坑、点、麻面、砂眼等缺陷。如果超出 2 种颜色,每增加一种颜色需要增加150 元。6石膏线1、测量墙角的准确长度,确定石膏线下沿、上沿位置;2、用快粘粉或腻子粉粘贴专用8-10 公分石膏线 (泰丽雅石膏线);3、用腻子粉填充石膏线的边缘,打磨刷底漆一遍,面漆两遍;4、石膏线安装牢固、端正、无歪斜,接缝无错位,无翘曲现象5、订做高级石膏线价格另议(包工包料);7地面找平1、清理原地面灰尘,局部找补,1:3 现拌砂浆找平 (顺...
