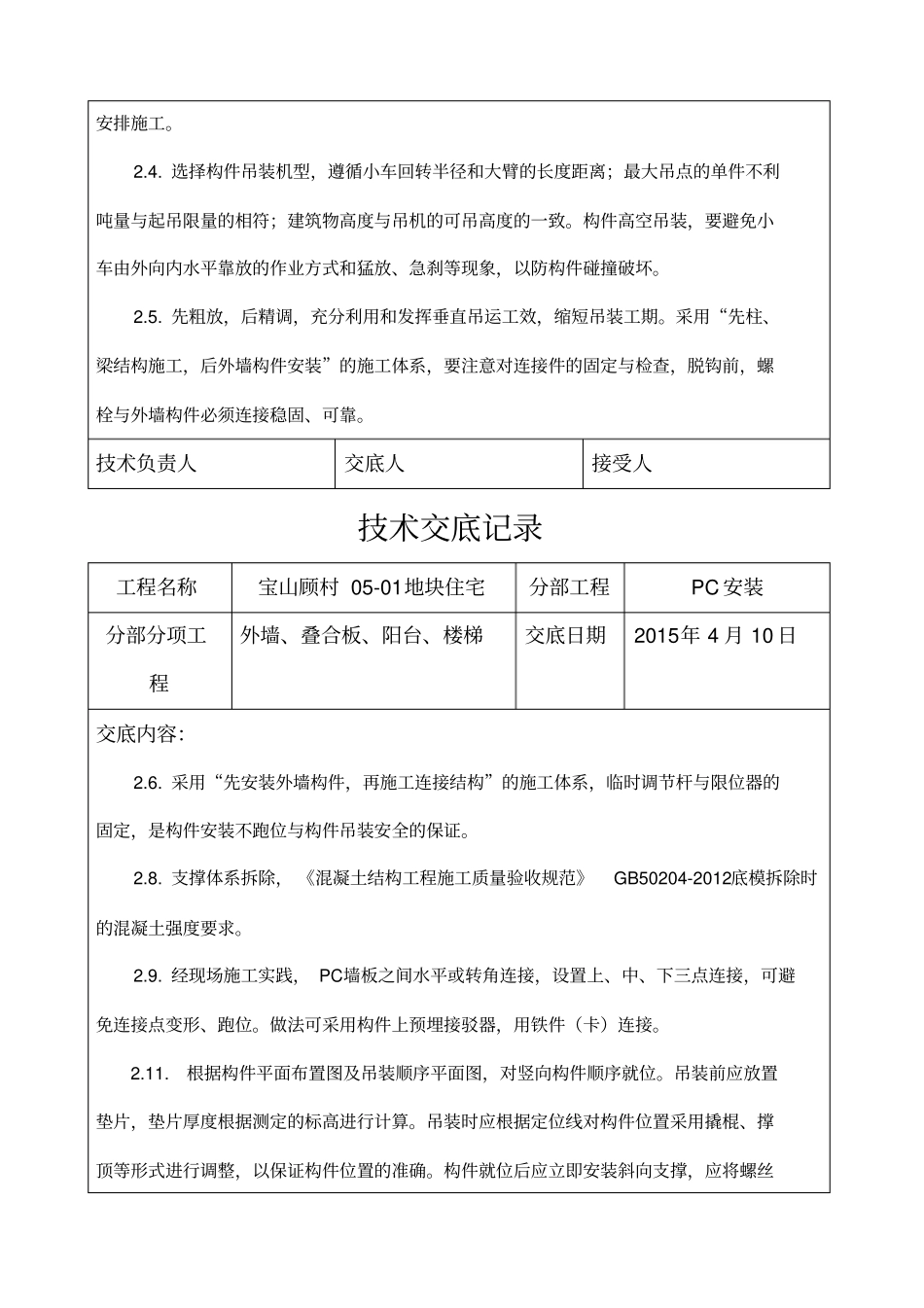

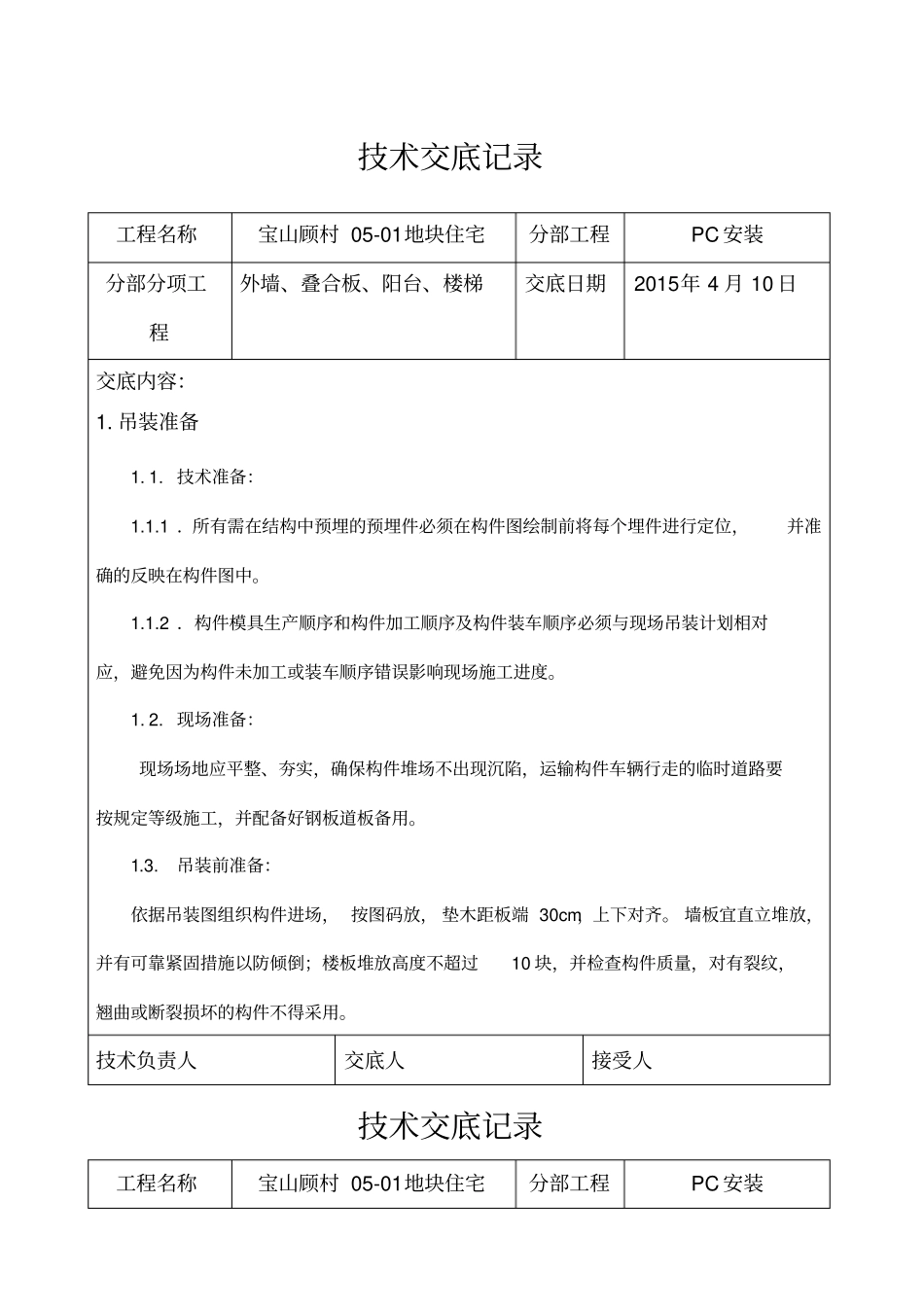

技术交底记录工程名称宝山顾村 05-01地块住宅分部工程PC 安装分部分项工程外墙、叠合板、阳台、楼梯交底日期2015年 4 月 10 日交底内容:1
技术准备:1
1 .所有需在结构中预埋的预埋件必须在构件图绘制前将每个埋件进行定位,并准确的反映在构件图中
2 .构件模具生产顺序和构件加工顺序及构件装车顺序必须与现场吊装计划相对应,避免因为构件未加工或装车顺序错误影响现场施工进度
现场准备:现场场地应平整、夯实,确保构件堆场不出现沉陷,运输构件车辆行走的临时道路要按规定等级施工,并配备好钢板道板备用
吊装前准备:依据吊装图组织构件进场, 按图码放, 垫木距板端 30cm,上下对齐
墙板宜直立堆放,并有可靠紧固措施以防倾倒;楼板堆放高度不超过10 块,并检查构件质量,对有裂纹,翘曲或断裂损坏的构件不得采用
技术负责人交底人接受人技术交底记录工程名称宝山顾村 05-01地块住宅分部工程PC 安装分部分项工程外墙、叠合板、阳台、楼梯交底日期2015年 4 月 10 日交底内容:1
3 .构件进场后根据构件标号和吊装计划的吊装序号在构件上标出序号,并在图纸上标出序号位置,这样可直观表示出构件位置,便于吊装工和指挥操作,减少误吊几率
4 .所有构件吊装前必须在相关构件上将各个截面的控制线提前放好,并办完相应预检手续,可节省吊装、调整时间并利于质量控制
5 .墙体吊装前必须将调节工具埋件提前安装在墙体上,可减少吊装时间,并利于质量控制
100×100mm方木,线锤、水平尺、扳手、斜撑杆、水平撑杆、水准仪、经纬仪、墨斗、塔尺、米尺、 5 米钢尺、 50 米长钢尺等

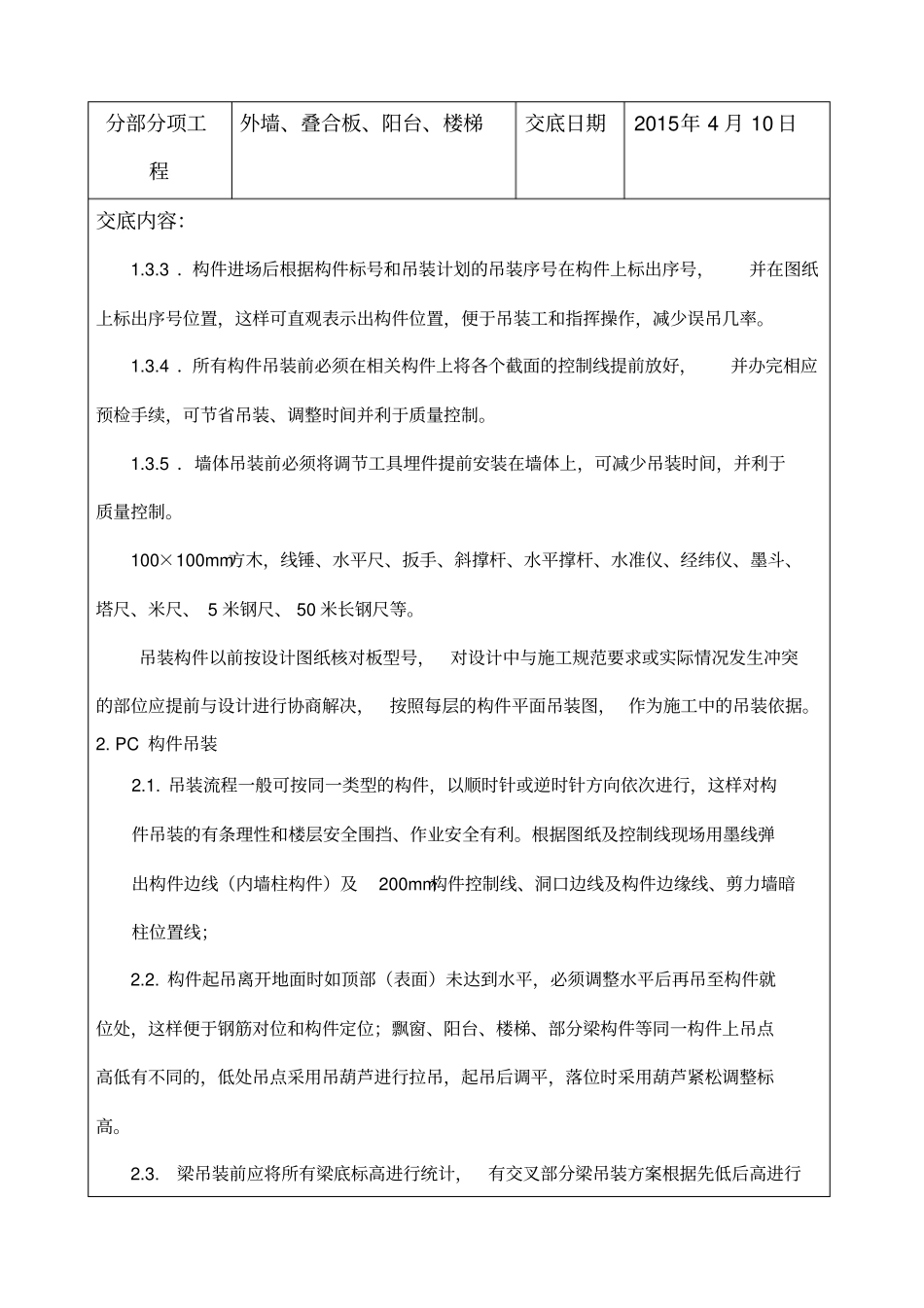

吊装构件以前按设计图纸核对板型号,对设计中与施工规范要求或实际情况发生冲突的部位应提前与设计进行协商解决,按照每层的构件平面吊装图, 作为施工中的
