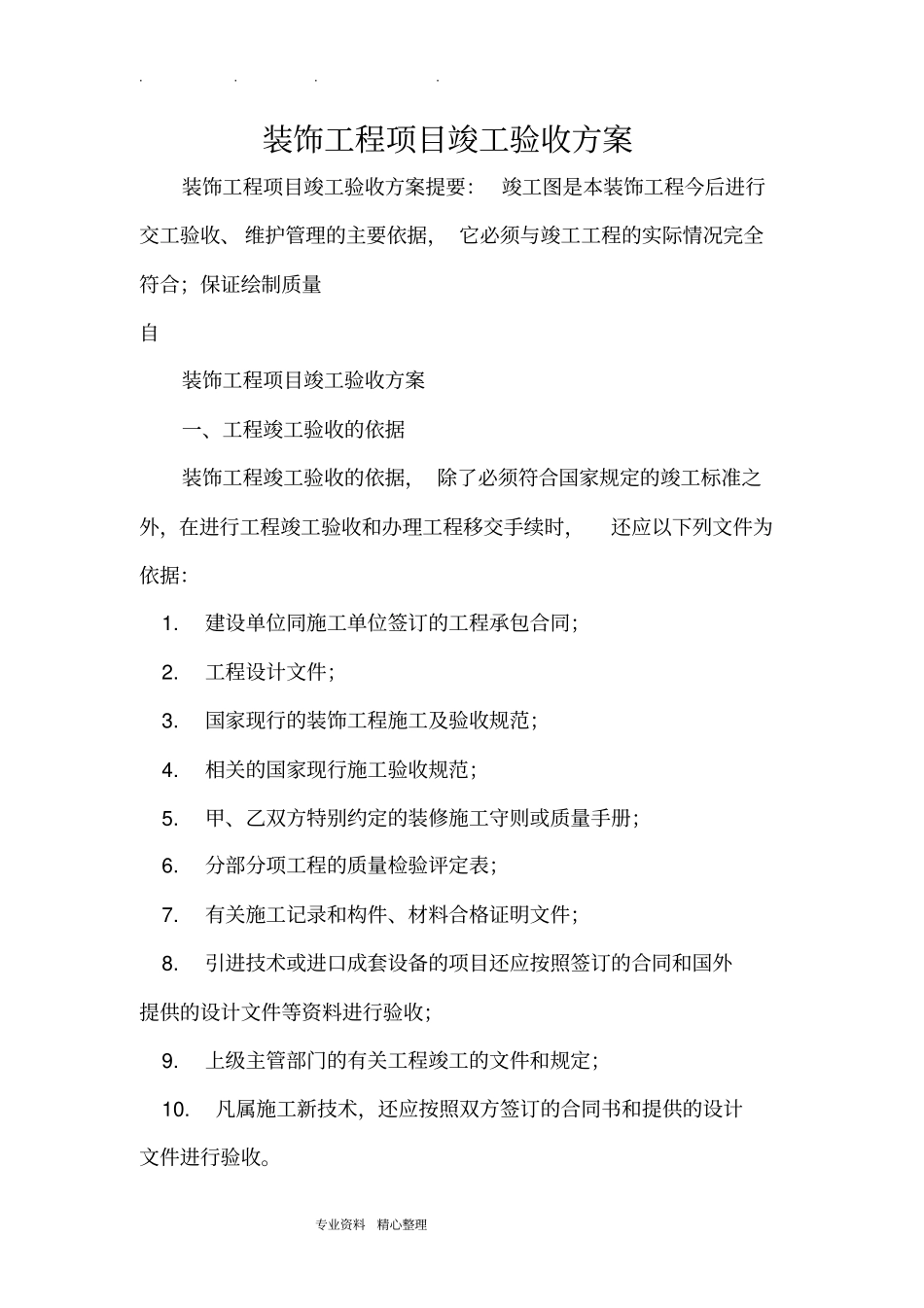

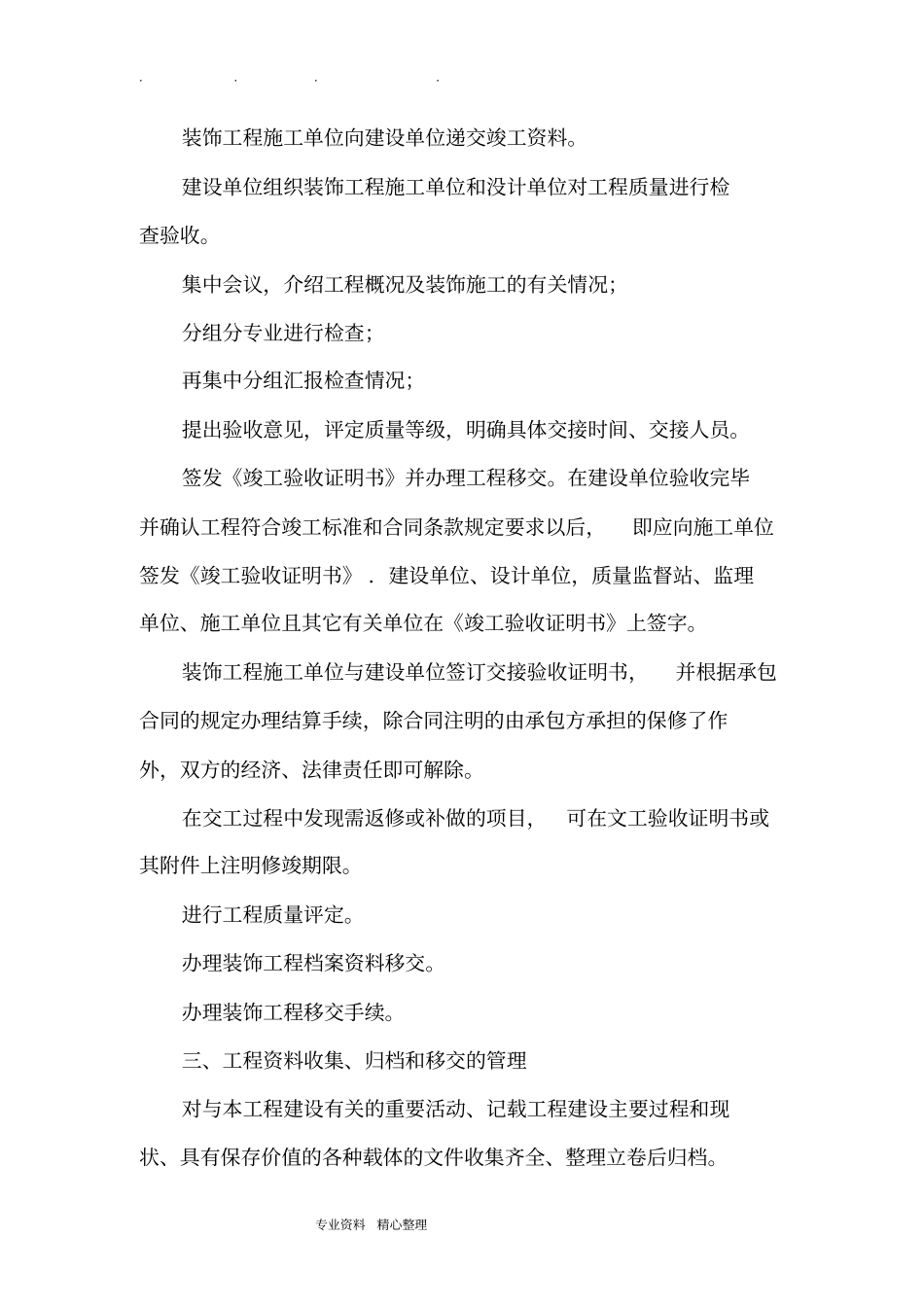

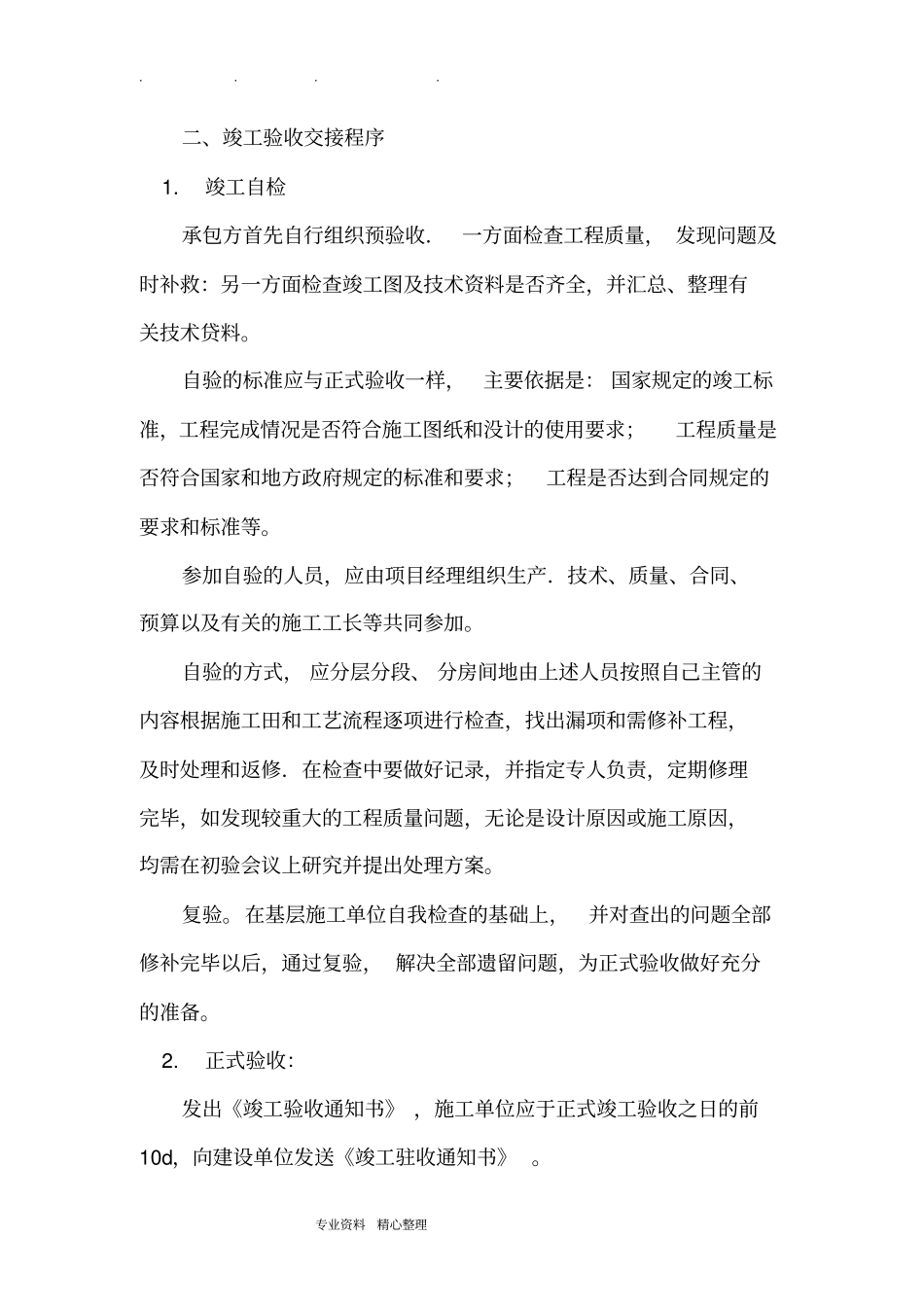

. . . . 专业资料精心整理装饰工程项目竣工验收方案装饰工程项目竣工验收方案提要: 竣工图是本装饰工程今后进行交工验收、 维护管理的主要依据, 它必须与竣工工程的实际情况完全符合;保证绘制质量自装饰工程项目竣工验收方案一、工程竣工验收的依据装饰工程竣工验收的依据, 除了必须符合国家规定的竣工标准之外,在进行工程竣工验收和办理工程移交手续时,还应以下列文件为依据: 1.建设单位同施工单位签订的工程承包合同; 2.工程设计文件; 3.国家现行的装饰工程施工及验收规范; 4.相关的国家现行施工验收规范; 5.甲、乙双方特别约定的装修施工守则或质量手册; 6.分部分项工程的质量检验评定表; 7.有关施工记录和构件、材料合格证明文件; 8.引进技术或进口成套设备的项目还应按照签订的合同和国外提供的设计文件等资料进行验收; 9.上级主管部门的有关工程竣工的文件和规定; 10.凡属施工新技术,还应按照双方签订的合同书和提供的设计文件进行验收。. . . . 专业资料精心整理二、竣工验收交接程序 1.竣工自检承包方首先自行组织预验收.一方面检查工程质量, 发现问题及时补救:另一方面检查竣工图及技术资料是否齐全,并汇总、整理有关技术贷料。自验的标准应与正式验收一样,主要依据是: 国家规定的竣工标准,工程完成情况是否符合施工图纸和没计的使用要求;工程质量是否符合国家和地方政府规定的标准和要求;工程是否达到合同规定的要求和标准等。参加自验的人员,应由项目经理组织生产.技术、质量、合同、预算以及有关的施工工长等共同参加。自验的方式, 应分层分段、 分房间地由上述人员按照自己主管的内容根据施工田和工艺流程逐项进行检查,找出漏项和需修补工程,及时处理和返修.在检查中要做好记录,并指定专人负责,定期修理完毕,如发现较重大的工程质量问题,无论是设计原因或施工原因,均需在初验会议上研究并提出处理方案。复验。在基层施工单位自我检查的基础上,并对查出的问题全部修补完毕以后,通过复验, 解决全部遗留问题,为正式验收做好充分的准备。 2.正式验收:发出《竣工验收通知书》 ,施工单位应于正式竣工验收之日的前10d,向建设单位发送《竣工驻收通知书》 。. . . . 专业资料精心整理装饰工程施工单位向建设单位递交竣工资料。建设单位组织装饰工程施工单位和没计单位对工程质量进行检查验收。集中会议,介绍工程概况及装饰施工的有关情况;分组分专业进行检...
