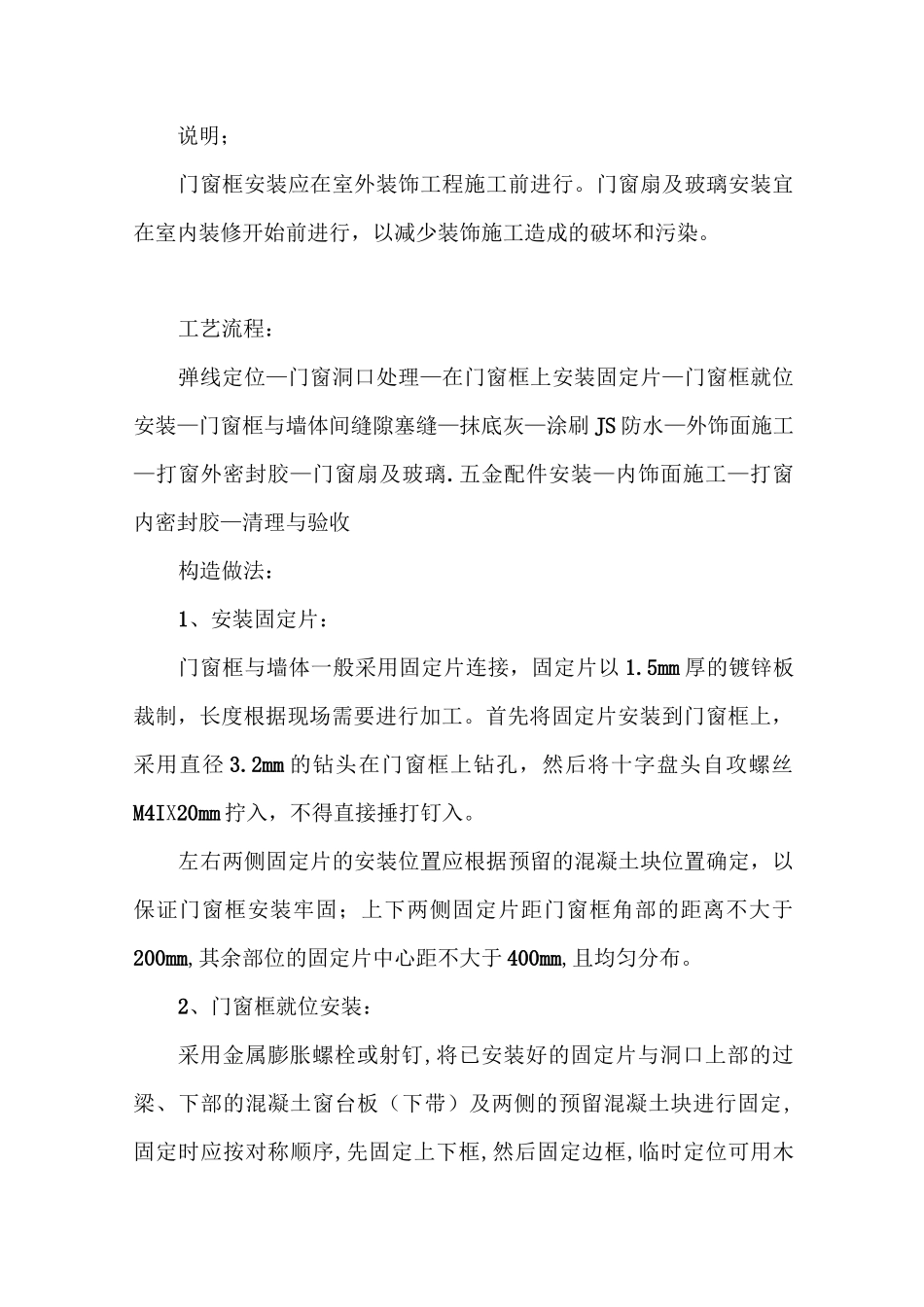

说明;门窗框安装应在室外装饰工程施工前进行
门窗扇及玻璃安装宜在室内装修开始前进行,以减少装饰施工造成的破坏和污染
工艺流程:弹线定位—门窗洞口处理—在门窗框上安装固定片—门窗框就位安装—门窗框与墙体间缝隙塞缝—抹底灰—涂刷 JS 防水—外饰面施工—打窗外密封胶—门窗扇及玻璃
五金配件安装—内饰面施工—打窗内密封胶—清理与验收构造做法:1、安装固定片:门窗框与墙体一般采用固定片连接,固定片以 1
5mm 厚的镀锌板裁制,长度根据现场需要进行加工
首先将固定片安装到门窗框上,采用直径 3
2mm 的钻头在门窗框上钻孔,然后将十字盘头自攻螺丝M4IX20mm 拧入,不得直接捶打钉入
左右两侧固定片的安装位置应根据预留的混凝土块位置确定,以保证门窗框安装牢固;上下两侧固定片距门窗框角部的距离不大于200mm,其余部位的固定片中心距不大于 400mm,且均匀分布

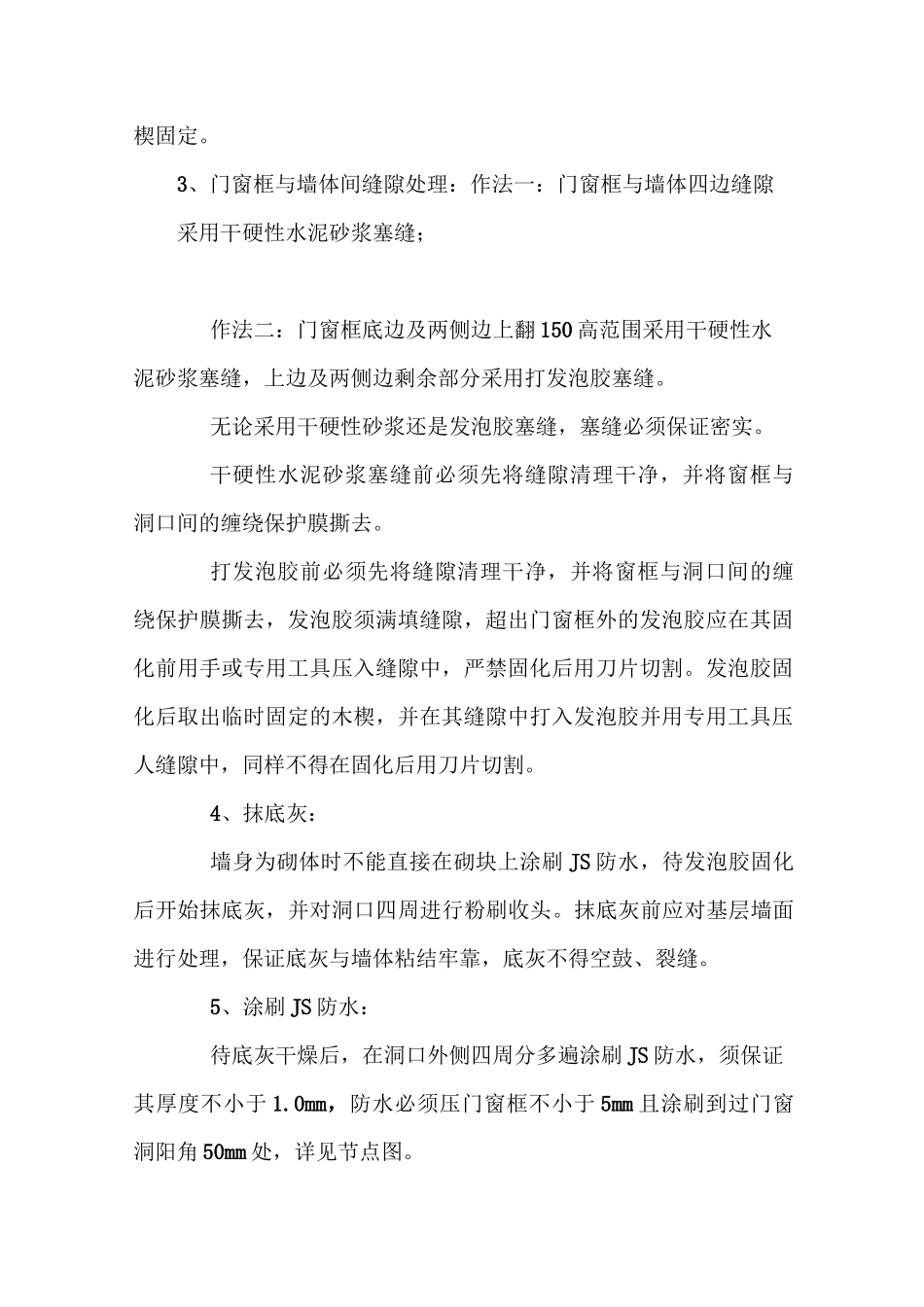

2、门窗框就位安装:采用金属膨胀螺栓或射钉,将已安装好的固定片与洞口上部的过梁、下部的混凝土窗台板(下带)及两侧的预留混凝土块进行固定,固定时应按对称顺序,先固定上下框,然后固定边框,临时定位可用木楔固定
3、门窗框与墙体间缝隙处理:作法一:门窗框与墙体四边缝隙采用干硬性水泥砂浆塞缝;作法二:门窗框底边及两侧边上翻 150 高范围采用干硬性水泥砂浆塞缝,上边及两侧边剩余部分采用打发泡胶塞缝
无论采用干硬性砂浆还是发泡胶塞缝,塞缝必须保证密实
干硬性水泥砂浆塞缝前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去
打发泡胶前必须先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,发泡胶须满填缝隙,超出门窗框外的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割
发泡胶固化后取出临时固定的木楔,并在其缝隙中打入发泡胶并用专用工具压人缝隙中,同样不得在固化后用刀片切割
4、抹底灰:墙身为砌体时不能直接在砌块上涂
