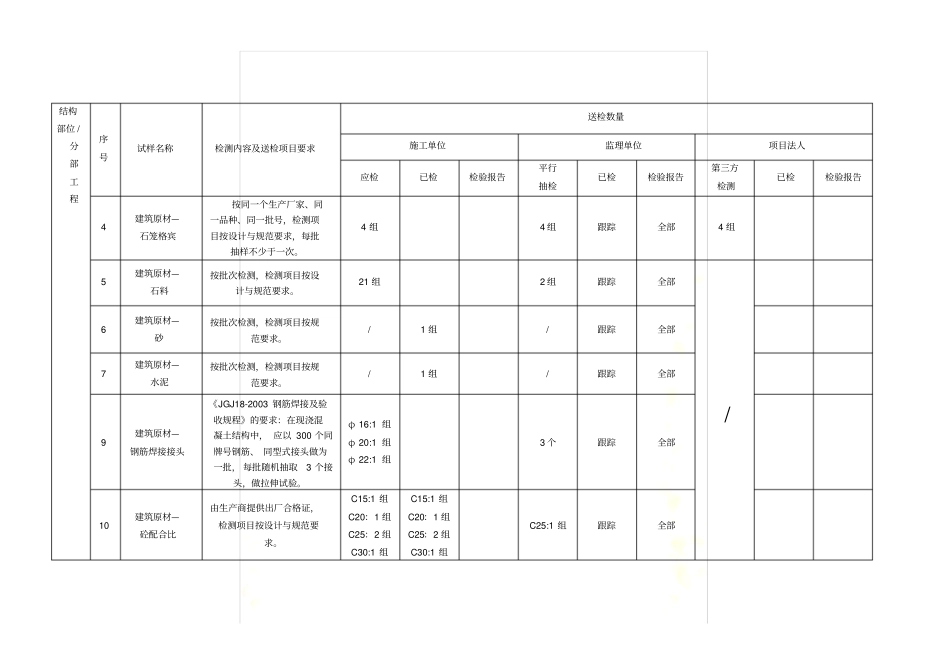

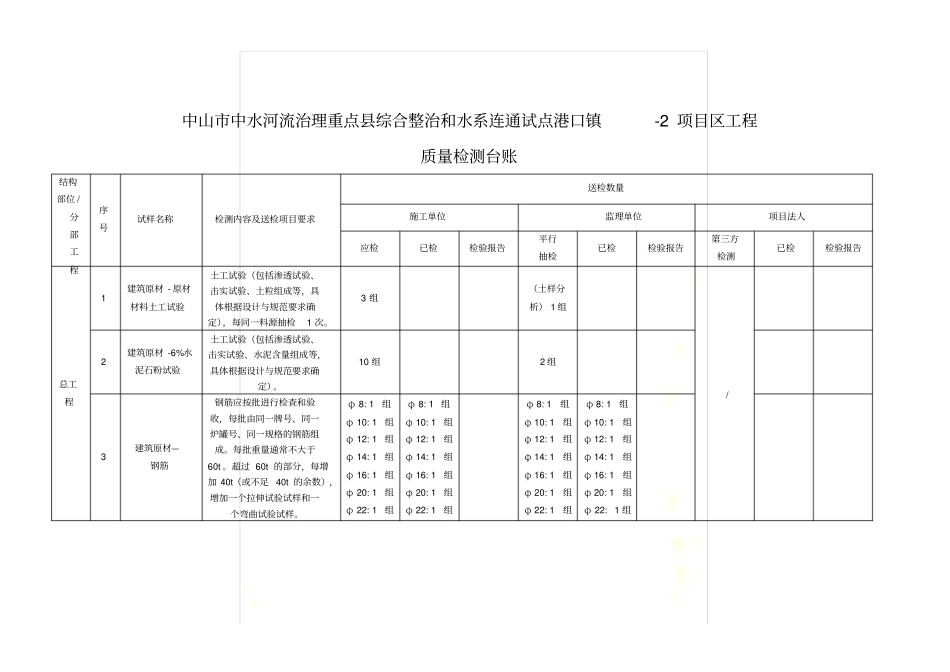

质量检测台账中山市中水河流治理重点县综合整治和水系连通试点港口镇-2 项目区工程质量检测台账结构部位 /分部工程序号试样名称检测内容及送检项目要求送检数量施工单位监理单位项目法人应检已检检验报告平行抽检已检检验报告第三方检测已检检验报告总工程1 建筑原材 - 原材材料土工试验土工试验(包括渗透试验、击实试验、土粒组成等,具体根据设计与规范要求确定),每同一料源抽检1 次。3 组(土样分析) 1 组/ 2 建筑原材 -6%水泥石粉试验土工试验(包括渗透试验、击实试验、水泥含量组成等,具体根据设计与规范要求确定)。10 组2 组3 建筑原材—钢筋钢筋应按批进行检查和验收,每批由同一牌号、同一炉罐号、同一规格的钢筋组成。每批重量通常不大于60t 。超过 60t 的部分,每增加 40t(或不足 40t 的余数),增加一个拉伸试验试样和一个弯曲试验试样。φ 8: 1组φ 10: 1组φ 12: 1组φ 14: 1组φ 16: 1组φ 20: 1组φ 22: 1组φ 8: 1 组φ 10: 1组φ 12: 1组φ 14: 1组φ 16: 1组φ 20: 1组φ 22: 1组φ 8: 1组φ 10: 1组φ 12: 1组φ 14: 1组φ 16: 1组φ 20: 1组φ 22: 1组φ 8: 1组φ 10: 1组φ 12: 1组φ 14: 1组φ 16: 1组φ 20: 1组φ 22: 1 组结构部位 /分部工程序号试样名称检测内容及送检项目要求送检数量施工单位监理单位项目法人应检已检检验报告平行抽检已检检验报告第三方检测已检检验报告4 建筑原材—石笼格宾按同一个生产厂家、同一品种、同一批号,检测项目按设计与规范要求,每批抽样不少于一次。4 组4 组跟踪全部4 组5 建筑原材—石料按批次检测,检测项目按设计与规范要求。21 组2 组跟踪全部/ 6 建筑原材—砂按批次检测,检测项目按规范要求。/1 组/ 跟踪全部7 建筑原材—水泥按批次检测,检测项目按规范要求。/1 组/跟踪全部9 建筑原材—钢筋焊接接头《JGJ18-2003 钢筋焊接及验收规程》的要求:在现浇混凝土结构中, 应以 300 个同牌号钢筋、 同型式接头做为一批, 每批随机抽取3 个接头,做拉伸试验。φ 16:1 组φ 20:1 组φ 22:1 组3 个跟踪全部10 建筑原材—砼配合比由生产商提供出厂合格证,检测项目按设计与规范要求。C15:1 组C20:1 组C25:2 组C30:1 组C15:1 组C20:1 组C25:2 组C30:1 组C25:1 组跟踪全部结构部位 /分部工程序号试样名称检测内容及送检项目要求送检数量施工单位监理...
