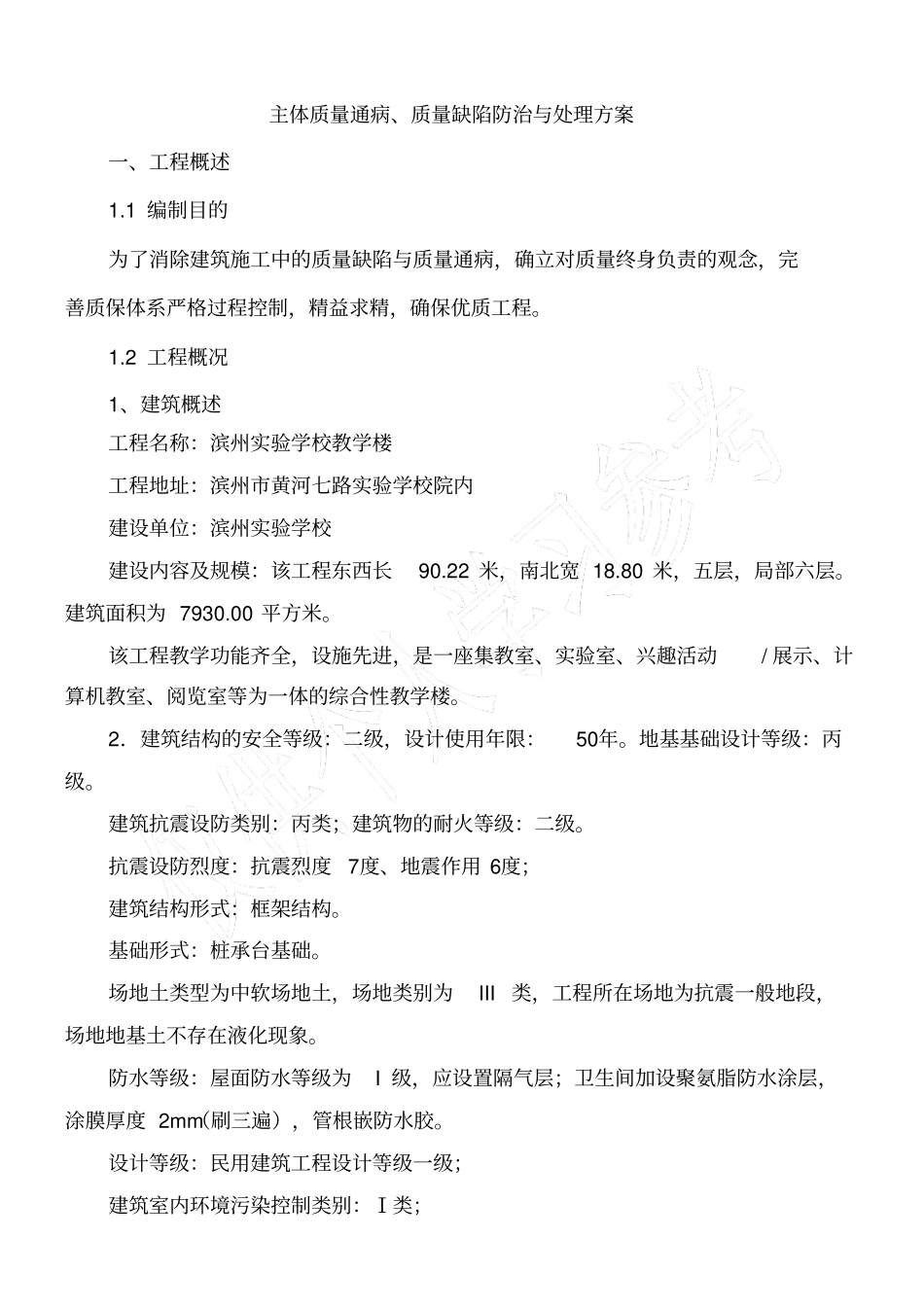

主体质量通病、质量缺陷防治与处理方案一、工程概述1.1 编制目的为了消除建筑施工中的质量缺陷与质量通病,确立对质量终身负责的观念,完善质保体系严格过程控制,精益求精,确保优质工程。1.2 工程概况1、建筑概述工程名称:滨州实验学校教学楼工程地址:滨州市黄河七路实验学校院内建设单位:滨州实验学校建设内容及规模:该工程东西长90.22 米,南北宽 18.80 米,五层,局部六层。建筑面积为 7930.00 平方米。该工程教学功能齐全,设施先进,是一座集教室、实验室、兴趣活动/ 展示、计算机教室、阅览室等为一体的综合性教学楼。2.建筑结构的安全等级:二级,设计使用年限:50年。地基基础设计等级:丙级。建筑抗震设防类别:丙类;建筑物的耐火等级:二级。抗震设防烈度:抗震烈度7度、地震作用 6度;建筑结构形式:框架结构。基础形式:桩承台基础。场地土类型为中软场地土,场地类别为III 类,工程所在场地为抗震一般地段,场地地基土不存在液化现象。防水等级:屋面防水等级为I 级,应设置隔气层;卫生间加设聚氨脂防水涂层,涂膜厚度 2mm(刷三遍),管根嵌防水胶。设计等级:民用建筑工程设计等级一级;建筑室内环境污染控制类别:Ⅰ类;基础垫层: C15;地下部分:基础、基础梁均为C30。上部结构中的构柱、梁、板等混凝土构件:强度等级为C35、C30。承重砌体:基础砌体(±0.000 以下)采用 M10预拌水泥砂浆砌筑MU20烧结煤矸石砖;后砌填充墙:采用M5预拌混合砂浆砌MU3.5加气混凝土砌块,块材容重不大于7KN/m3。二、钢筋工程质量通病预防技术措施及处理方法2.1 钢筋加工(1)钢筋下料切断尺寸不准。(2)钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值。根据结构钢筋的所在部位和钢筋截断后的误差情况,确定调整或返工;对于Ⅰ级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。2.2 钢筋绑扎与安装(1)钢筋骨架外形尺寸偏移。(2)保护层砂浆垫块厚度不准确。(3)钢筋骨架绑扎完成后,会出现斜向一方,绑扎时钢丝应绑成八字形。绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏度规定位置及骨架扭曲变形;垫块间距应适宜,板筋垫块间距不大于1000mm,梅花形放置,否则导致平板悬臂板面出现裂缝,板底露筋,上层板筋应加马凳;左右口绑扎发现箍筋遗漏、间距不对要及时调整好。按规定检查钢筋的绑扎质量,绑扎缺扣数量不超过绑扎数的 10%,且不应集中;在浇筑混凝土时派专人值...
