西成客专XCZQ-8标段十一工区隧道工程编号:喷射混凝土施工作业指导书单位:编制:审核:批准:喷射混凝土施工作业指导书一、适用范围适用于西成客专XCZQ-8标段十一工区房家湾隧道湿喷混凝土的施工

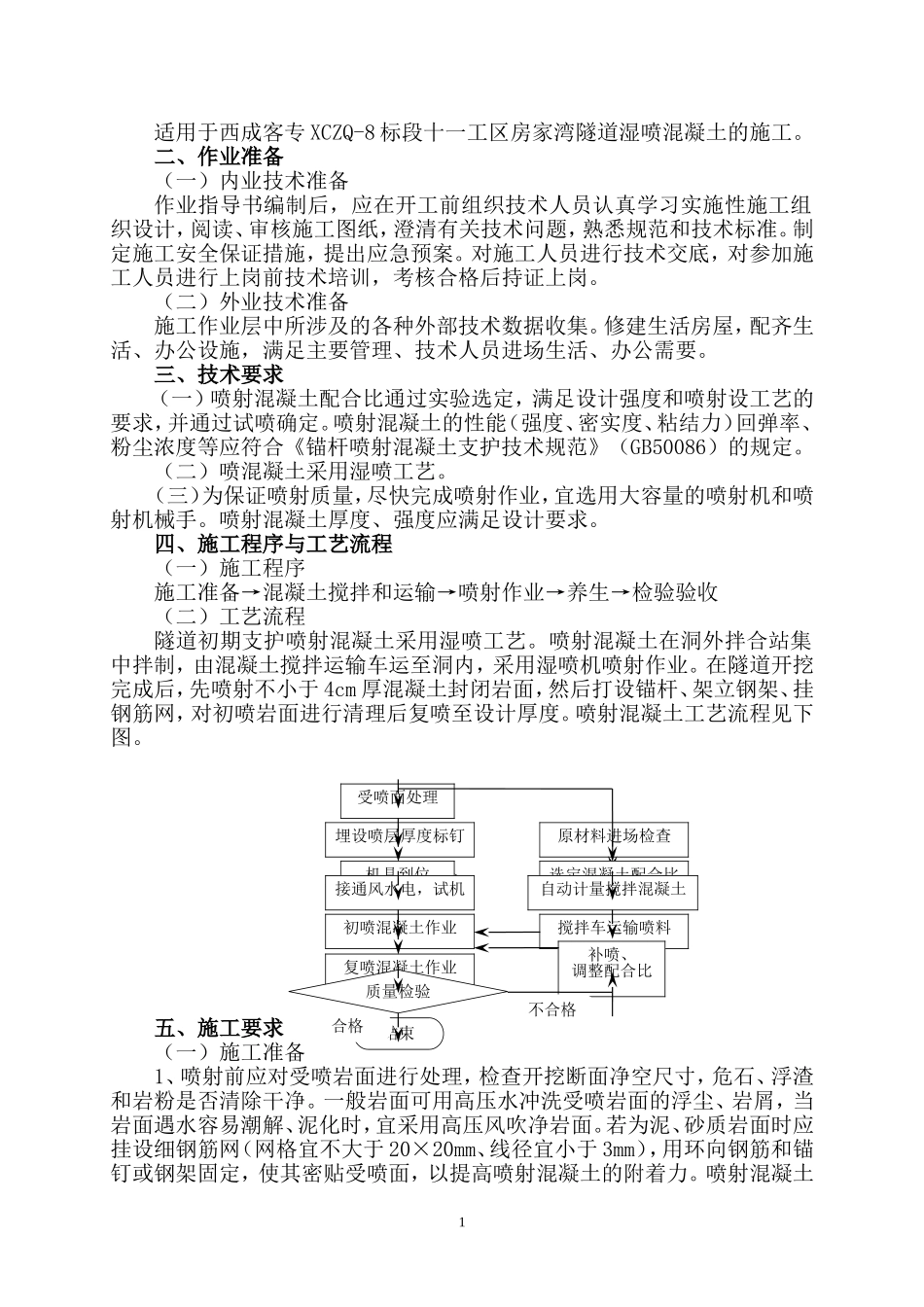

二、作业准备(一)内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
(二)外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
三、技术要求(一)喷射混凝土配合比通过实验选定,满足设计强度和喷射设工艺的要求,并通过试喷确定
喷射混凝土的性能(强度、密实度、粘结力)回弹率、粉尘浓度等应符合《锚杆喷射混凝土支护技术规范》(GB50086)的规定
(二)喷混凝土采用湿喷工艺
(三)为保证喷射质量,尽快完成喷射作业,宜选用大容量的喷射机和喷射机械手
喷射混凝土厚度、强度应满足设计要求
四、施工程序与工艺流程(一)施工程序施工准备→混凝土搅拌和运输→喷射作业→养生→检验验收(二)工艺流程隧道初期支护喷射混凝土采用湿喷工艺
喷射混凝土在洞外拌合站集中拌制,由混凝土搅拌运输车运至洞内,采用湿喷机喷射作业
在隧道开挖完成后,先喷射不小于4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度
喷射混凝土工艺流程见下图
五、施工要求(一)施工准备1、喷射前应对受喷岩面进行处理,检查开挖断面净空尺寸,危石、浮渣和岩粉是否清除干净
一般岩面可用高压水冲洗受喷岩面的浮尘、岩屑,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面
若为泥、砂质岩面时应挂设细钢筋网(网格宜不大于20×20mm、线径宜小于
