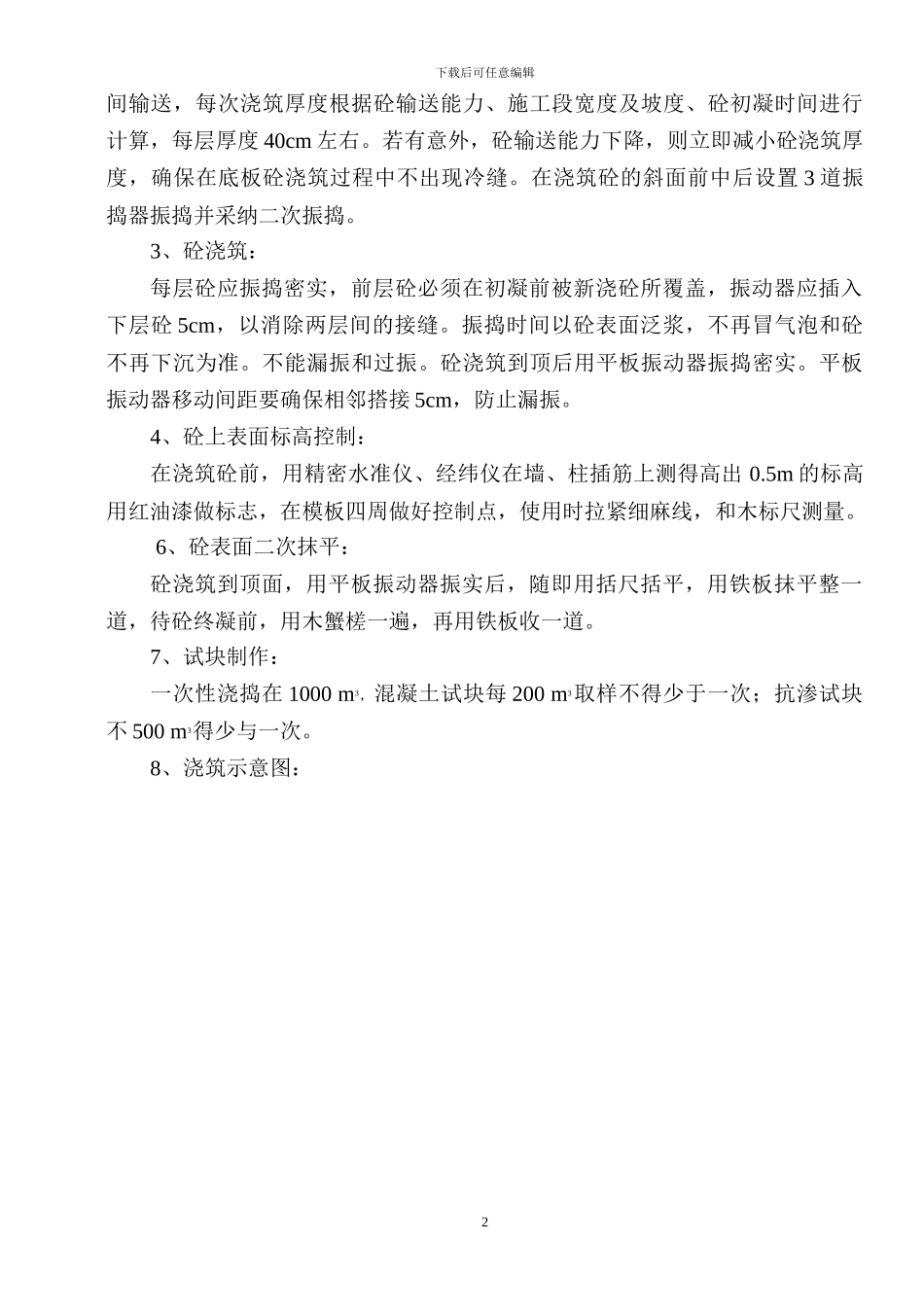

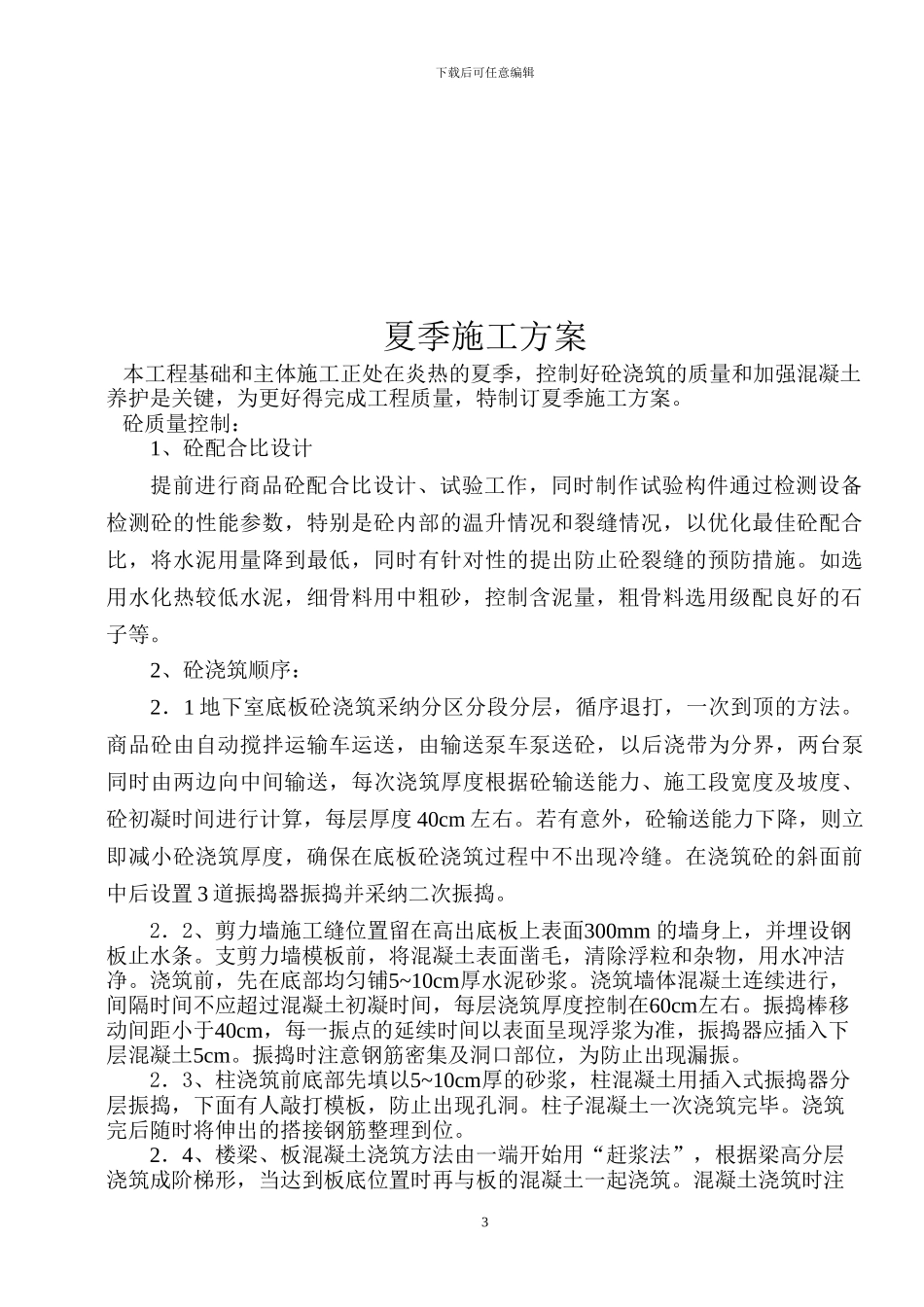

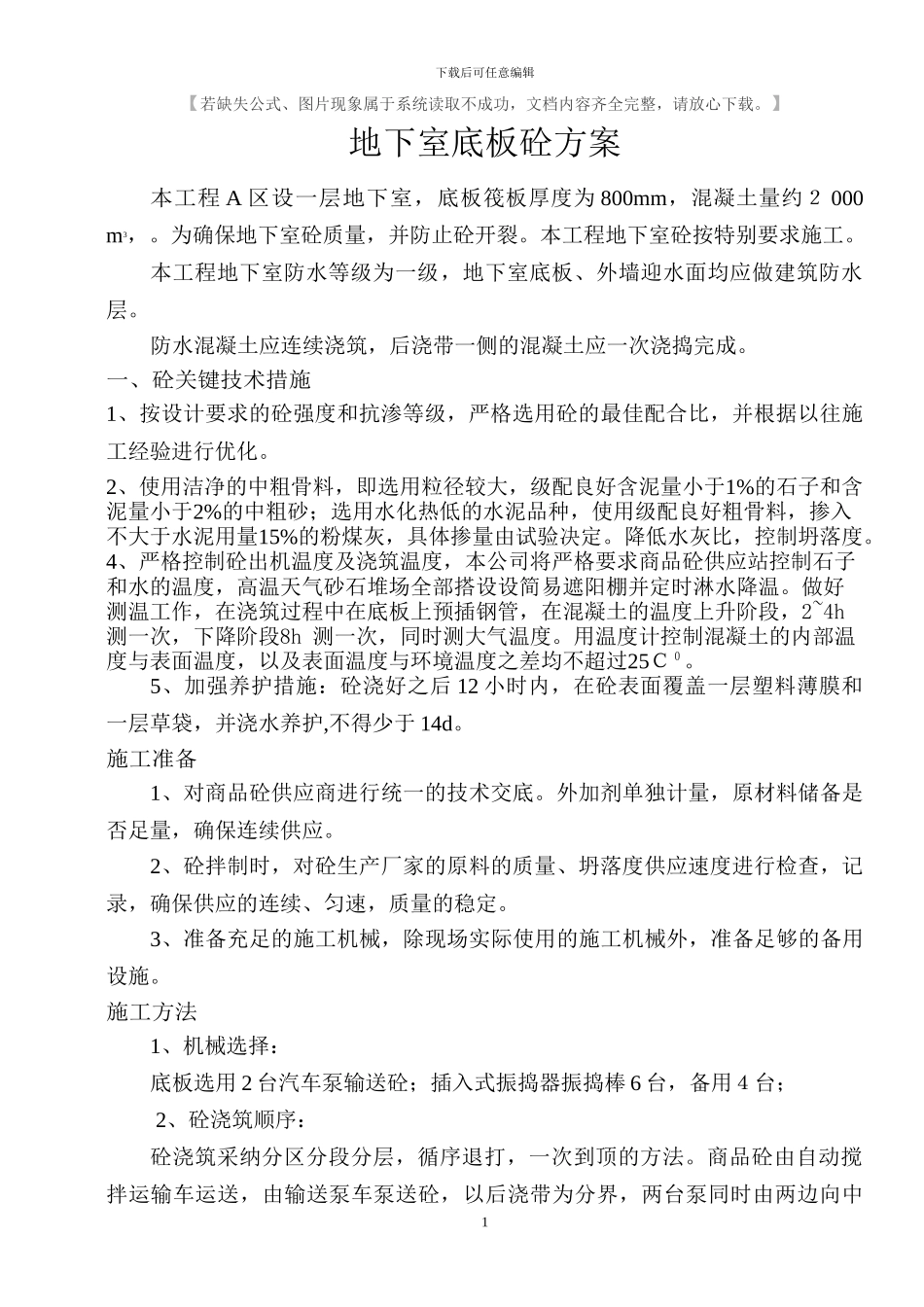

】地下室底板砼方案本工程 A 区设一层地下室,底板筏板厚度为 800mm,混凝土量约2 000 m3,
为确保地下室砼质量,并防止砼开裂
本工程地下室砼按特别要求施工
本工程地下室防水等级为一级,地下室底板、外墙迎水面均应做建筑防水层
防水混凝土应连续浇筑,后浇带一侧的混凝土应一次浇捣完成
一、砼关键技术措施1、按设计要求的砼强度和抗渗等级,严格选用砼的最佳配合比,并根据以往施工经验进行优化
2、使用洁净的中粗骨料,即选用粒径较大,级配良好含泥量小于1%的石子和含泥量小于2%的中粗砂;选用水化热低的水泥品种,使用级配良好粗骨料,掺入不大于水泥用量15%的粉煤灰,具体掺量由试验决定
降低水灰比,控制坍落度
4、严格控制砼出机温度及浇筑温度,本公司将严格要求商品砼供应站控制石子和水的温度,高温天气砂石堆场全部搭设设简易遮阳棚并定时淋水降温
做好测温工作,在浇筑过程中在底板上预插钢管,在混凝土的温度上升阶段,2~4h 测一次,下降阶段8h 测一次,同时测大气温度
用温度计控制混凝土的内部温度与表面温度,以及表面温度与环境温度之差均不超过25C0
5、加强养护措施:砼浇好之后 12 小时内,在砼表面覆盖一层塑料薄膜和一层草袋,并浇水养护,不得少于 14d
施工准备1、对商品砼供应商进行统一的技术交底
外加剂单独计量,原材料储备是否足量,确保连续供应
2、砼拌制时,对砼生产厂家的原料的质量、坍落度供应速度进行检查,记录,确保供应的连续、匀速,质量的稳定
3、准备充足的施工机械,除现场实际使用的施工机械外,准备足够的备用设施
施工方法1、机械选择:底板选用 2 台汽车泵输送砼;插入式振捣器振捣棒 6 台,备用4台; 2、砼浇筑顺序:砼浇筑采纳分区分段分层,循序退打,一次到顶的方法
商品砼由自动搅拌
