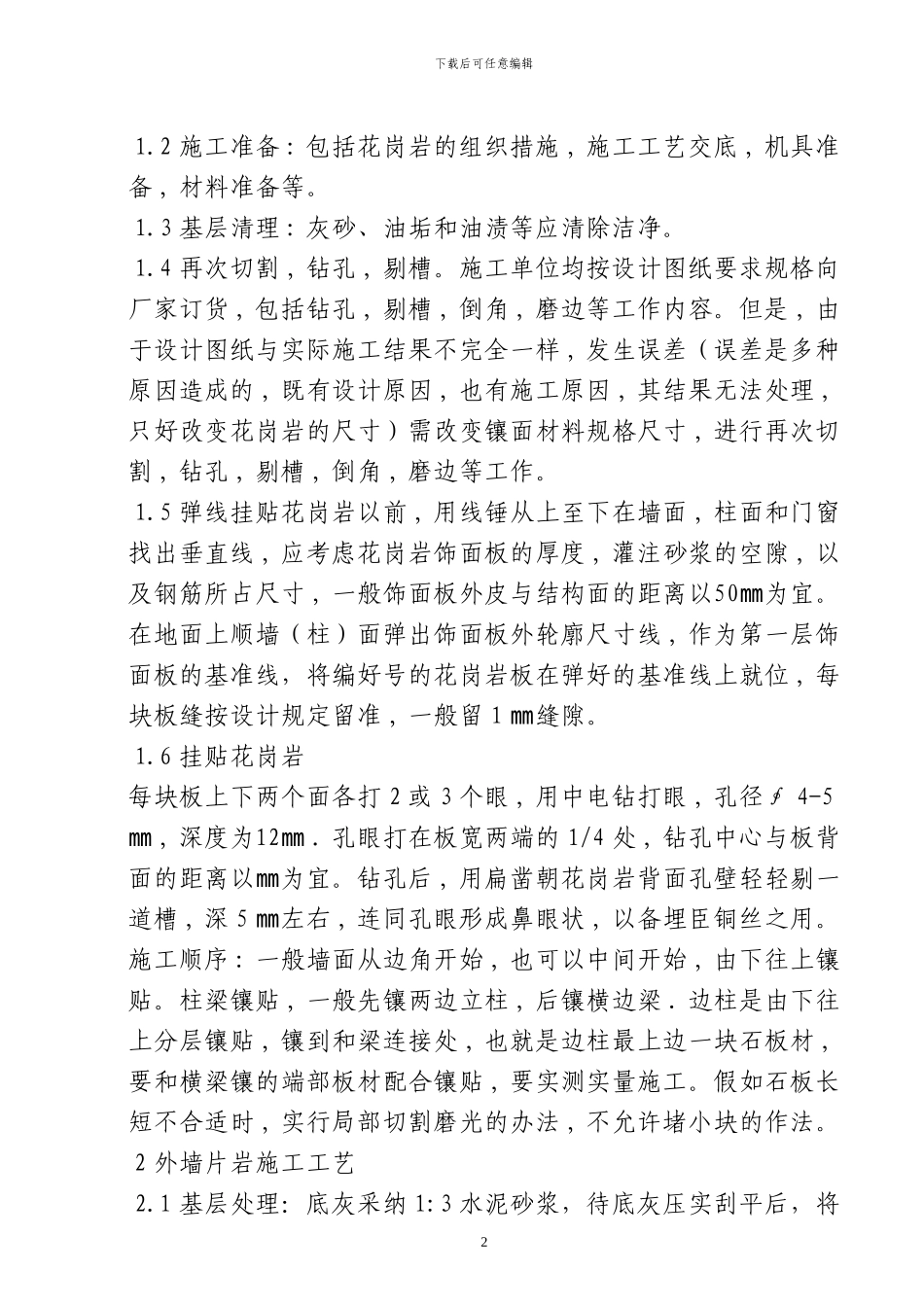

下载后可任意编辑一、编制说明 1 编制依据1.1《金属与石材幕墙工程技术法律规范》JGJ133-2001; 1.2《建筑装饰装修工程质量验收法律规范》GB50210-2001;1.3《天然花岗岩建筑板材》JC 205-92。二、工程概况1 项目名称:水岸明珠外墙石材装修工程;2 建筑概况:本工程位于苏州市高新区,大同路以南,鸿禧路以北;地上三层、地下一层,框剪结构。3 工程范围:外墙贴花岗石。三、工程目标1 工程质量目标:确保工程达到合格标准。四、施工准备1 技术准备1.1 悉与审查施工图纸:审查设计图纸是否齐全;审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各部分之间有无矛盾和错误。1.2 对建筑图、结构图与石材工程设计施工图纸在几何尺寸、坐标、标高、说明等方面是否一致,技术要求是否正确。1.3 审查石材工程的生产工艺流程的技术要求,掌握土建施工量是否满足石材工程施工的要求。1.4 明确业主方、总包方、设计方、工程建设总承包方、监理方和各施工单位之间的协作、配合关系;明确总包单位可提供的施工条件。如脚手架、现场施工用临时水电状况等。 五、施工工艺1 外墙花岗岩施工工艺1.1 工艺流程 : 基层处理 石材安装 清理1下载后可任意编辑1.2 施工准备 : 包括花岗岩的组织措施 , 施工工艺交底 , 机具准备 , 材料准备等。1.3 基层清理 : 灰砂、油垢和油渍等应清除洁净。1.4 再次切割 , 钻孔 , 剔槽。施工单位均按设计图纸要求规格向厂家订货 , 包括钻孔 , 剔槽 , 倒角 , 磨边等工作内容。但是 , 由于设计图纸与实际施工结果不完全一样 , 发生误差 ( 误差是多种原因造成的 , 既有设计原因 , 也有施工原因 , 其结果无法处理 ,只好改变花岗岩的尺寸 ) 需改变镶面材料规格尺寸 , 进行再次切割 , 钻孔 , 剔槽 , 倒角 , 磨边等工作。1.5 弹线挂贴花岗岩以前 , 用线锤从上至下在墙面 , 柱面和门窗找出垂直线 , 应考虑花岗岩饰面板的厚度 , 灌注砂浆的空隙 , 以及钢筋所占尺寸 , 一般饰面板外皮与结构面的距离以50为宜。㎜在地面上顺墙 ( 柱 ) 面弹出饰面板外轮廓尺寸线 , 作为第一层饰面板的基准线,将编好号的花岗岩板在弹好的基准线上就位 , 每块板缝按设计规定留准 , 一般留 1缝隙。㎜1.6 挂贴花岗岩每块板上下两个面各打 2 或 3 个眼 , 用中电钻打眼 , 孔径∮ 4-5㎜ , 深度为12㎜ . 孔眼打在板宽两端的 1/4 处 , 钻孔中心与板...
