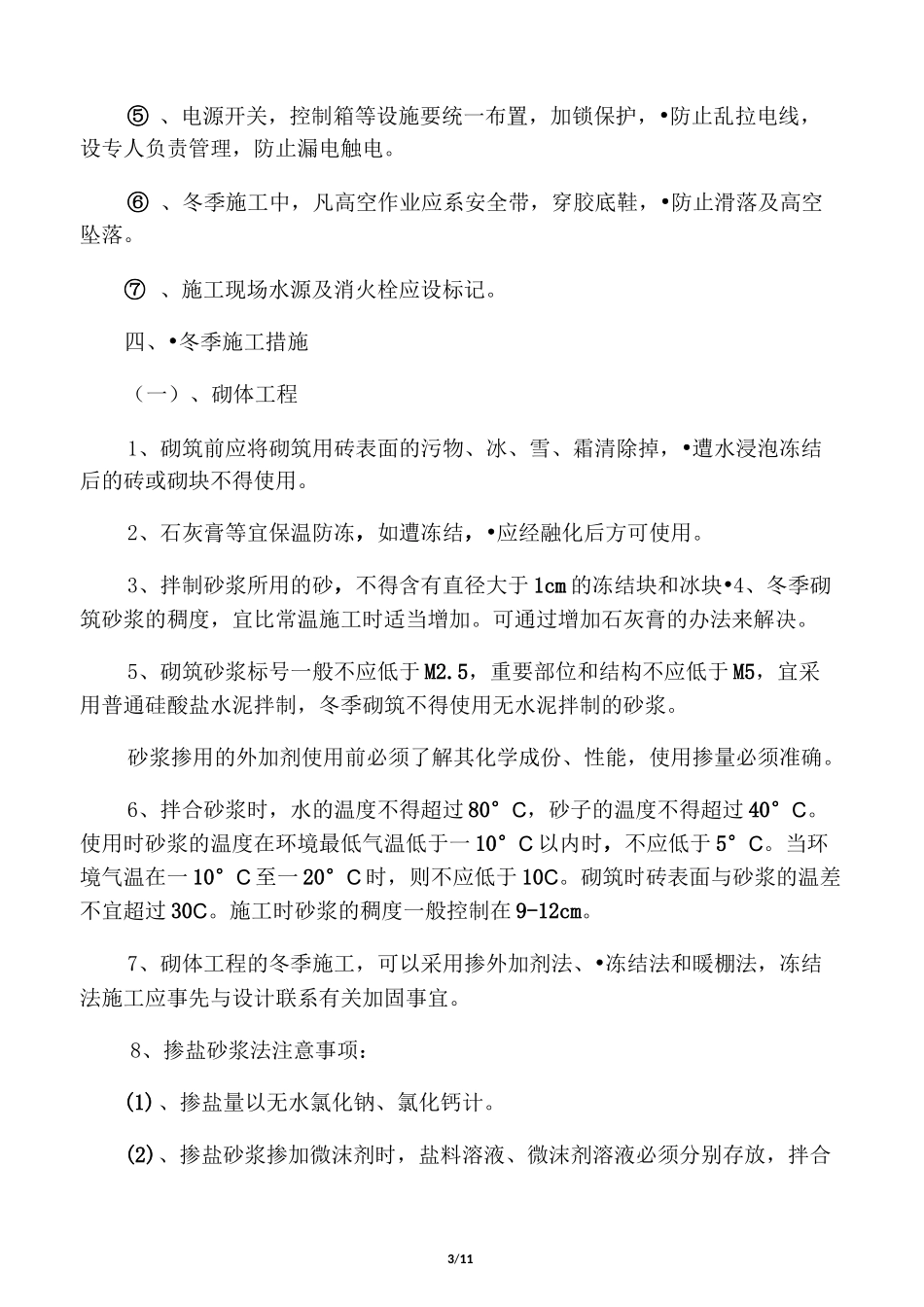

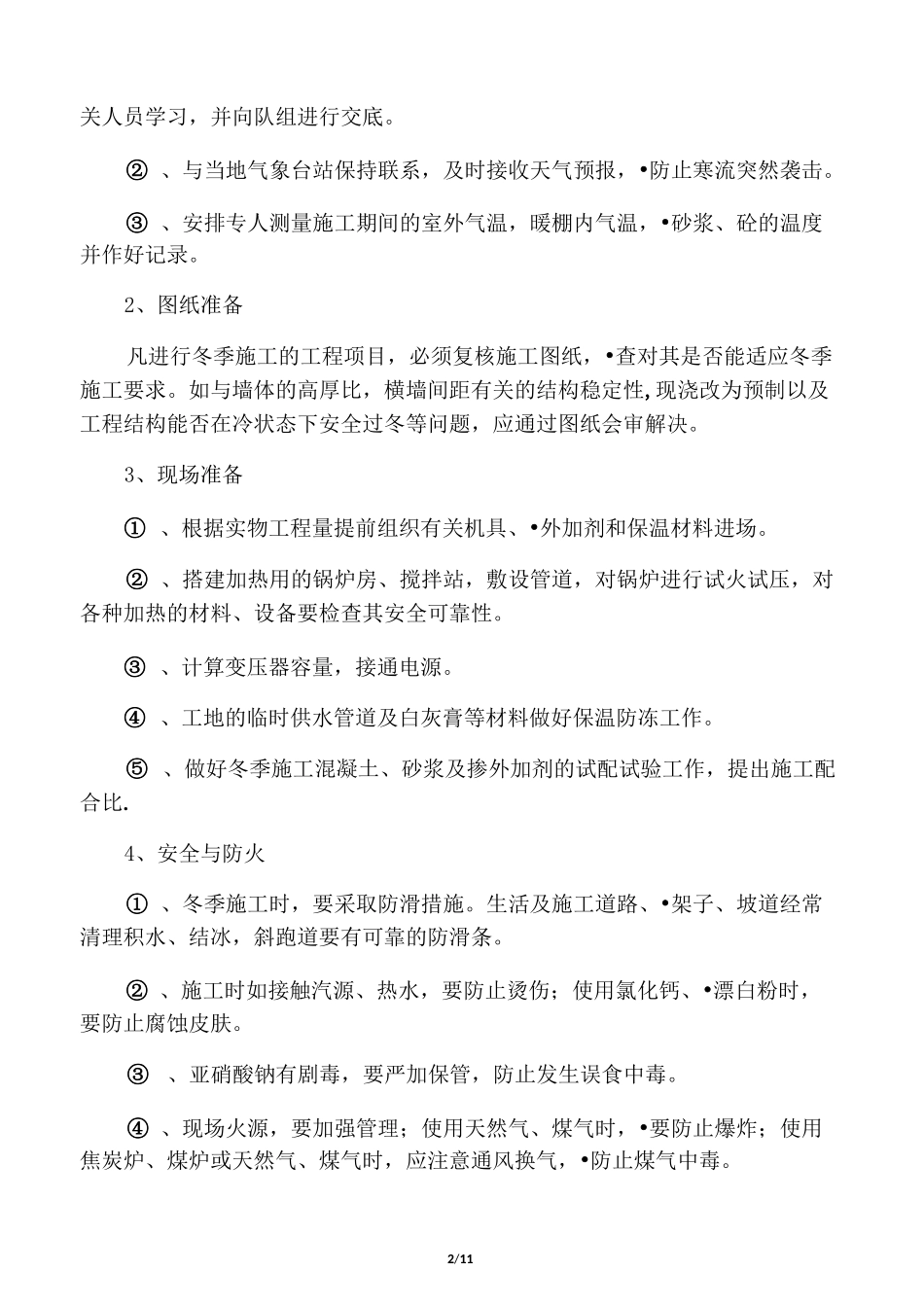

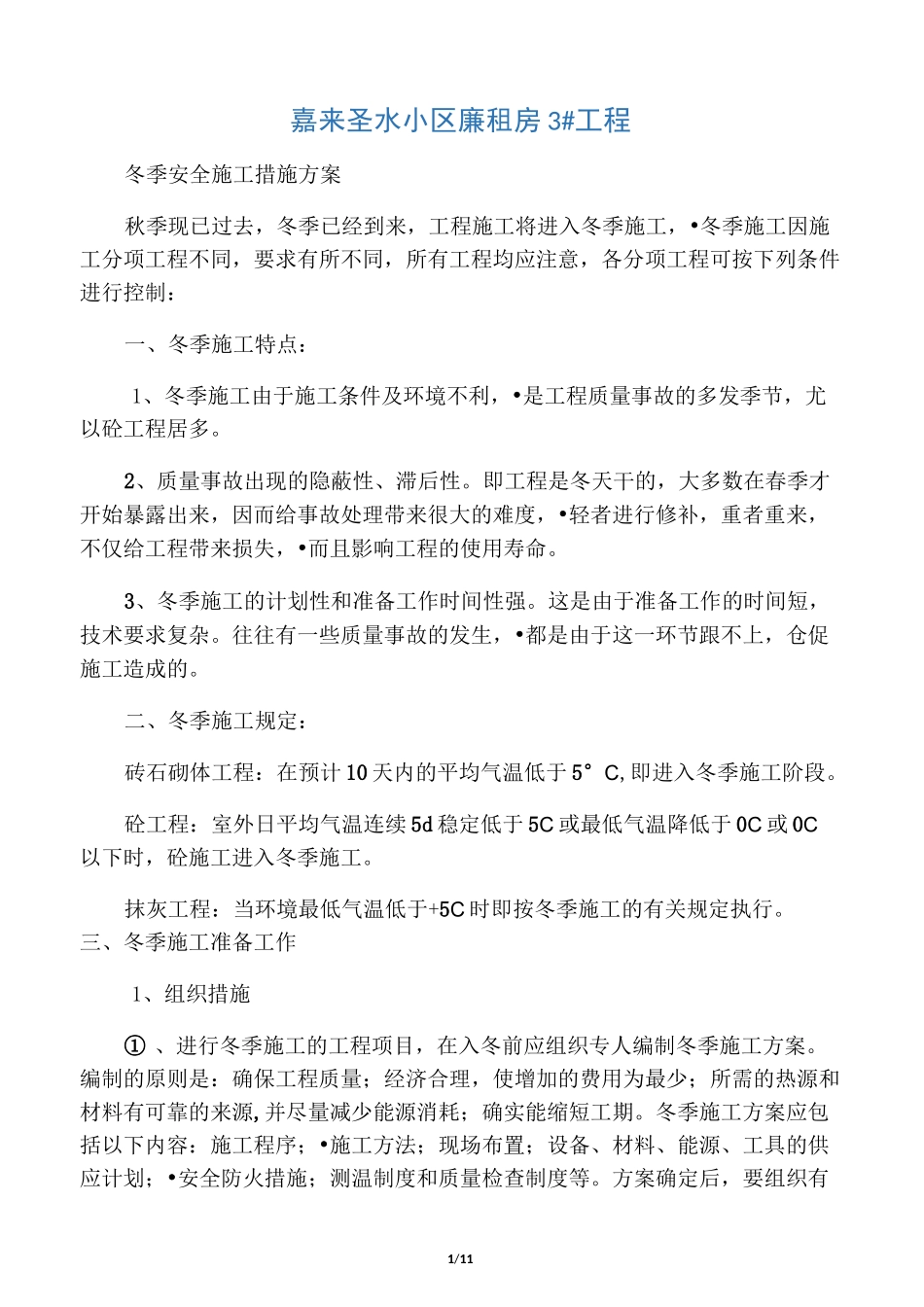

1/11嘉来圣水小区廉租房 3#工程冬季安全施工措施方案秋季现已过去,冬季已经到来,工程施工将进入冬季施工,•冬季施工因施工分项工程不同,要求有所不同,所有工程均应注意,各分项工程可按下列条件进行控制:一、冬季施工特点:1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。2、质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。3、冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。二、冬季施工规定:砖石砌体工程:在预计 10 天内的平均气温低于 5°C,即进入冬季施工阶段。砼工程:室外日平均气温连续 5d 稳定低于 5C 或最低气温降低于 0C 或 0C以下时,砼施工进入冬季施工。抹灰工程:当环境最低气温低于+5C 时即按冬季施工的有关规定执行。三、冬季施工准备工作1、组织措施① 、进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。冬季施工方案应包括以下内容:施工程序;•施工方法;现场布置;设备、材料、能源、工具的供应计划;•安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有2/11关人员学习,并向队组进行交底。② 、与当地气象台站保持联系,及时接收天气预报,•防止寒流突然袭击。③ 、安排专人测量施工期间的室外气温,暖棚内气温,•砂浆、砼的温度并作好记录。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,•查对其是否能适应冬季施工要求。如与墙体的高厚比,横墙间距有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。3、现场准备① 、根据实物工程量提前组织有关机具、•外加剂和保温材料进场。② 、搭建加热用的锅炉房、搅拌站,敷设管道,对锅炉进行试火试压,对各种加热的材料、设备要检查其安全可靠性。③ 、计算变压器容量,接通电源。④ 、工地的临时供水管道及白灰膏等材料做好保温防冻工作。⑤ 、做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比.4、安全与防火① 、冬季...
