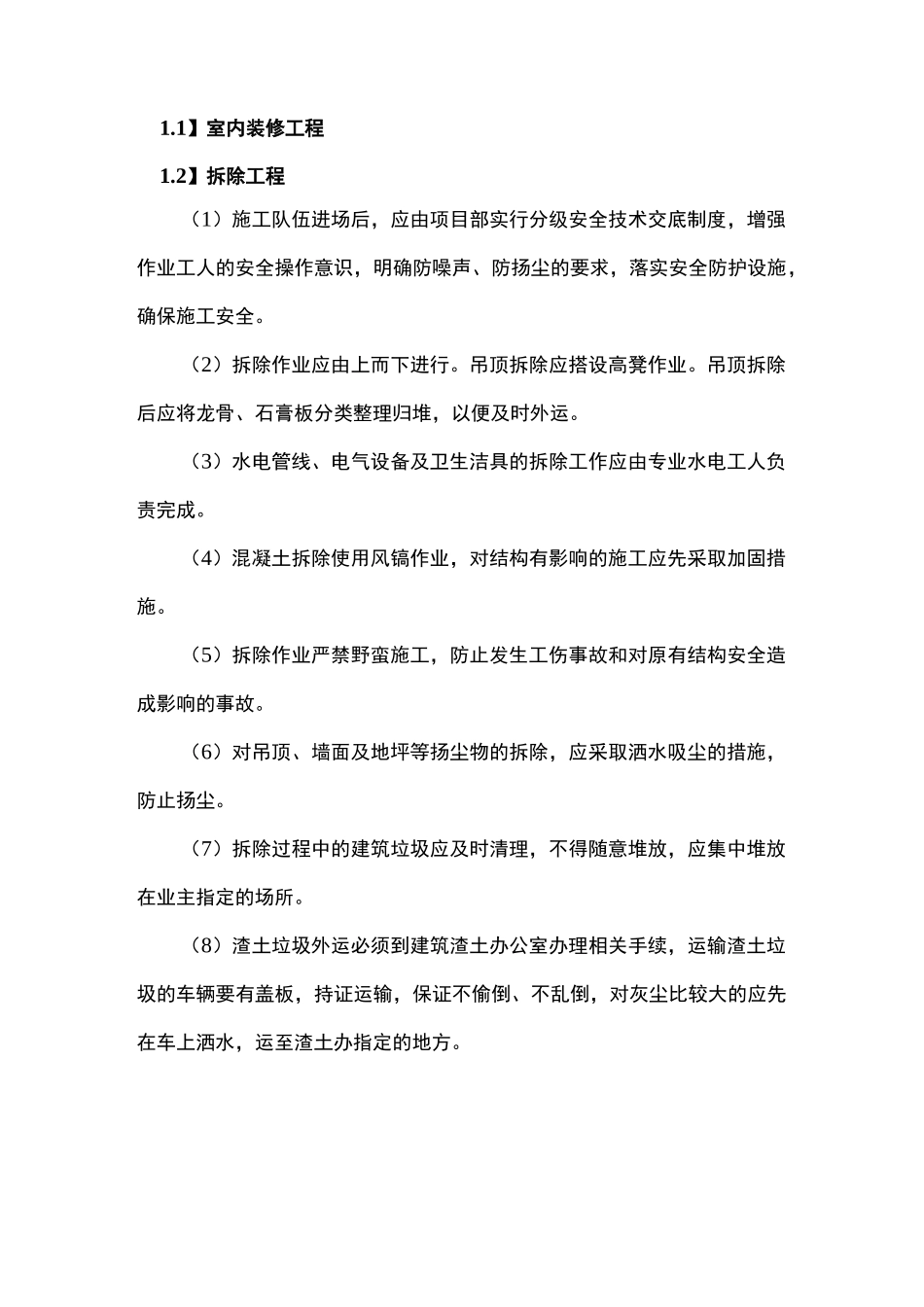

1】室内装修工程1
2】拆除工程(1)施工队伍进场后,应由项目部实行分级安全技术交底制度,增强作业工人的安全操作意识,明确防噪声、防扬尘的要求,落实安全防护设施,确保施工安全
(2)拆除作业应由上而下进行
吊顶拆除应搭设高凳作业
吊顶拆除后应将龙骨、石膏板分类整理归堆,以便及时外运
(3)水电管线、电气设备及卫生洁具的拆除工作应由专业水电工人负责完成
(4)混凝土拆除使用风镐作业,对结构有影响的施工应先采取加固措施
(5)拆除作业严禁野蛮施工,防止发生工伤事故和对原有结构安全造成影响的事故
(6)对吊顶、墙面及地坪等扬尘物的拆除,应采取洒水吸尘的措施,防止扬尘
(7)拆除过程中的建筑垃圾应及时清理,不得随意堆放,应集中堆放在业主指定的场所
(8)渣土垃圾外运必须到建筑渣土办公室办理相关手续,运输渣土垃圾的车辆要有盖板,持证运输,保证不偷倒、不乱倒,对灰尘比较大的应先在车上洒水,运至渣土办指定的地方
3】地面工程【1
1】石材铺贴工程1
施工准备(1)地面石材施工前首先需要做的就是放样弹线
按照设计图纸在地面准确放样,放样的结果是除了可以及时发现问题,更重要的是可以很准确地测算出石材的使用数量、石材的规格和布置,以便及时定货
放样后要用不易褪色的颜料在地面仔细弹线
将放样结果绘制成石材加工图,交给厂家按图尺寸加工
(2)地面石材施工,规格板在选材上要达到规格尺寸方正,表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷
(3)石材运输过程中,应按要求用木箱分类包装,上下车最好用铲车进行
如是长途运输,则在运输途中要用防水帆布将石材遮盖,防止日晒雨淋
石材在现场应存放于通风的室内
拆除包装前需防止污染,并做好半成品的保护

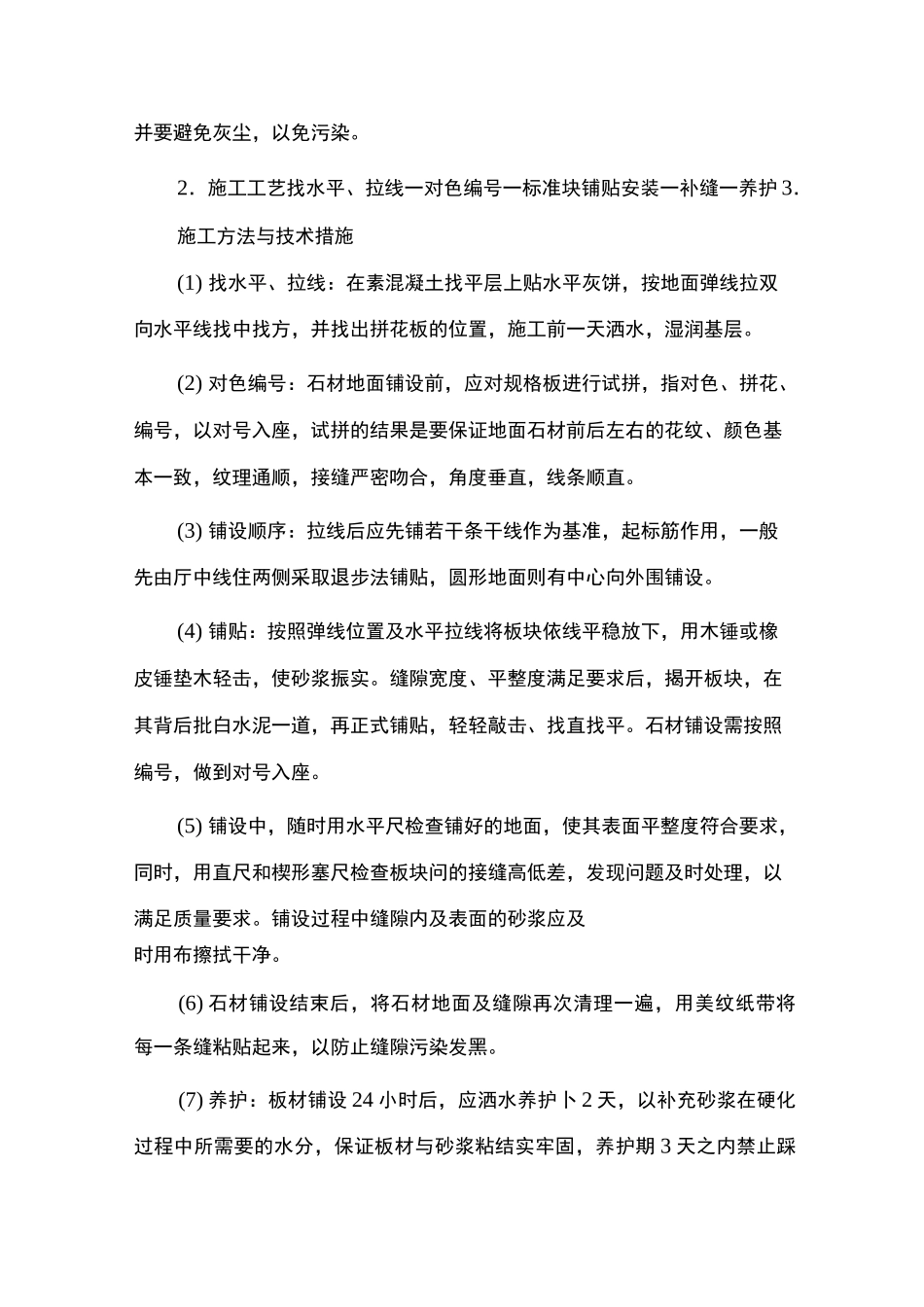

(4)石材背面及侧面涂刷防渗透保护膜根据我公司大量的施工实践和经验积累,在石材铺贴施工中,因石材的结构特性,化学成分不同,某些石材会对水泥的碱性环
