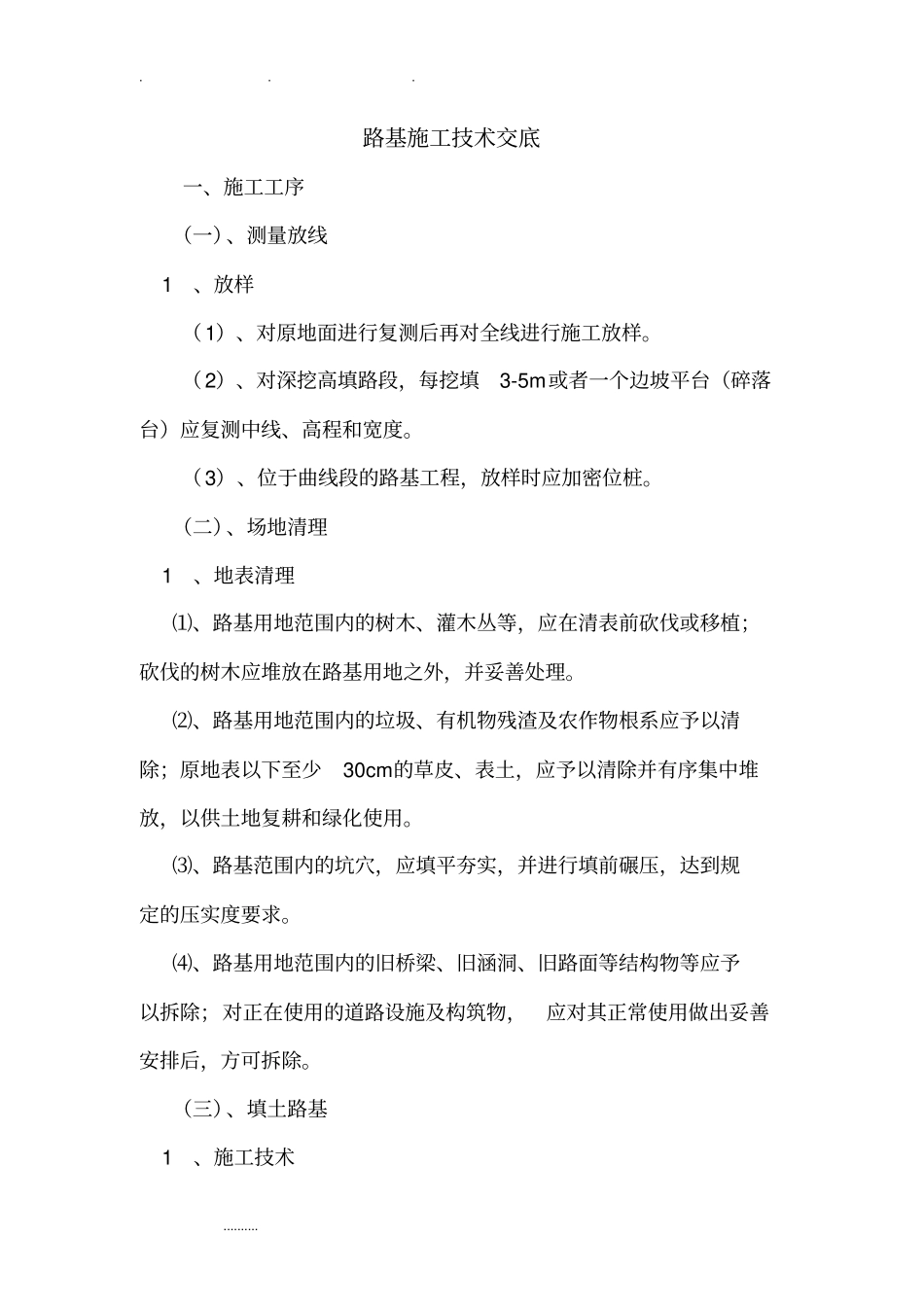

路基施工技术交底一、施工工序(一)、测量放线 1、放样(1)、对原地面进行复测后再对全线进行施工放样
(2)、对深挖高填路段,每挖填3-5m或者一个边坡平台(碎落台)应复测中线、高程和宽度
(3)、位于曲线段的路基工程,放样时应加密位桩
(二)、场地清理 1、地表清理⑴、路基用地范围内的树木、灌木丛等,应在清表前砍伐或移植;砍伐的树木应堆放在路基用地之外,并妥善处理
⑵、路基用地范围内的垃圾、有机物残渣及农作物根系应予以清除;原地表以下至少30cm的草皮、表土,应予以清除并有序集中堆放,以供土地复耕和绿化使用
⑶、路基范围内的坑穴,应填平夯实,并进行填前碾压,达到规定的压实度要求
⑷、路基用地范围内的旧桥梁、旧涵洞、旧路面等结构物等应予以拆除;对正在使用的道路设施及构筑物,应对其正常使用做出妥善安排后,方可拆除
(三)、填土路基 1、施工技术

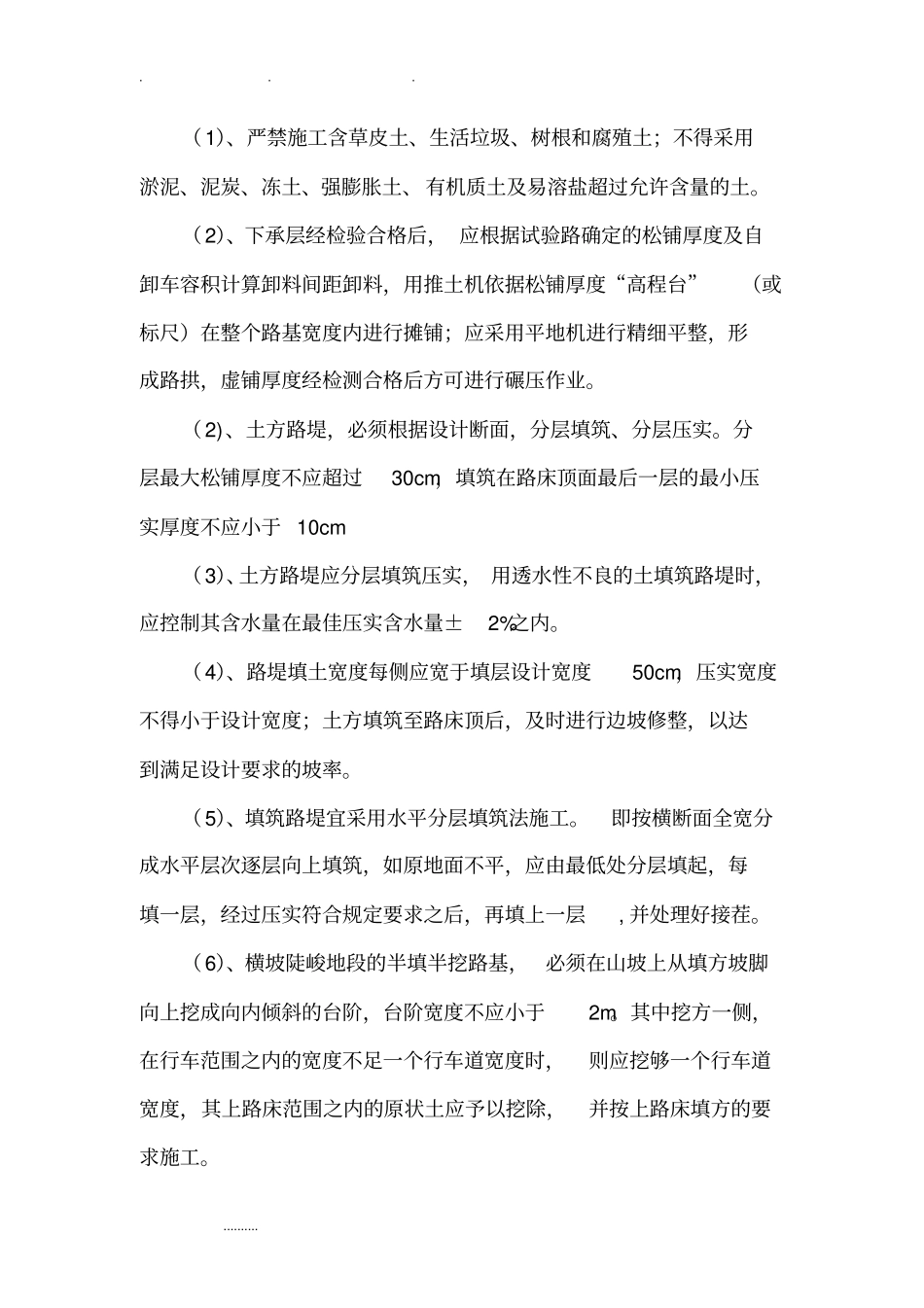

(1)、严禁施工含草皮土、生活垃圾、树根和腐殖土;不得采用淤泥、泥炭、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土
(2)、下承层经检验合格后, 应根据试验路确定的松铺厚度及自卸车容积计算卸料间距卸料,用推土机依据松铺厚度“高程台”(或标尺)在整个路基宽度内进行摊铺;应采用平地机进行精细平整,形成路拱,虚铺厚度经检测合格后方可进行碾压作业
(2)、土方路堤,必须根据设计断面,分层填筑、分层压实
分层最大松铺厚度不应超过30cm,填筑在路床顶面最后一层的最小压实厚度不应小于 10cm (3)、土方路堤应分层填筑压实, 用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内
(4)、路堤填土宽度每侧应宽于填层设计宽度50cm,压实宽度不得小于设计宽度;土方填筑至路床顶后,及时进行边坡修整,以达到满足设计要求的坡率

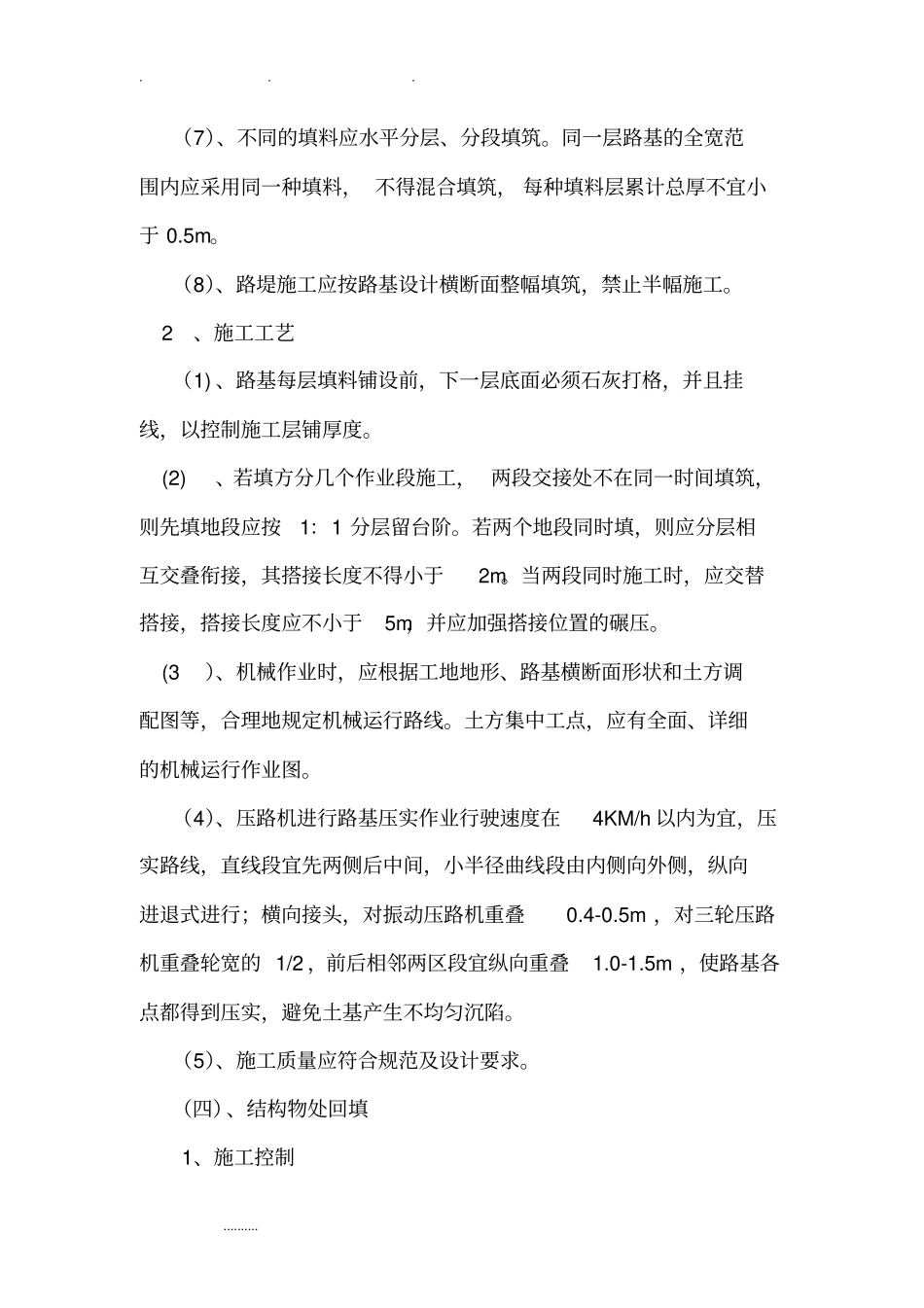

(5)、填筑路堤宜采用水平分层填筑法施工
