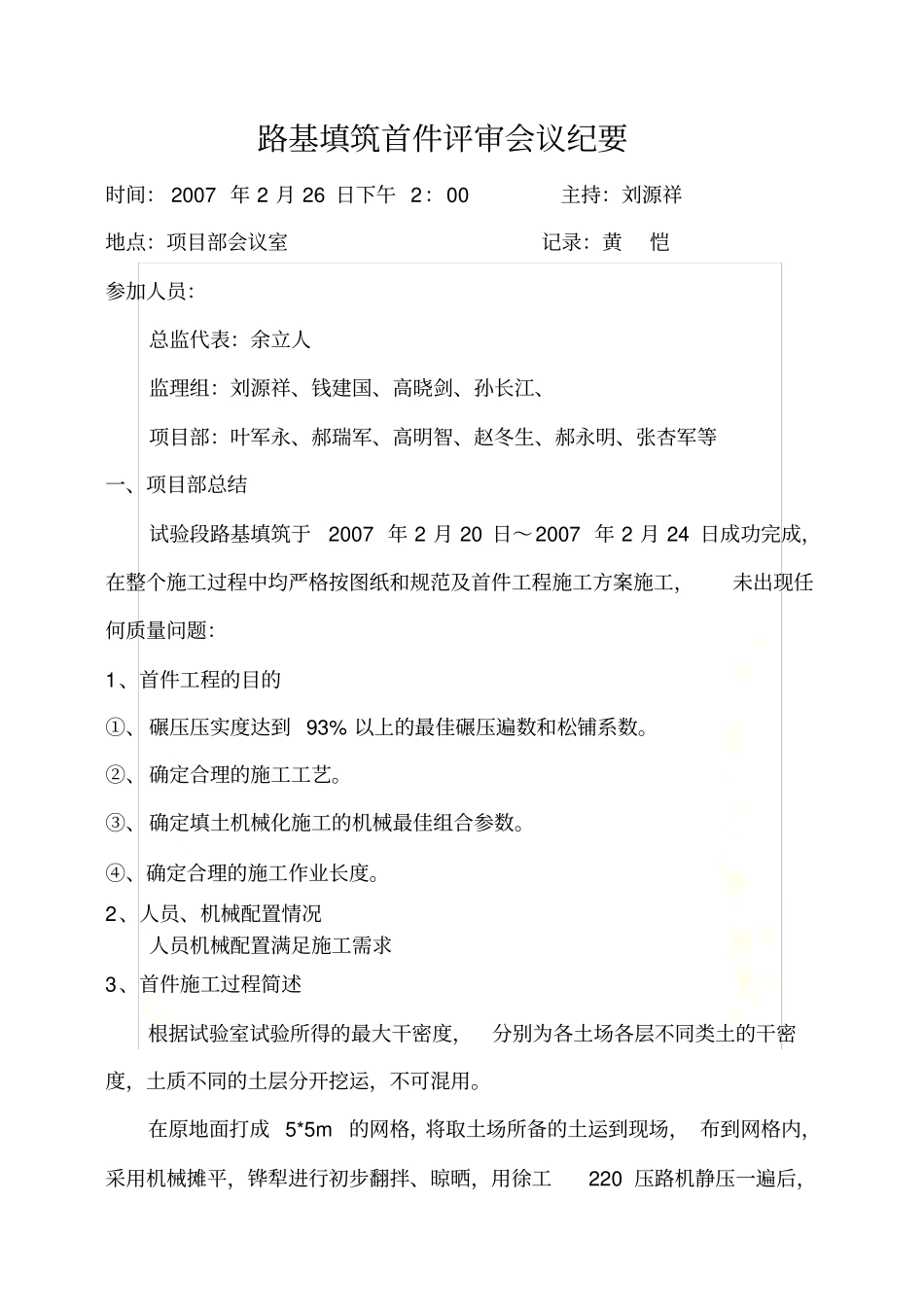

路基填筑首件评审会议纪要路基填筑首件评审会议纪要时间: 2007 年 2 月 26 日下午 2:00 主持:刘源祥地点:项目部会议室记录:黄恺参加人员:总监代表:余立人监理组:刘源祥、钱建国、高晓剑、孙长江、项目部:叶军永、郝瑞军、高明智、赵冬生、郝永明、张杏军等一、项目部总结试验段路基填筑于2007 年 2 月 20 日~2007 年 2 月 24 日成功完成,在整个施工过程中均严格按图纸和规范及首件工程施工方案施工,未出现任何质量问题:1、首件工程的目的①、碾压压实度达到 93% 以上的最佳碾压遍数和松铺系数
②、确定合理的施工工艺
③、确定填土机械化施工的机械最佳组合参数
④、确定合理的施工作业长度
2、人员、机械配置情况人员机械配置满足施工需求3、首件施工过程简述根据试验室试验所得的最大干密度,分别为各土场各层不同类土的干密度,土质不同的土层分开挖运,不可混用
在原地面打成 5*5m的网格,将取土场所备的土运到现场, 布到网格内,采用机械摊平,铧犁进行初步翻拌、晾晒,用徐工220 压路机静压一遍后,用平地机整平,形成初步路拱
试验段落打成 5*5m网格,利用装载机按6% 掺灰剂量,向网格布灰,每个网格石灰用量 (5*5*0
71*6%*93 %=0
477T ),并安排民工将网格内石灰均匀摊平
采用铧犁、旋耕机配合宝马210 翻晒,降低土体含水量,自检合格后报监理组验收
碾压时,先用徐工220压路机静压一遍
用平地机整平,形成路拱,利于排水
再用徐工220 压路机弱振四遍,最后用 18 -21T 三钢轮压路机碾压两遍
压路机碾压行驶速度不超过2km/h,碾压时遵循先轻后重、先慢后快、先边后中、先低后高,速度均匀
轮迹重叠宽度:振动压路机为 40 -50cm ,三钢轮压路机为后轮宽度的一半

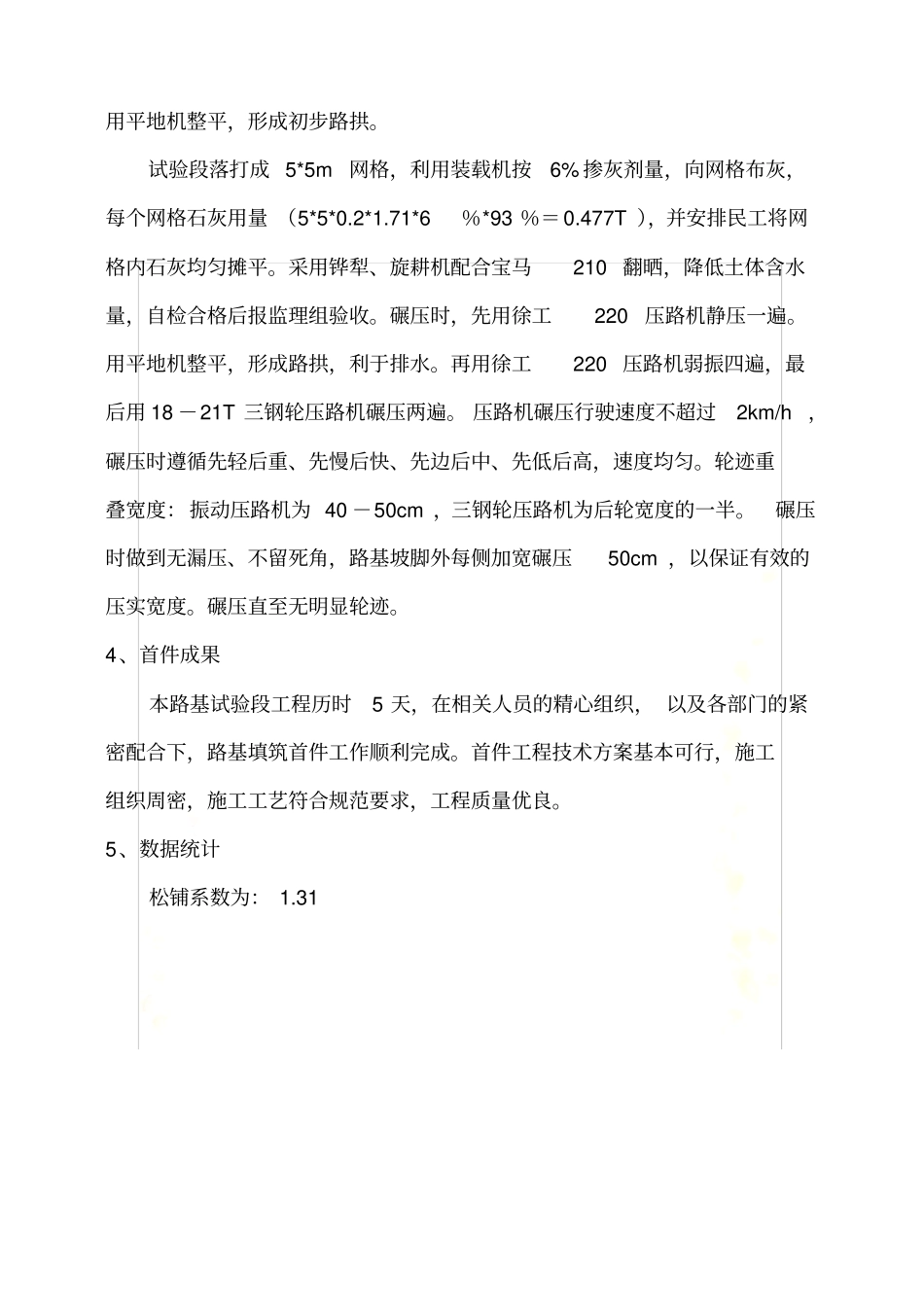

碾压时做到无漏压、不留死角,路基坡脚外每侧加宽碾压50cm ,以保证
