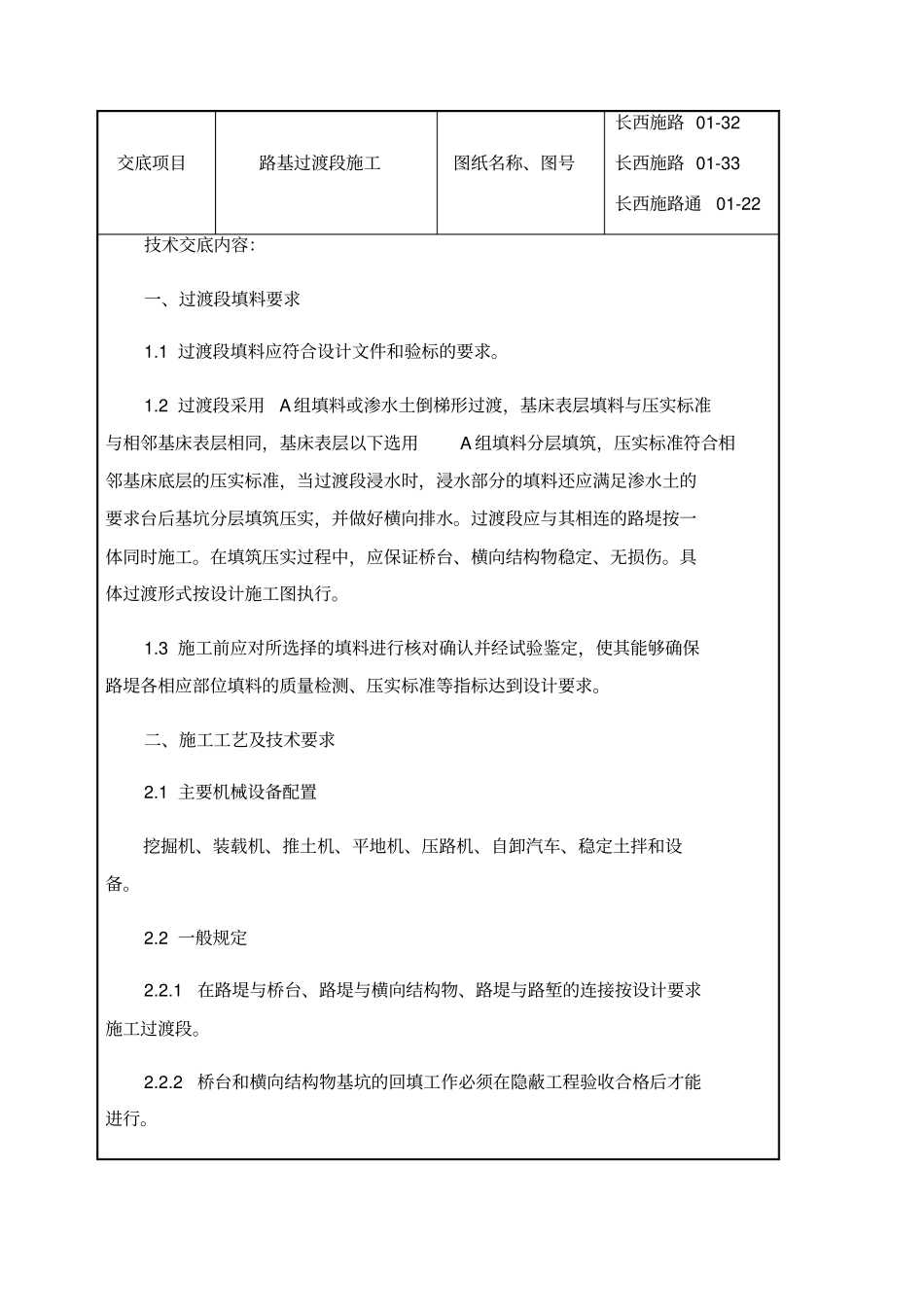

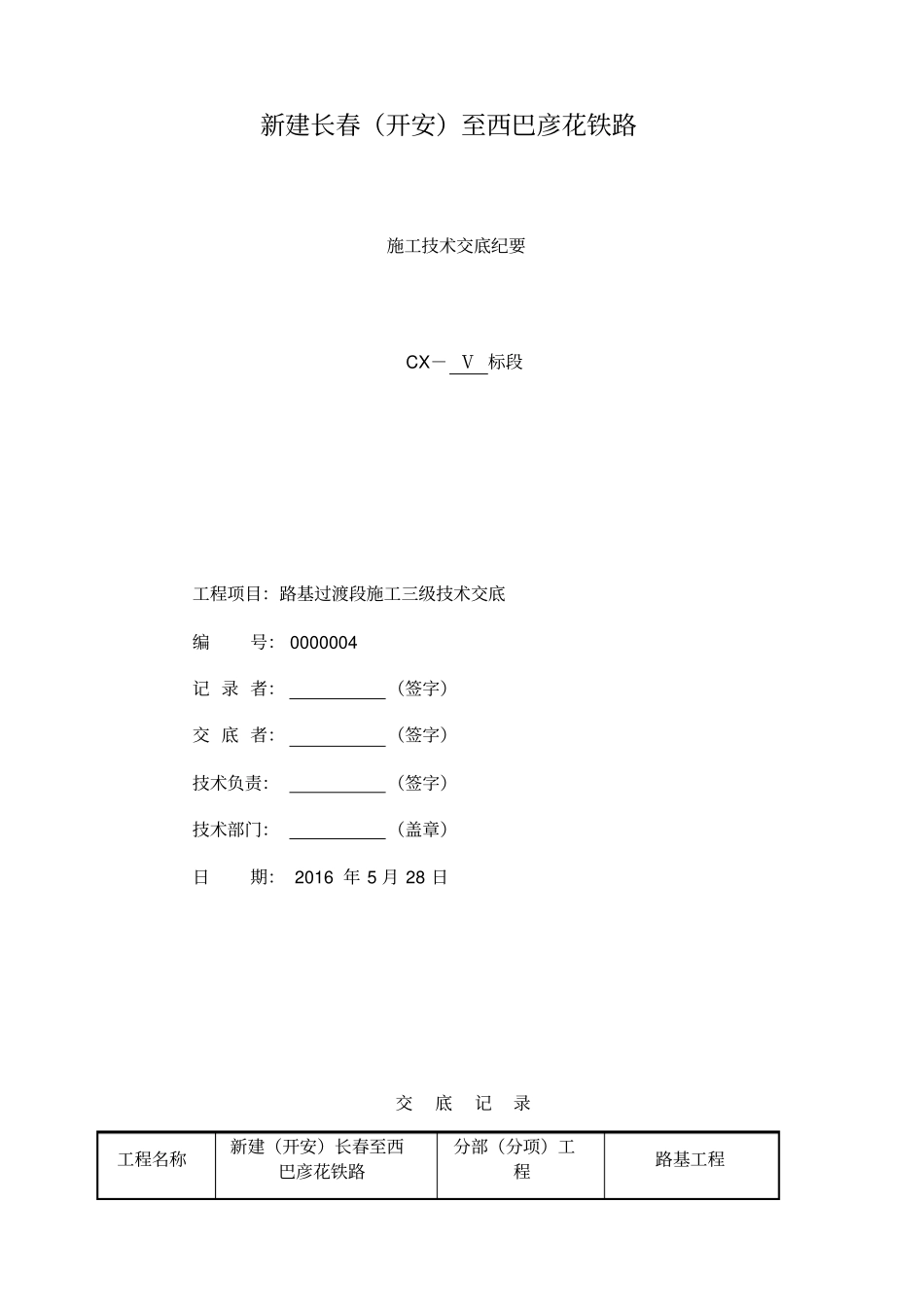

新建长春(开安)至西巴彦花铁路施工技术交底纪要 CX- Ⅴ 标段工程项目:路基过渡段施工三级技术交底编号: 0000004 记 录 者:(签字)交 底 者:(签字)技术负责:(签字)技术部门:(盖章)日期: 2016 年 5 月 28 日交底记录工程名称新建(开安)长春至西巴彦花铁路分部(分项)工程路基工程交底项目路基过渡段施工图纸名称、图号长西施路 01-32长西施路 01-33长西施路通01-22技术交底内容:一、过渡段填料要求1
1 过渡段填料应符合设计文件和验标的要求
2 过渡段采用A 组填料或渗水土倒梯形过渡,基床表层填料与压实标准与相邻基床表层相同,基床表层以下选用A 组填料分层填筑,压实标准符合相邻基床底层的压实标准,当过渡段浸水时,浸水部分的填料还应满足渗水土的要求台后基坑分层填筑压实,并做好横向排水
过渡段应与其相连的路堤按一体同时施工
在填筑压实过程中,应保证桥台、横向结构物稳定、无损伤
具体过渡形式按设计施工图执行
3 施工前应对所选择的填料进行核对确认并经试验鉴定,使其能够确保路堤各相应部位填料的质量检测、压实标准等指标达到设计要求
二、施工工艺及技术要求2
1 主要机械设备配置挖掘机、装载机、推土机、平地机、压路机、自卸汽车、稳定土拌和设备
2 一般规定2
1在路堤与桥台、路堤与横向结构物、路堤与路堑的连接按设计要求施工过渡段
2桥台和横向结构物基坑的回填工作必须在隐蔽工程验收合格后才能进行
3过渡段范围的原地面处理应符合地基处理的有关规定
4 过渡段填料应分层填筑压实,每层的压实厚度不应大于30cm,最小压实厚度不宜小于15cm,具体的摊铺厚度及碾压遍数应按工艺试验确定的工艺参数进行控制
每压实层路拱坡面应符合设计要求,无积水现象
5过渡段排水要求⑴过渡段施工前,应根据场地情况,采取相应的防排水措施
