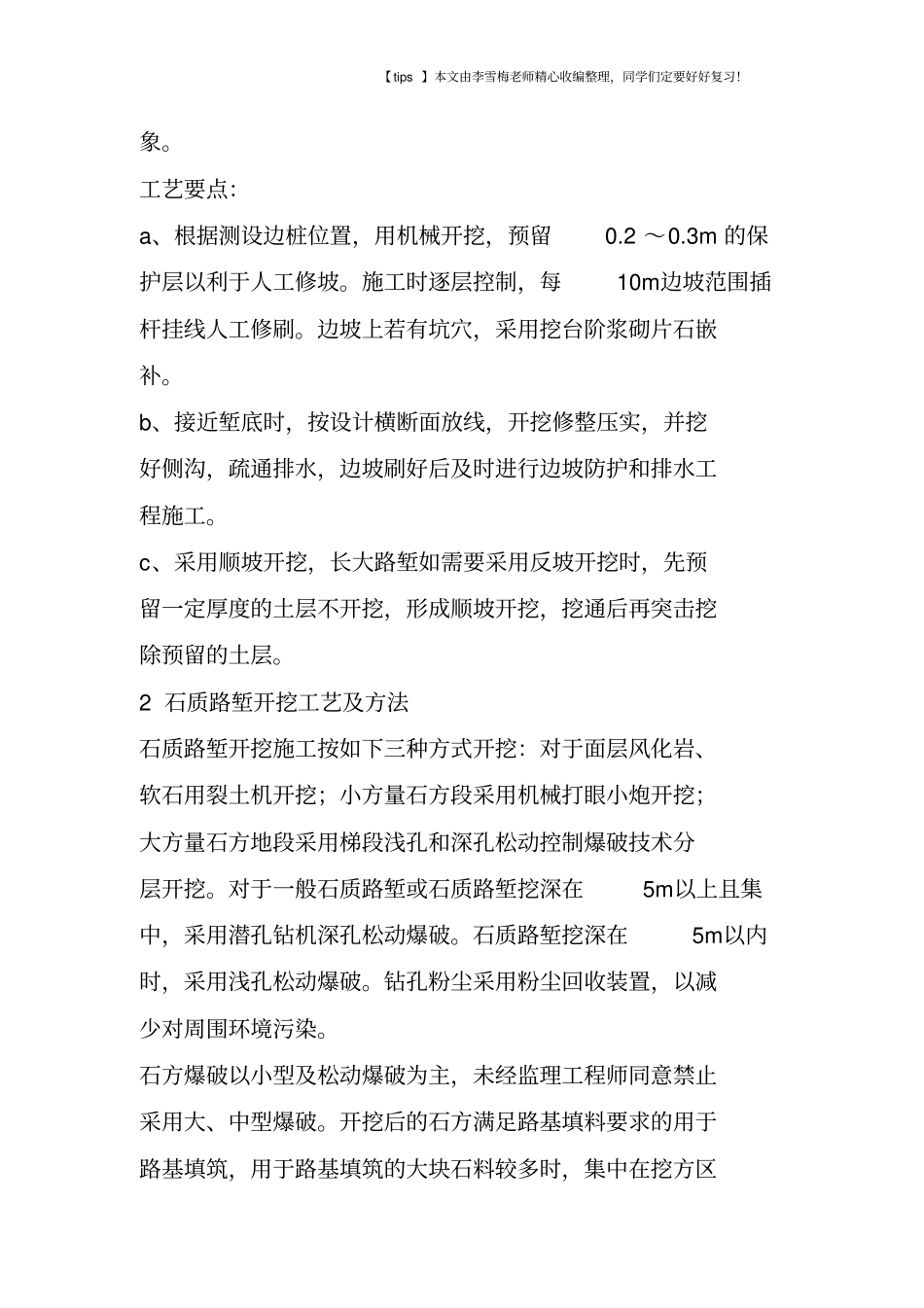

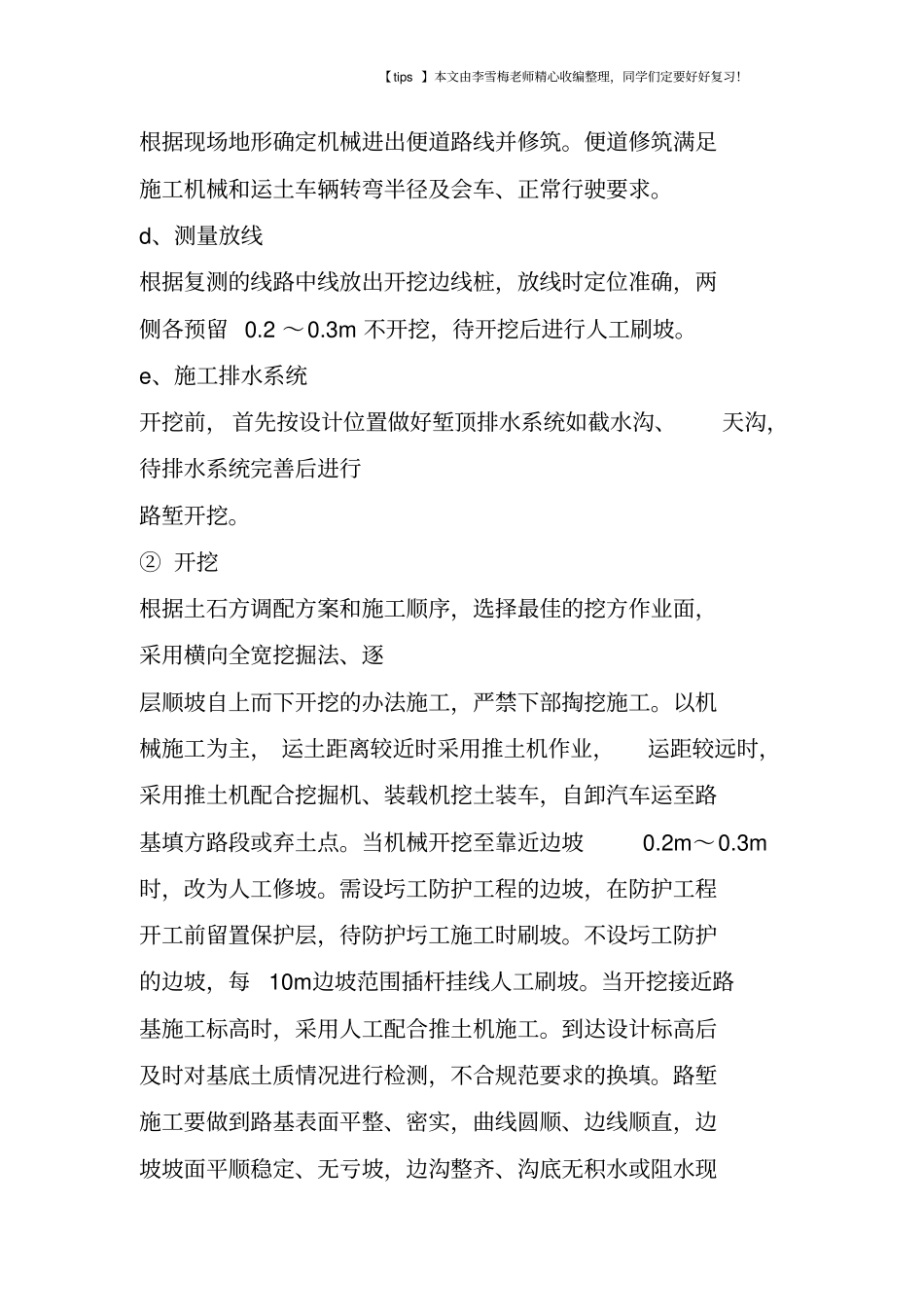

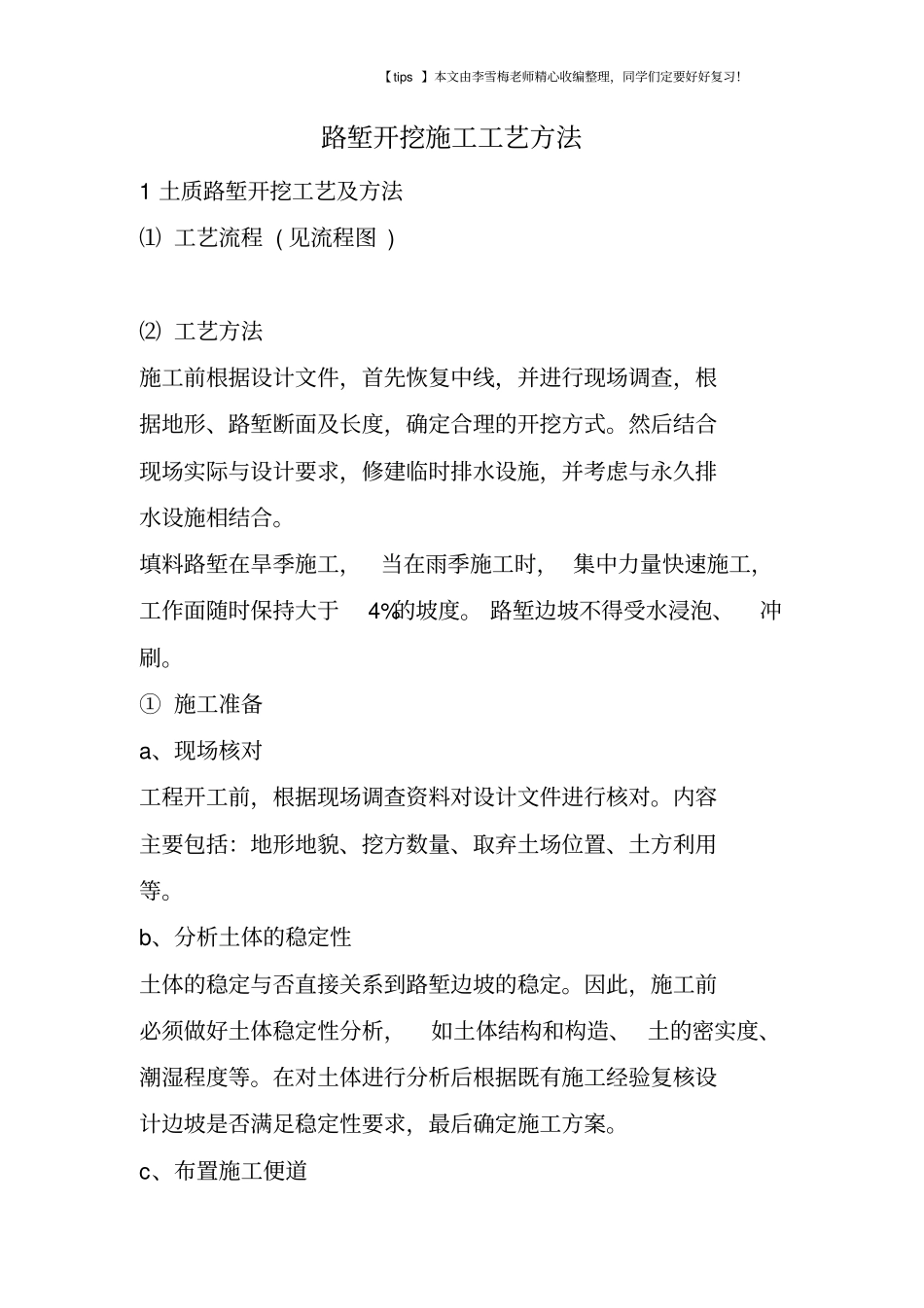

路堑开挖施工工艺方法1 土质路堑开挖工艺及方法⑴ 工艺流程 ( 见流程图 ) ⑵ 工艺方法施工前根据设计文件,首先恢复中线,并进行现场调查,根据地形、路堑断面及长度,确定合理的开挖方式
然后结合现场实际与设计要求,修建临时排水设施,并考虑与永久排水设施相结合
填料路堑在旱季施工,当在雨季施工时, 集中力量快速施工,工作面随时保持大于4%的坡度
路堑边坡不得受水浸泡、冲刷
① 施工准备a、现场核对工程开工前,根据现场调查资料对设计文件进行核对
内容主要包括:地形地貌、挖方数量、取弃土场位置、土方利用等
b、分析土体的稳定性土体的稳定与否直接关系到路堑边坡的稳定
因此,施工前必须做好土体稳定性分析,如土体结构和构造、 土的密实度、潮湿程度等
在对土体进行分析后根据既有施工经验复核设计边坡是否满足稳定性要求,最后确定施工方案
c、布置施工便道【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习
根据现场地形确定机械进出便道路线并修筑
便道修筑满足施工机械和运土车辆转弯半径及会车、正常行驶要求
d、测量放线根据复测的线路中线放出开挖边线桩,放线时定位准确,两侧各预留 0
3m 不开挖,待开挖后进行人工刷坡
e、施工排水系统开挖前, 首先按设计位置做好堑顶排水系统如截水沟、天沟,待排水系统完善后进行路堑开挖
② 开挖根据土石方调配方案和施工顺序,选择最佳的挖方作业面,采用横向全宽挖掘法、逐层顺坡自上而下开挖的办法施工,严禁下部掏挖施工
以机械施工为主, 运土距离较近时采用推土机作业,运距较远时,采用推土机配合挖掘机、装载机挖土装车,自卸汽车运至路基填方路段或弃土点
当机械开挖至靠近边坡0
3m时,改为人工修坡
需设圬工防护工程的边坡,在防护工程开工前留置保护层,待防护圬工施工时刷坡
