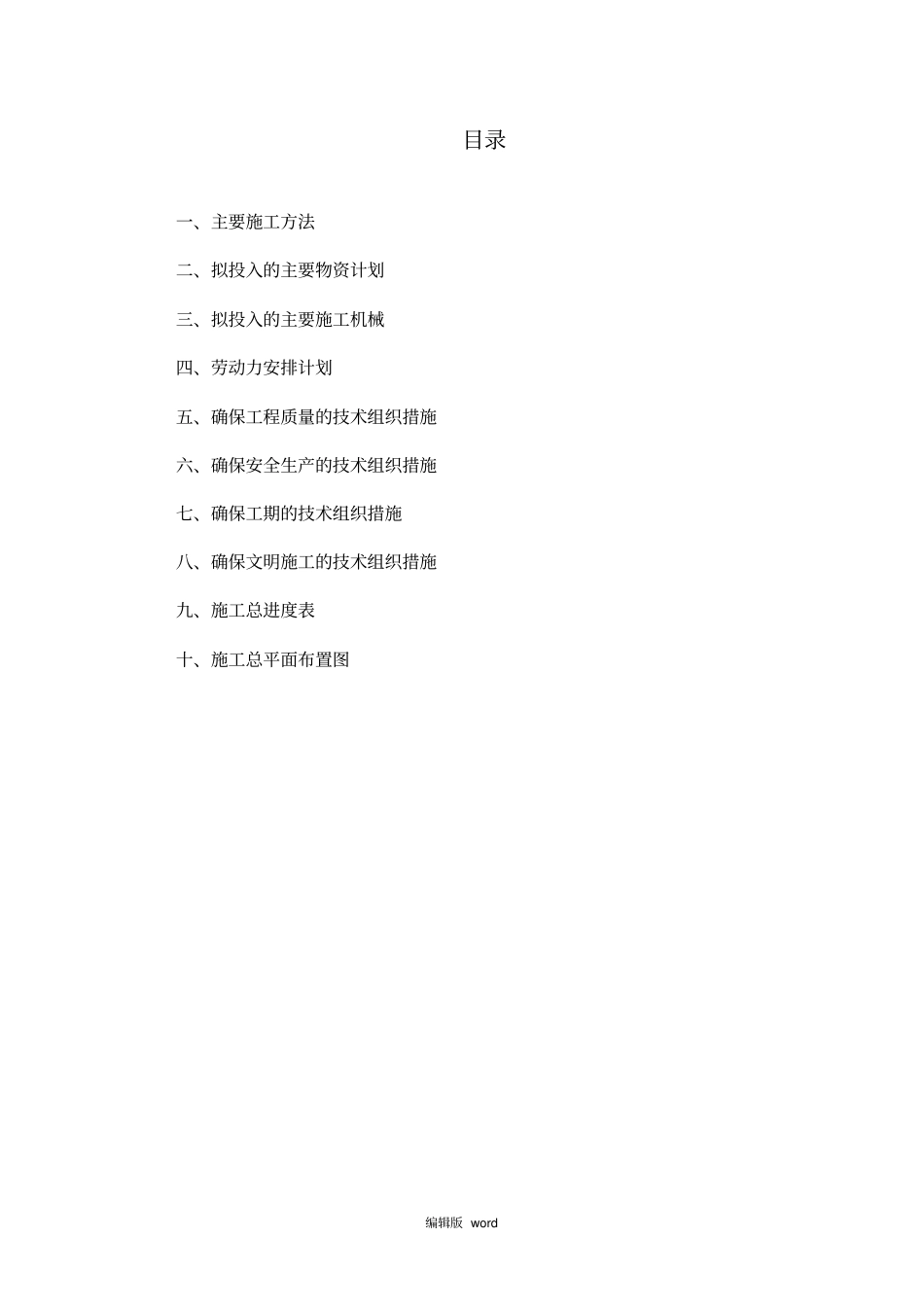

编辑版 word 九龙湖镇汶秦路路灯工程施工组织设计宁波廉宏市政园林建设有限公司2012 年 11 月编辑版 word 目录一、主要施工方法二、拟投入的主要物资计划三、拟投入的主要施工机械四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工总进度表十、施工总平面布置图编辑版 word 一、主要施工方法1、定位测量、施工放样根据现场实际情况测量电线保护管、路灯基础的位置及走向等具体位置,并对施工现场范围内的地表下层情况进行了解,如其它市政管线或设施的存在情况,包括施工时可能影响范围内的情况
根据土质的坚软程度加上放坡系数操作施工放样,将有关情况报监理工程师审查,获得批准后才能正式施工
2、沟槽开挖2
1 根据图纸及设计变更要求基底标高、尺寸及现场实际情况采用机械配合人工开挖
挖至所需深度,不少挖、超挖
2 开挖前应与监理工程师联系,基本弄清地下障碍物(如地下电缆、管道等)情况,以确保供水、供电、通讯设施等的安全
3 按规范要求施工,基础深度允许偏差值不大于+100mm,-50mm
4 地基夯实后复测基底标高,尺寸应符合图纸设计要求
5 电线保护管的沟槽和路灯基础,开挖完工后向监理工程师申报进行隐蔽工程质量验收
3、路灯基础3
1 灯杆基础按设计图纸及规范置于原状土上,如遇不良地质土层应进行地基处理,地基承载力设计值要求不小于120MPa
基础施工后周围回填碎石并分层夯实,混凝土为自拌混凝土
基础周围回填应按照道路人行道压实度要求处理
2 每个路灯基础配地脚螺栓埋入混凝土中,螺丝端露出地面,地脚螺栓应去编辑版 word 除铁锈,螺纹部分应加以保护, 基础法兰螺栓中心分布直径应与灯杆底座法兰孔中心分布直径一致,偏差应小于±2mm
