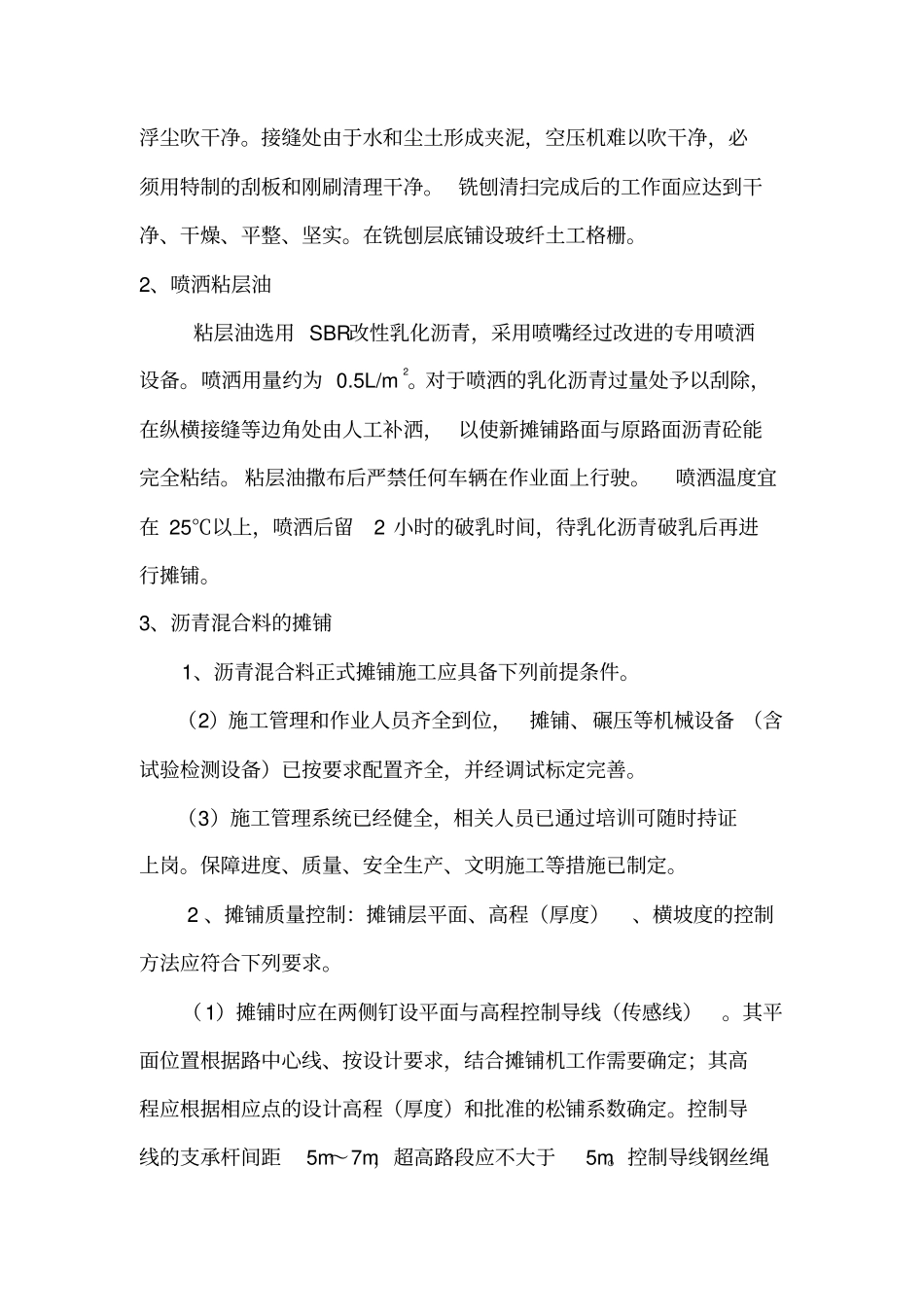

路面铣刨摊铺施工方案一、工程概况 1 、工程起点为 K0+000,终点为 K44+985,路线全长 44.985km。本工程主要为旧路面铣刨工程施工。本试验段选取 K39+675处平交口停车线附近 50 米路面,铣刨后重新铺筑路面结构, 并恢复路面标线。二、施工准备1、建筑材料及交通安全设施准备:对乳化沥青、沥青混合料、及其他所用材料等,均应根据现场实际施工情况做好计划,分批进场,保证工程的正常施工。 对道路封闭所需的标志标牌、锥筒等交通安全设施,根据相关法规及封闭路段的长短准备齐全。2、施工机具设备:为确保“高质、快速”的完成工程施工,根据现场施工需要,拟投入以下设备:设备名称规格、型号单位数量工作内容备注铣刨机维特根台1 沥青路面铣刨空压机台1 沥青路面凿除风镐台4 沥青路面凿除摊铺机维特根台2 沥青摊铺沥青撒布车台1 乳化沥青撒布自卸车台6 沥青混合料及废料运输钢轮压路机台2 沥青路面碾压轮胎压路机台1 沥青路面碾压切割机台2 沥青路面切割清扫车山猫台1 路面清扫水准仪台1 测量、放线3、施工管理人员及劳动力:根据任务工程量拟投入以下人工:工种使用人数担负的主要工作内容备注施工员2 负责现场施工管理铣刨机手2 铣刨机操作摊铺机手2 摊铺机操作摊铺辅助工8 沥青摊铺施工压路机工2 压路机机操作砼凿除工10 沥青路面铺装凿除机修工1 负责施工机械的维修及保养等测量工2 施工放线电工1 负责照明设施维修及临时用电施工等交通疏解员2 负责施工期间的交通疏导工作值班人员2 工地夜间值班安全员2 现场安全三、 施工工序施工工序:设置交安设施→放出铣刨范围边线→沿边线切割整齐→铣刨(或凿除) 沥青砼面层→清扫→喷洒粘层油→摊铺沥青中面层→待冷却后喷洒粘层油→摊铺沥青上面层→待冷却后开放交通。四、施工工艺1、铣刨清扫首先,由测量人员和现场技术人员与业主确定铣刨范围开始铣刨。铣刨后的底面应表面粗糙, 并有足够的平整度。 以上工作完成后,在工作面干燥的状态下, 采用空压机高压吹风, 将残留在铣刨面上的浮尘吹干净。接缝处由于水和尘土形成夹泥,空压机难以吹干净,必须用特制的刮板和刚刷清理干净。 铣刨清扫完成后的工作面应达到干净、干燥、平整、坚实。在铣刨层底铺设玻纤土工格栅。2、喷洒粘层油粘层油选用 SBR改性乳化沥青,采用喷嘴经过改进的专用喷洒设备。喷洒用量约为 0.5L/m2。对于喷洒的乳化沥青过量处予以刮除,在纵横接缝等边角处由人工补洒, 以使新...
