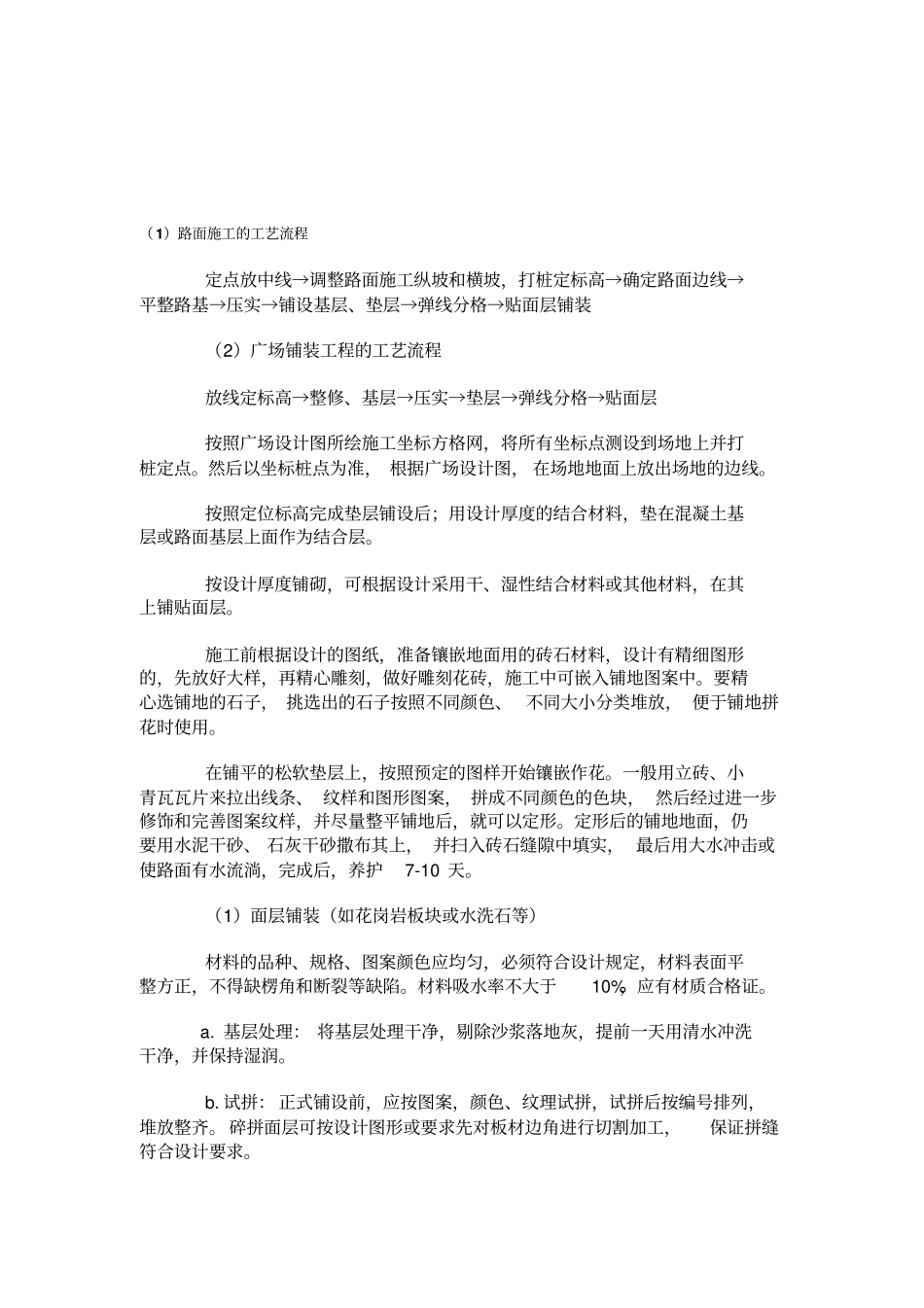

(1)路面施工的工艺流程定点放中线→调整路面施工纵坡和横坡,打桩定标高→确定路面边线→平整路基→压实→铺设基层、垫层→弹线分格→贴面层铺装(2)广场铺装工程的工艺流程放线定标高→整修、基层→压实→垫层→弹线分格→贴面层按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准, 根据广场设计图, 在场地地面上放出场地的边线。按照定位标高完成垫层铺设后;用设计厚度的结合材料,垫在混凝土基层或路面基层上面作为结合层。按设计厚度铺砌,可根据设计采用干、湿性结合材料或其他材料,在其上铺贴面层。施工前根据设计的图纸,准备镶嵌地面用的砖石材料,设计有精细图形的,先放好大样,再精心雕刻,做好雕刻花砖,施工中可嵌入铺地图案中。要精心选铺地的石子, 挑选出的石子按照不同颜色、 不同大小分类堆放, 便于铺地拼花时使用。在铺平的松软垫层上,按照预定的图样开始镶嵌作花。一般用立砖、小青瓦瓦片来拉出线条、 纹样和图形图案, 拼成不同颜色的色块, 然后经过进一步修饰和完善图案纹样,并尽量整平铺地后,就可以定形。定形后的铺地地面,仍要用水泥干砂、 石灰干砂撒布其上, 并扫入砖石缝隙中填实, 最后用大水冲击或使路面有水流淌,完成后,养护7-10 天。(1)面层铺装(如花岗岩板块或水洗石等)材料的品种、规格、图案颜色应均匀,必须符合设计规定,材料表面平整方正,不得缺楞角和断裂等缺陷。材料吸水率不大于10%,应有材质合格证。 a. 基层处理: 将基层处理干净,剔除沙浆落地灰,提前一天用清水冲洗干净,并保持湿润。b. 试拼: 正式铺设前,应按图案,颜色、纹理试拼,试拼后按编号排列,堆放整齐。 碎拼面层可按设计图形或要求先对板材边角进行切割加工,保证拼缝符合设计要求。 c. 弹线分格: 为了检查和控制板块位置,在垫层上弹上十字控制线(适用于矩形铺装)或定出圆心点,并分格弹线, 碎拼不用弹线。 a. 拉线: 根据垫层上弹好的十字控制线用细尼龙线拉好铺装面层十字控制线或根据圆心拉好半径控制线;根据设计标高拉好水平控制线。b. 排砖:根据大样图进行横竖排砖, 以保证砖缝均匀符合设计图纸要求,如设计无要求时,缝宽不大于1mm,非整砖行应排在次要部位,但注意对称。c. 刷水泥素浆及铺砂浆结合层:将基层清干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.4-0.5 ,但面积不要刷的过大,应随铺砂浆随刷)。再铺设厚干硬...
