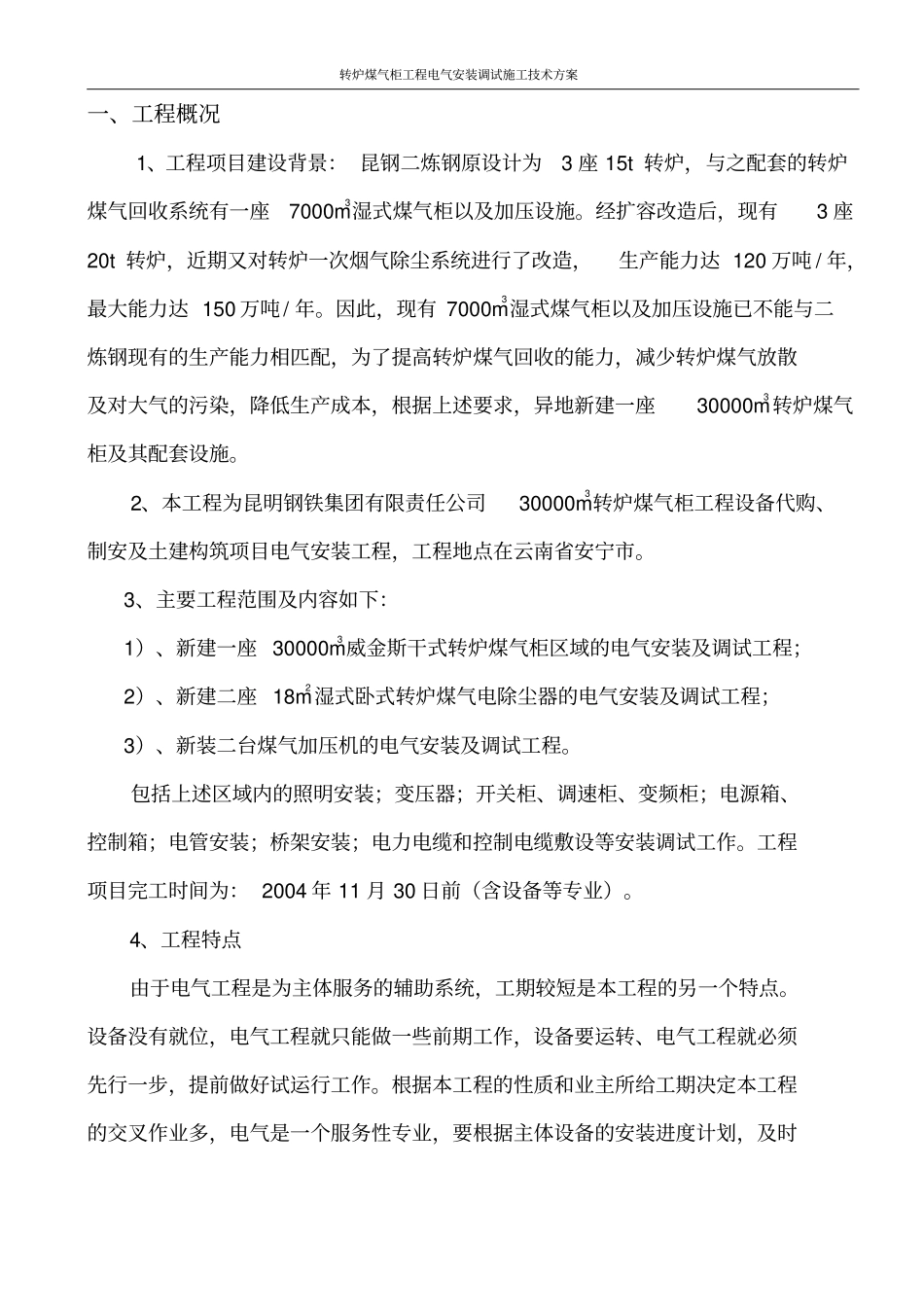

转炉煤气柜工程电气安装调试施工技术方案转炉煤气柜工程电气安装调试施工技术方案转炉煤气柜工程电气安装调试施工技术方案目录一、工程概况二、工程施工、验收规范三、施工组织机构和管理四、施工关键工序及环节控制五、电气施工标准化管理六、电气施工技术方案七、 PLC、变频器调试方案八、安全、文明施工保证措施九、施工工期保证措施十、施工质量保证措施十一、劳动力组织及劳动力计划十二、主要机具及调试设备计划转炉煤气柜工程电气安装调试施工技术方案一、工程概况1、工程项目建设背景: 昆钢二炼钢原设计为3 座 15t 转炉,与之配套的转炉煤气回收系统有一座7000m3湿式煤气柜以及加压设施。经扩容改造后,现有3 座20t 转炉,近期又对转炉一次烟气除尘系统进行了改造,生产能力达 120 万吨 / 年,最大能力达 150 万吨/ 年。因此,现有 7000m3湿式煤气柜以及加压设施已不能与二炼钢现有的生产能力相匹配,为了提高转炉煤气回收的能力,减少转炉煤气放散及对大气的污染,降低生产成本,根据上述要求,异地新建一座30000m3 转炉煤气柜及其配套设施。2、本工程为昆明钢铁集团有限责任公司30000m3转炉煤气柜工程设备代购、制安及土建构筑项目电气安装工程,工程地点在云南省安宁市。3、主要工程范围及内容如下:1)、新建一座 30000m3 威金斯干式转炉煤气柜区域的电气安装及调试工程;2)、新建二座 18m2 湿式卧式转炉煤气电除尘器的电气安装及调试工程;3)、新装二台煤气加压机的电气安装及调试工程。包括上述区域内的照明安装;变压器;开关柜、调速柜、变频柜;电源箱、控制箱;电管安装;桥架安装;电力电缆和控制电缆敷设等安装调试工作。工程项目完工时间为: 2004 年 11 月 30 日前(含设备等专业)。4、工程特点由于电气工程是为主体服务的辅助系统,工期较短是本工程的另一个特点。设备没有就位,电气工程就只能做一些前期工作,设备要运转、电气工程就必须先行一步,提前做好试运行工作。根据本工程的性质和业主所给工期决定本工程的交叉作业多,电气是一个服务性专业,要根据主体设备的安装进度计划,及时转炉煤气柜工程电气安装调试施工技术方案进行配合,以满足总进度计划的主要节点的要求,应根据任务的轻重缓急和难易程度,适时调整我们的作业面,把相互影响减小到最小。由于本工程所装设备自动化程度较高,技术要求也较高,因此要在设计的基础上,与各方协商解决好技术问题确保工程顺利进行。必须有一...
