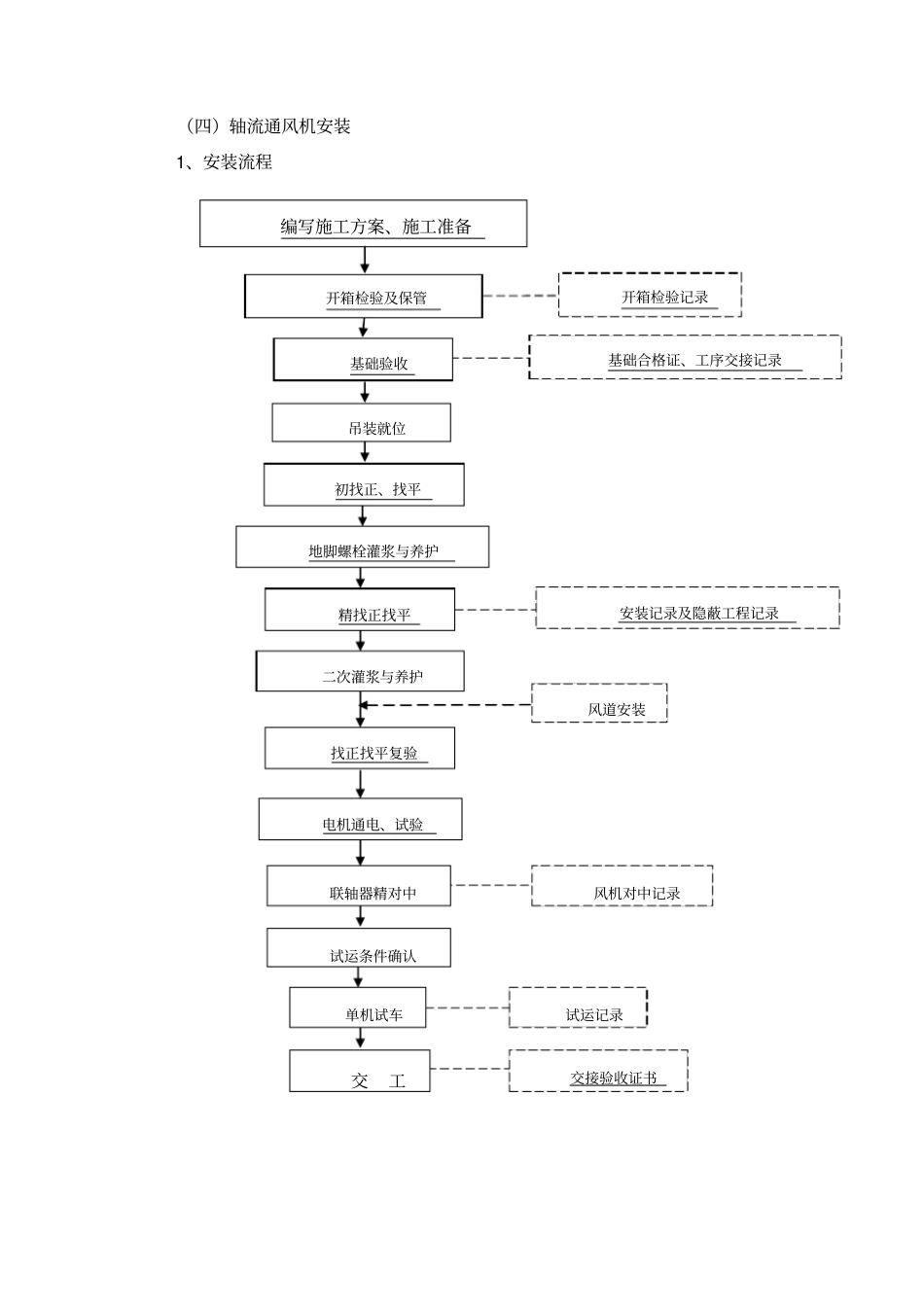

(四)轴流通风机安装1、安装流程编写施工方案、施工准备开箱检验及保管基础验收吊装就位初找正、找平地脚螺栓灌浆与养护精找正找平二次灌浆与养护联轴器精对中试运条件确认单机试车交工基础合格证、工序交接记录安装记录及隐蔽工程记录风道安装风机对中记录试运记录交接验收证书电机通电、试验开箱检验记录找正找平复验2、风机安装工艺要求(1)施工准备A、编写施工方案,上报监理单位批准后实施;B、对施工人员进行技术交底,准备各种安装用机具,施工现场进行清理;(2)开箱检验A、开箱检验时必须由业主代表、监理单位代表、供货单位代表及施工单位代表共同参与进行,开箱检验前应具备下列技术资料:a、风机的出厂合格证、质量证明书、操作使用说明书;b、供货单位提供的装箱清单
B、风机的开箱检验应符合下列规定: a、核查随机资料是否齐全;b、检查风机表面是否锈蚀、是否有严重的碰撞痕迹和损坏现象;c、检查风机的附件、内件、零部件是否齐全完好
d、开箱检验完毕后,对于暂不安装的零件、易损件等应设专人、专库妥善保管
e、开箱检验完毕后及时填写开箱检验记录
(3)基础验收A、风机安装前由基础施工单位向安装单位进行基础验交,同时提交质量证明书、强度试验报告、测量记录等施工技术资料,并办理交接手续

B、基础检查验收要求 : a、基础外观不应有裂纹、蜂窝、孔洞及露筋等缺陷;强度达到设计要求,预埋螺栓的螺纹部分应无损坏,预留螺栓孔应清理干净;b、核实基础螺栓中心是否与设备螺栓孔距相符;c、基础尺寸及位置应严格符合设计和规范的规定,基础上应明显标出纵横中心线、标高基准线;d、基础尺寸及位置允许偏差应符合下表要求:基础尺寸及位置允许偏差表项次偏差名称允许偏差 (mm) 1 基础坐标位置(纵横轴线)±20 2 基础各不同平面标高-20 3 基础上平面外形尺寸凸台上平面外形尺寸凹穴尺寸±20 -20 +20 4 基础上平面的不水平度:每
