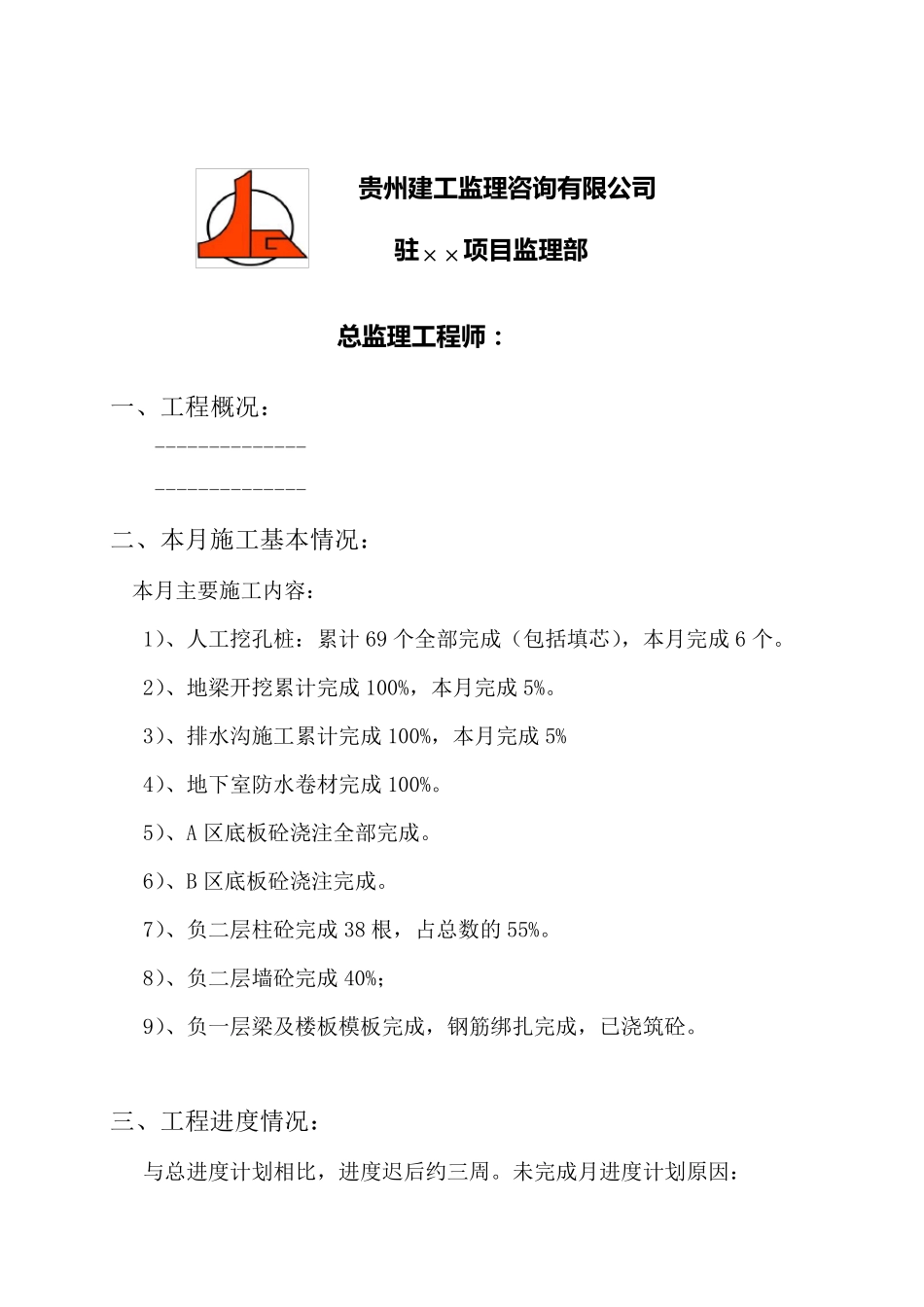

编号:2011-09 ××工 程 建 设 监 理 工 作月报 第 期 2011 年 8 月 26 日 ~ 2011 年 9 月 25 日 贵 州 建 工 监 理 咨 询 有 限 公司 驻××项目监 理 部 总监 理 工 程师:一、工程概况: -------------- -------------- 二、本月施工基本情况: 本月主要施工内容: 1)、人工挖孔桩:累计 69 个全部完成(包括填芯),本月完成 6 个
2)、地梁开挖累计完成 100%,本月完成 5%
3)、排水沟施工累计完成 100%,本月完成 5% 4)、地下室防水卷材完成 100%
5)、A 区底板砼浇注全部完成
6)、B 区底板砼浇注完成
7)、负二层柱砼完成 38 根,占总数的 55%
8)、负二层墙砼完成 40%; 9)、负一层梁及楼板模板完成,钢筋绑扎完成,已浇筑砼
三、工程进度情况: 与总进度计划相比,进度迟后约三周

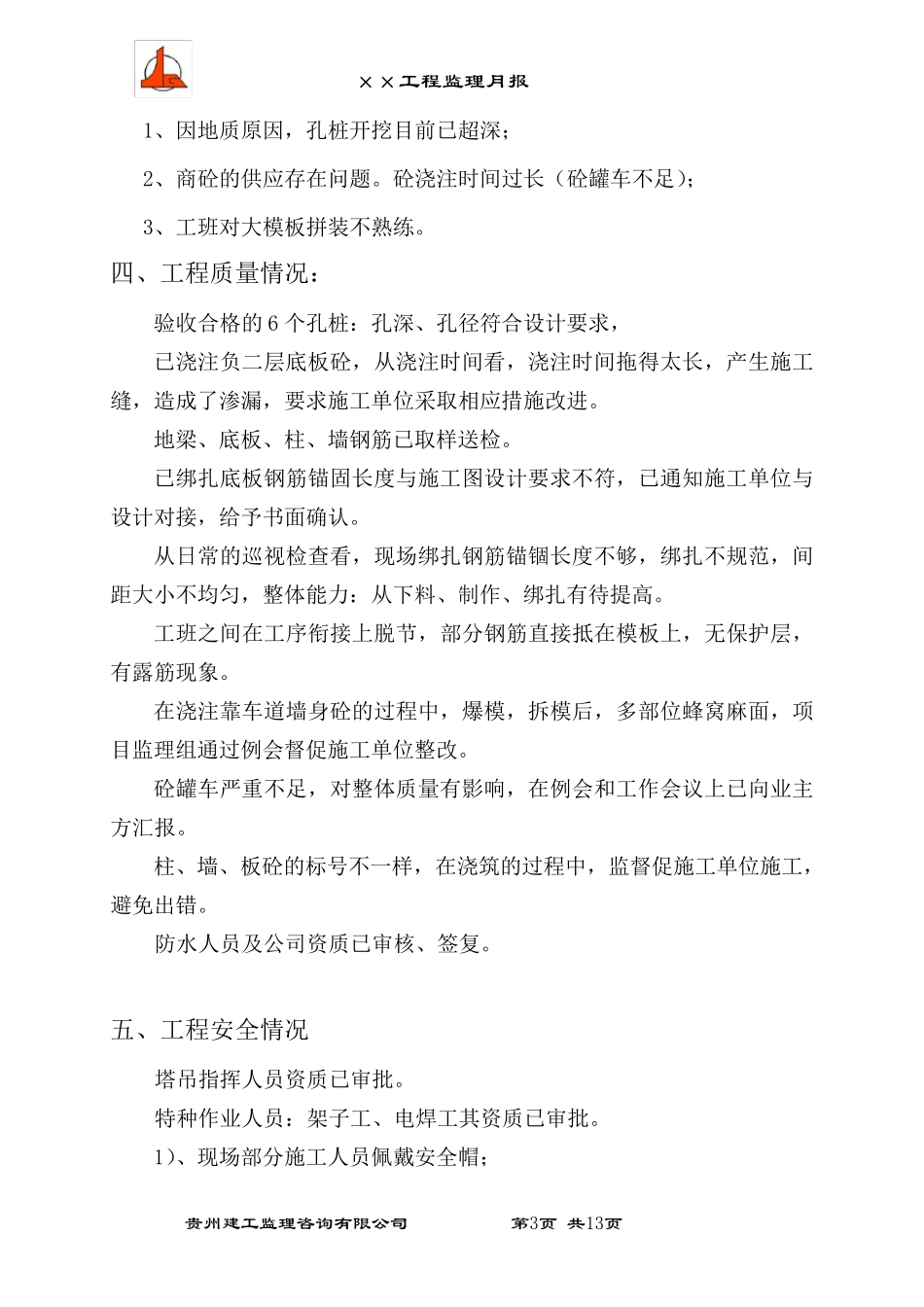

未完成月进度计划原因: ××工程监理月报 贵州建工监理咨询有限公司 第3页 共13页 1、因地质原因,孔桩开挖目前已超深; 2、商砼的供应存在问题
砼浇注时间过长(砼罐车不足); 3、工班对大模板拼装不熟练
四、工程质量情况: 验收合格的 6 个孔桩:孔深、孔径符合设计要求, 已浇注负二层底板砼,从浇注时间看,浇注时间拖得太长,产生施工缝,造成了渗漏,要求施工单位采取相应措施改进
地梁、底板、柱、墙钢筋已取样送检
已绑扎底板钢筋锚固长度与施工图设计要求不符,已通知施工单位与设计对接,给予书面确认
从日常的巡视检查看,现场绑扎钢筋锚锢长度不够,绑扎不规范,间距大小不均匀,整体能力:从下料、制作、绑扎有待提高
工班之间在工序衔接上脱节,部分钢筋直接抵在模板上,无保护层,有露筋现象
在浇注靠车道墙身砼的过程中 ,爆 模,拆 模后 ,多 部位蜂 窝 麻 面,项目监
