木 地 板 铺 装 工 艺 : 一 )
材 料 : 采 用 复 合 耐 磨 加 厚 地 板
二 )工 艺 流 程 : 安 装 骨 架 → 基 层 安 装 → 弹 线 、 找 平 → 试 铺 预 排 → 铺 地 板 → 铺 → 清洁 表 面
三 施 工 方 法 : 1)
基 层 处 理 : 要 求 平 整 度 3mm 内 ,误 差 不 得 大 于 2mm
基 层 应 干燥
要 求 仪 器 找 平 , 不 合 要 求 的 要 修 补
( 2) 铺 垫 层 : 垫 层 为 聚 乙 烯 泡 沫 塑 料 薄 膜 , 宽1000mm 卷 材 ,铺 时 按 房 间 长 度 净 尺 寸 加 100mm 裁 切 , 横 向 搭 接 150mm
垫 层 可 增 加地 板 隔 潮 作 用 , 增 加 地 板 的 弹 性 并 增 加 地 板 稳 定 性 和 减 少 行 走 时 地 板产 生 的 噪 声
( 3) 预 排 木 地 板 : 长 缝 顺 入 射 光 方 向 沿 墙 铺 放
槽 口 对 墙 , 从左 至 右 , 两板 端头企口 插接 , 直到第五排 最后一 块板 , 切 下的 部分若大 于300mm 可 以作 为 第十排 的 第一 块板 铺 放 , 第一 排 最后一 块的 长度 不 应 小于 500mm, 否则可 将第一 排 第一 块板 切 去一 部分, 以保证最后的 长 度 要 求
木 地 板 与墙 留8-10mm 缝 隙, 用 木 楔调直, 暂不 涂胶,拼铺 三 排 进行 修 整 、 检查平 直度 , 符合 要 求 后按 排 拆下放 好
( 4) 铺 贴: 按 预 排 板 块顺 序, 接 缝 涂胶拼接 , 用 木 槌敲击挤紧
×40mm, 用 钉子钉在木 楔上

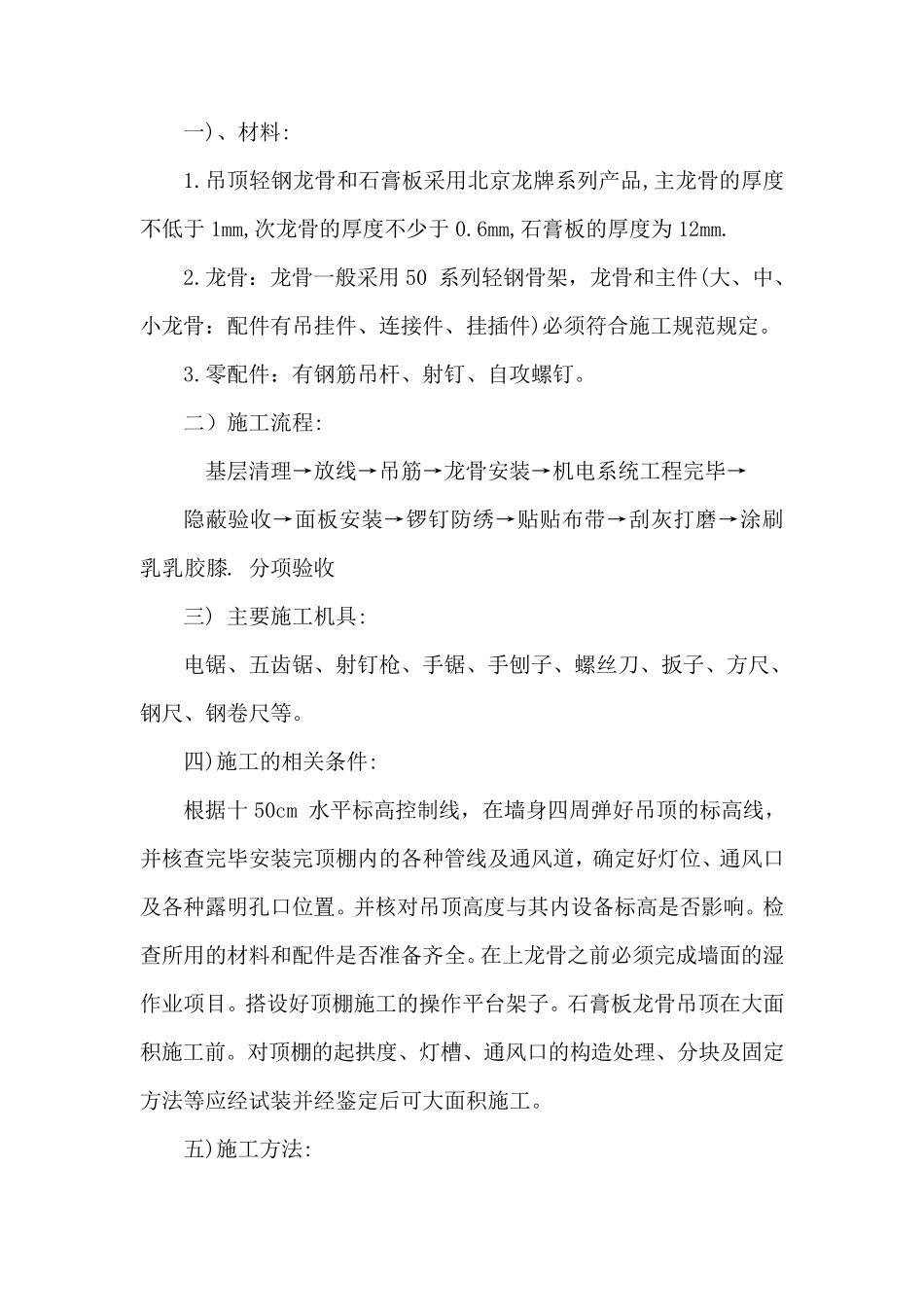

六、 轻钢龙骨 纸面 石膏板 吊顶施 工 工 艺 一)、材料: 1
吊顶轻钢龙骨和石膏板
