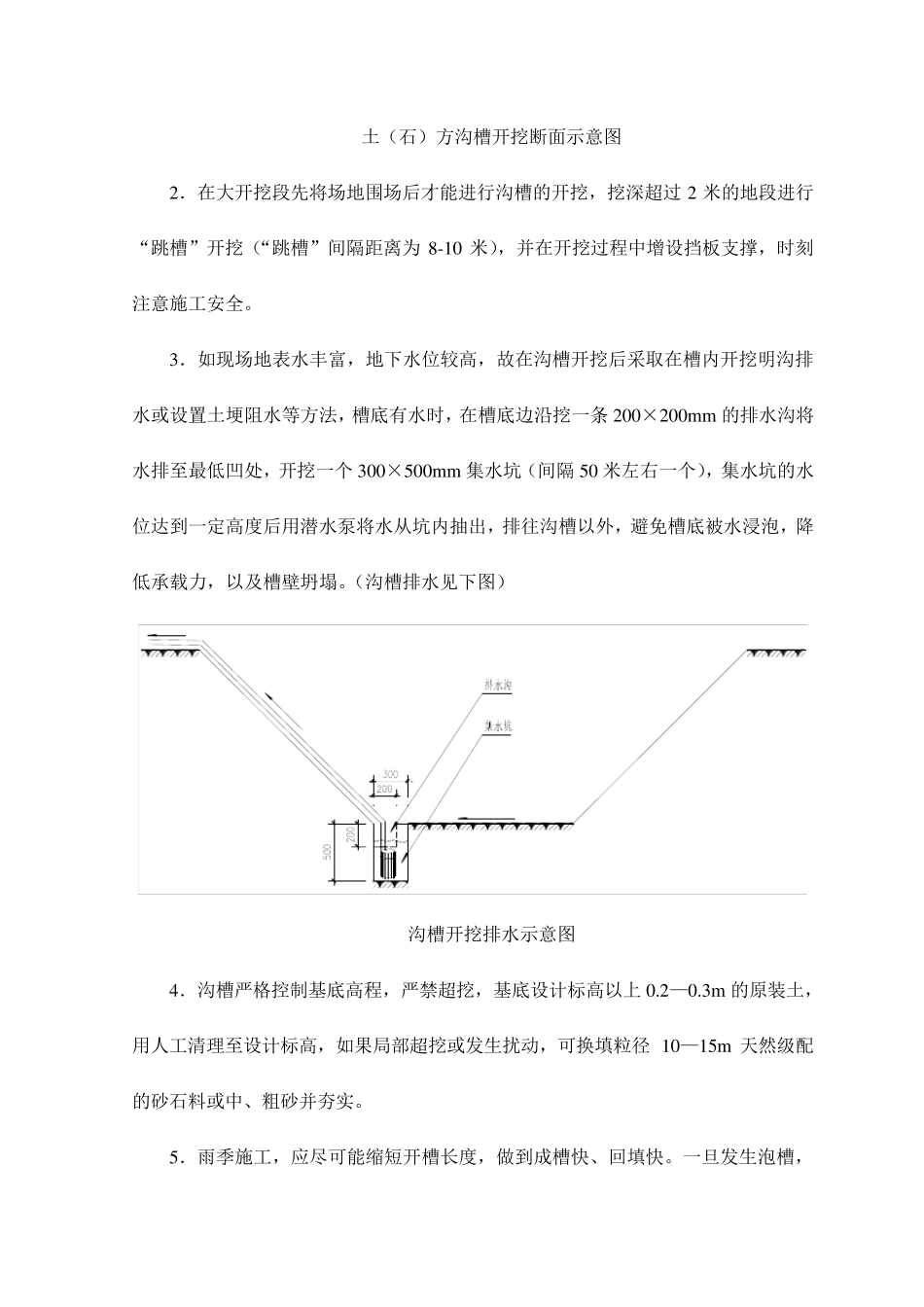

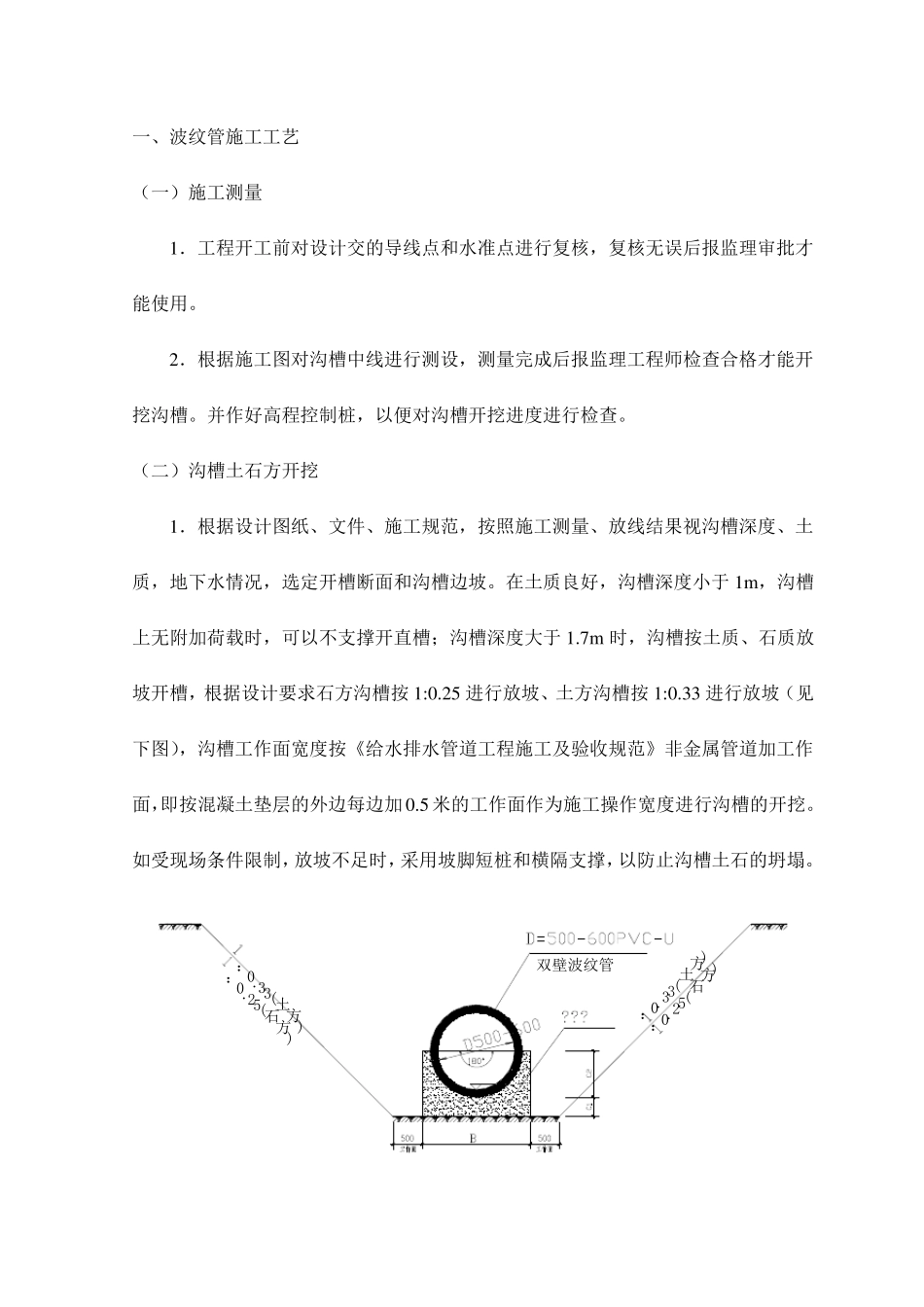

一、波纹管施工工艺 (一)施工测量 1.工程开工前对设计交的导线点和水准点进行复核,复核无误后报监理审批才能使用。 2.根据施工图对沟槽中线进行测设,测量完成后报监理工程师检查合格才能开挖沟槽。并作好高程控制桩,以便对沟槽开挖进度进行检查。 (二)沟槽土石方开挖 1.根据设计图纸、文件、施工规范,按照施工测量、放线结果视沟槽深度、土质,地下水情况,选定开槽断面和沟槽边坡。在土质良好,沟槽深度小于 1m ,沟槽上无附加荷载时,可以不支撑开直槽;沟槽深度大于 1.7m 时,沟槽按土质、石质放坡开槽,根据设计要求石方沟槽按 1:0.25 进行放坡、土方沟槽按 1:0.33 进行放坡(见下图),沟槽工作面宽度按《给水排水管道工程施工及验收规范》非金属管道加工作面,即按混凝土垫层的外边每边加0.5 米的工作面作为施工操作宽度进行沟槽的开挖。如受现场条件限制,放坡不足时,采用坡脚短桩和横隔支撑,以防止沟槽土石的坍塌。 :0.33(土方):0.25(石方):0.25(石方):0.33(土方)双壁波纹管 土(石)方沟槽开挖断面示意图 2.在大开挖段先将场地围场后才能进行沟槽的开挖,挖深超过2 米的地段进行“跳槽”开挖(“跳槽”间隔距离为8-10 米),并在开挖过程中增设挡板支撑,时刻注意施工安全。 3.如现场地表水丰富,地下水位较高,故在沟槽开挖后采取在槽内开挖明沟排水或设置土埂阻水等方法,槽底有水时,在槽底边沿挖一条200×200m m 的排水沟将水排至最低凹处,开挖一个 300×500m m 集水坑(间隔50 米左右一个),集水坑的水位达到一定高度后用潜水泵将水从坑内抽出,排往沟槽以外,避免槽底被水浸泡,降低承载力,以及槽壁坍塌。(沟槽排水见下图) 沟槽开挖排水示意图 4.沟槽严格控制基底高程,严禁超挖,基底设计标高以上0.2—0.3m 的原装土,用人工清理至设计标高,如果局部超挖或发生扰动,可换填粒径10—15m 天然级配的砂石料或中、粗砂并夯 实 。 5.雨 季 施工,应 尽 可能缩 短 开槽长 度,做 到成 槽快 、回 填快 。一旦 发生泡槽, 应将水排除,把基底受泡软化的表层土清除,换填砂石料或中、粗砂,做好基础处理。 6 .开槽后,对槽宽,基础垫层厚度,基础表面标高,排水沟畅通情况,沟内是否有污泥杂物,基面有无扰动等作业项目分别进行验收,合格后才能进下一步工序。 7 .质量要求 槽 底 高 程 0 -3 0 槽底中线每侧宽度 不小于规定 沟 槽 边 坡 不...
