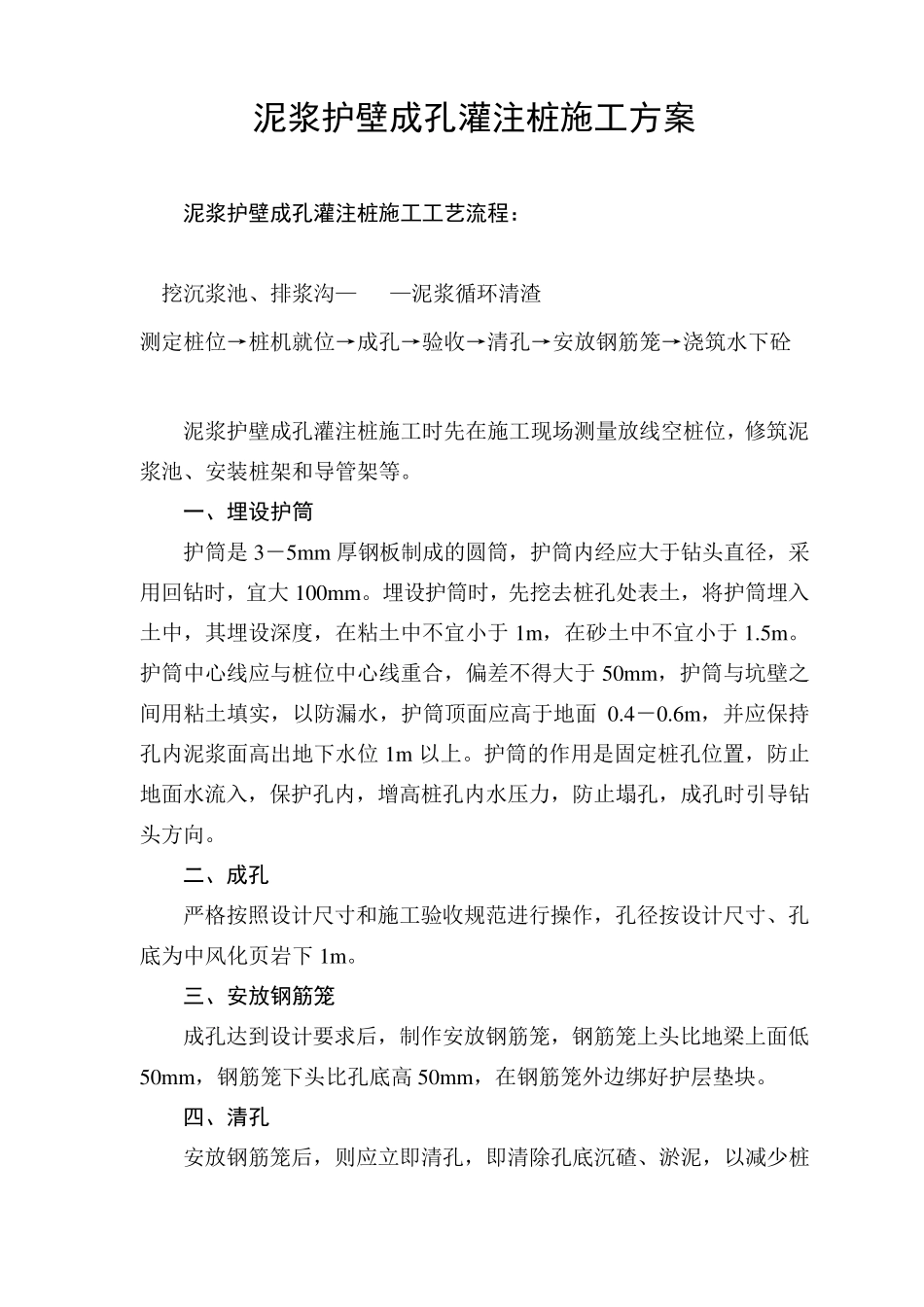

泥浆护壁成孔灌注桩施工方案 泥浆护壁成孔灌注桩施工工艺流程: 挖沉浆池、排浆沟— —泥浆循环清渣 测定桩位→桩机就位→成孔→验收→清孔→安放钢筋笼→浇筑水下砼 泥浆护壁成孔灌注桩施工时先在施工现场测量放线空桩位,修筑泥浆池、安装桩架和导管架等
一、埋设护筒 护筒是 3-5m m 厚钢板制成的圆筒,护筒内经应大于钻头直径,采用回钻时,宜大 100m m
埋设护筒时,先挖去桩孔处表土,将护筒埋入土中,其埋设深度,在粘土中不宜小于 1m ,在砂土中不宜小于 1
护筒中心线应与桩位中心线重合,偏差不得大于 50m m ,护筒与坑壁之间用粘土填实,以防漏水,护筒顶面应高于地面 0
6m ,并应保持孔内泥浆面高出地下水位 1m 以上
护筒的作用是固定桩孔位置,防止地面水流入,保护孔内,增高桩孔内水压力,防止塌孔,成孔时引导钻头方向
二、成孔 严格按照设计尺寸和施工验收规范进行操作,孔径按设计尺寸、孔底为中风化页岩下 1m
三、安放钢筋笼 成孔达到设计要求后,制作安放钢筋笼,钢筋笼上头比地梁上面低50m m ,钢筋笼下头比孔底高 50m m ,在钢筋笼外边绑好护层 垫 块

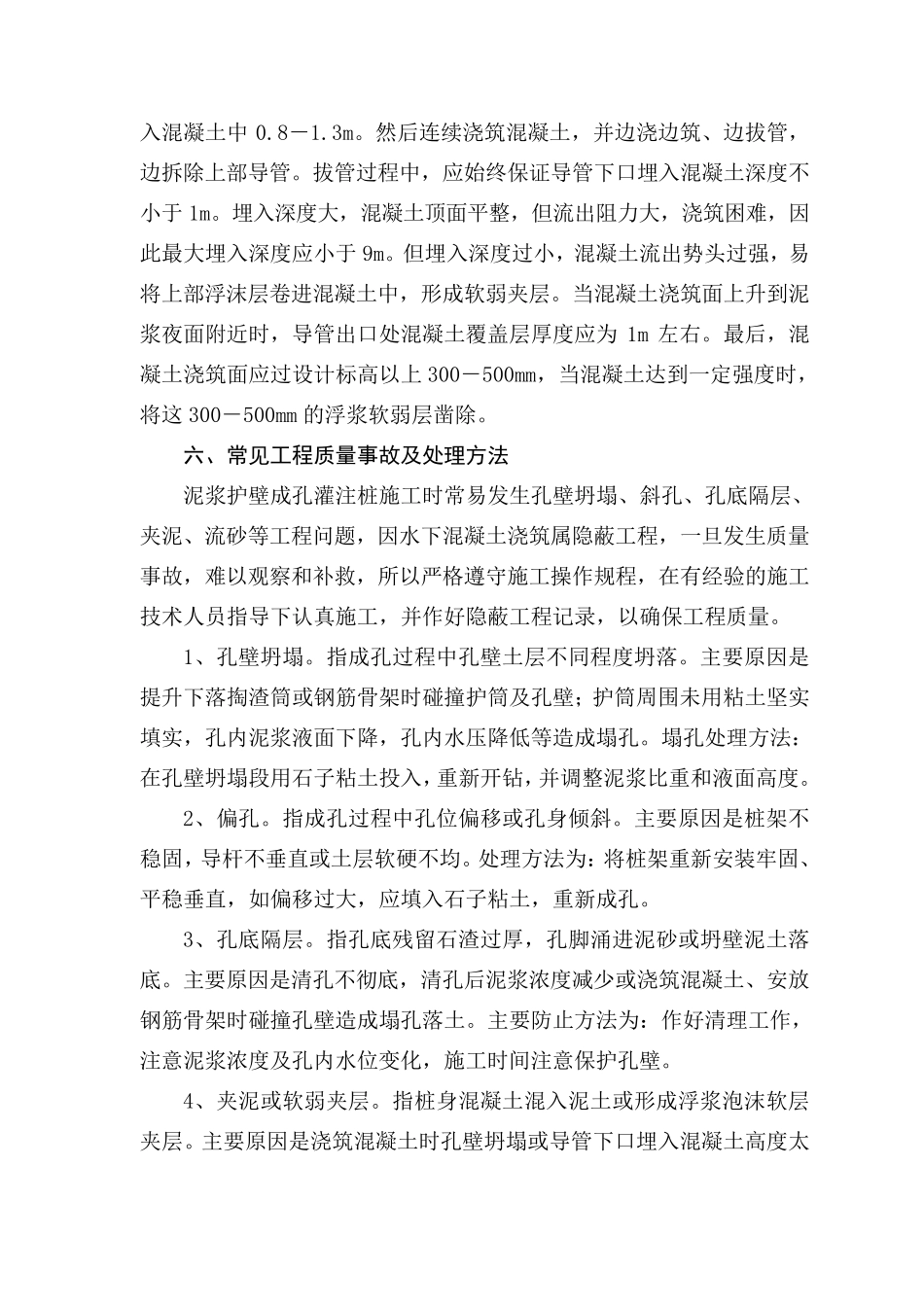

四、清孔 安放钢筋笼后,则 应立 即 清孔,即 清除 孔底沉碴 、淤 泥,以减 少 桩基 础 的 沉 降 量
清 孔 宜 在 钢 筋 笼 下 放 后 进 行 , 否 则 下 放 钢 筋 笼 时 会 将 孔壁 土 层 刮 落 , 影 响 清 孔 效 果
清 孔 起 到 孔 口 出 清 水 为 止
清 孔 后 , 泥 浆比 重 为 1
1 左 右 为 清 孔 合 格
该 法 可 用 于 原 土 造 浆 的 粘 土 以 及 制 浆 的 石类 和 风 化 岩 土 层 中 清 孔

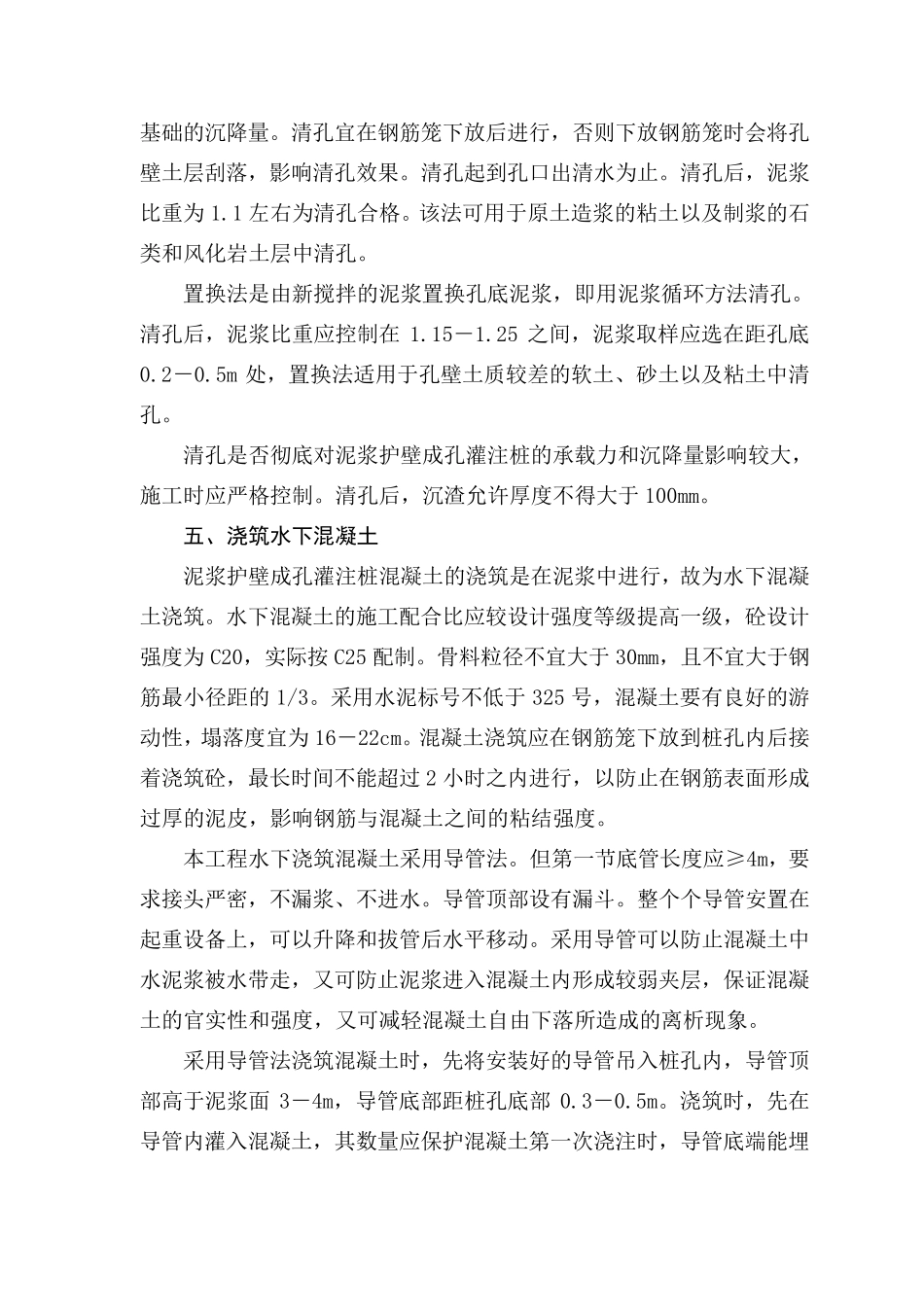

置 换 法 是 由 新 搅 拌 的 泥 浆 置 换 孔 底 泥 浆 , 即 用 泥 浆 循 环 方
