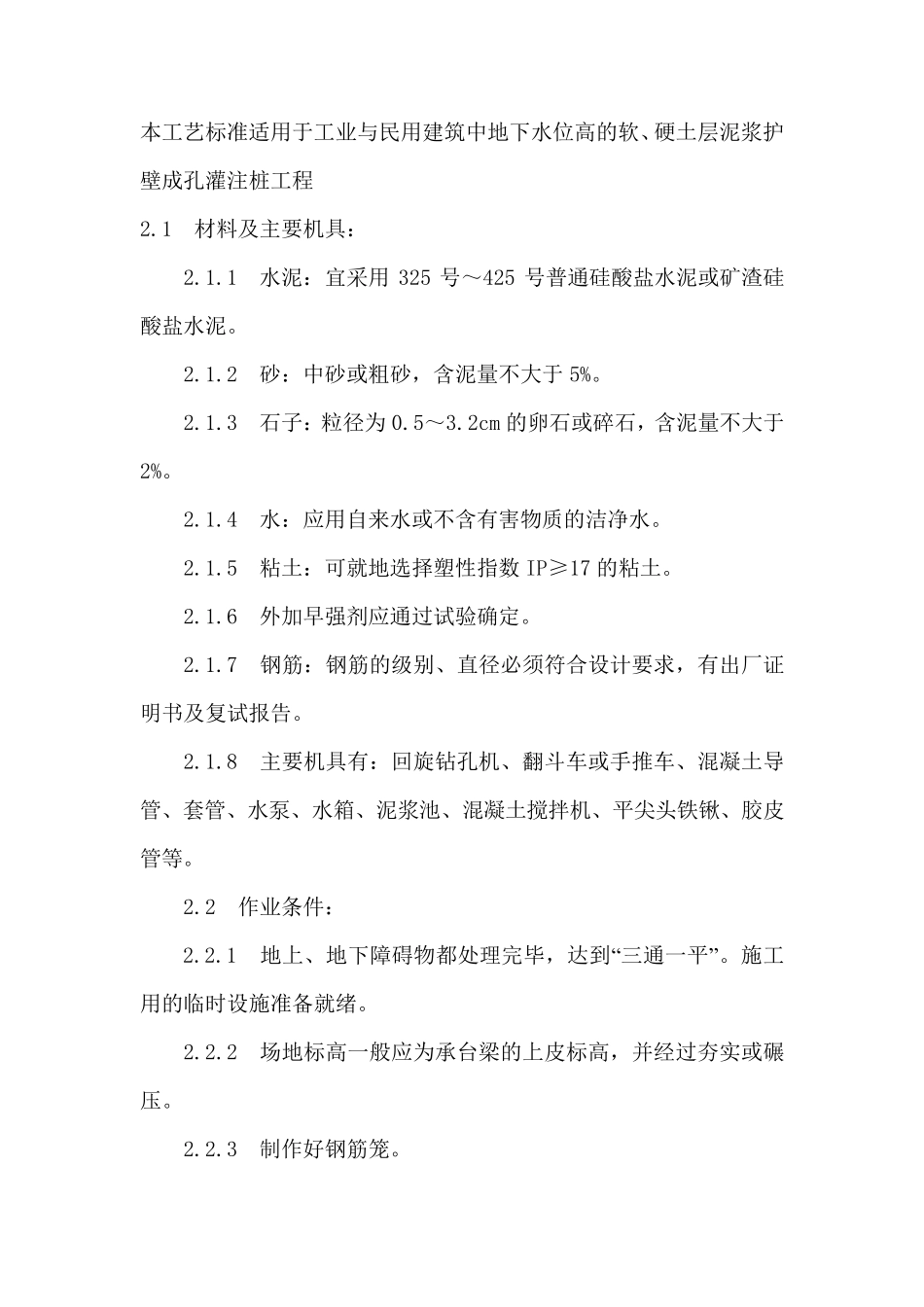

本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程 2
1 材料及主要机具: 2
1 水泥:宜采用325 号~425 号普通硅酸盐水泥或矿渣硅酸盐水泥
2 砂:中砂或粗砂,含泥量不大于5%
3 石子:粒径为0
2cm 的卵石或碎石,含泥量不大于2%
4 水:应用自来水或不含有害物质的洁净水
5 粘土:可就地选择塑性指数IP≥17 的粘土
6 外加早强剂应通过试验确定
7 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
8 主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等
2 作业条件: 2
1 地上、地下障碍物都处理完毕,达到“三通一平”
施 工用的临 时 设施 准备 就绪
2 场 地标高一般 应为承 台 梁 的上皮标高,并 经 过夯 实 或碾压
3 制 作好 钢筋笼
4 根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字
5 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底
6 正式施工前应做成孔试验,数量不少于两根
1 工艺流程: 钻孔机就位 → 钻孔 → 注泥浆 → 下套管 → 继续钻孔 → 排渣 → 清孔 → 吊放钢筋笼 → 射水清底 → 插入混凝土导管 → 浇 筑 混 凝 土 → 拔出导管 → 插桩顶钢筋 3
2 钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录
3 钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调
