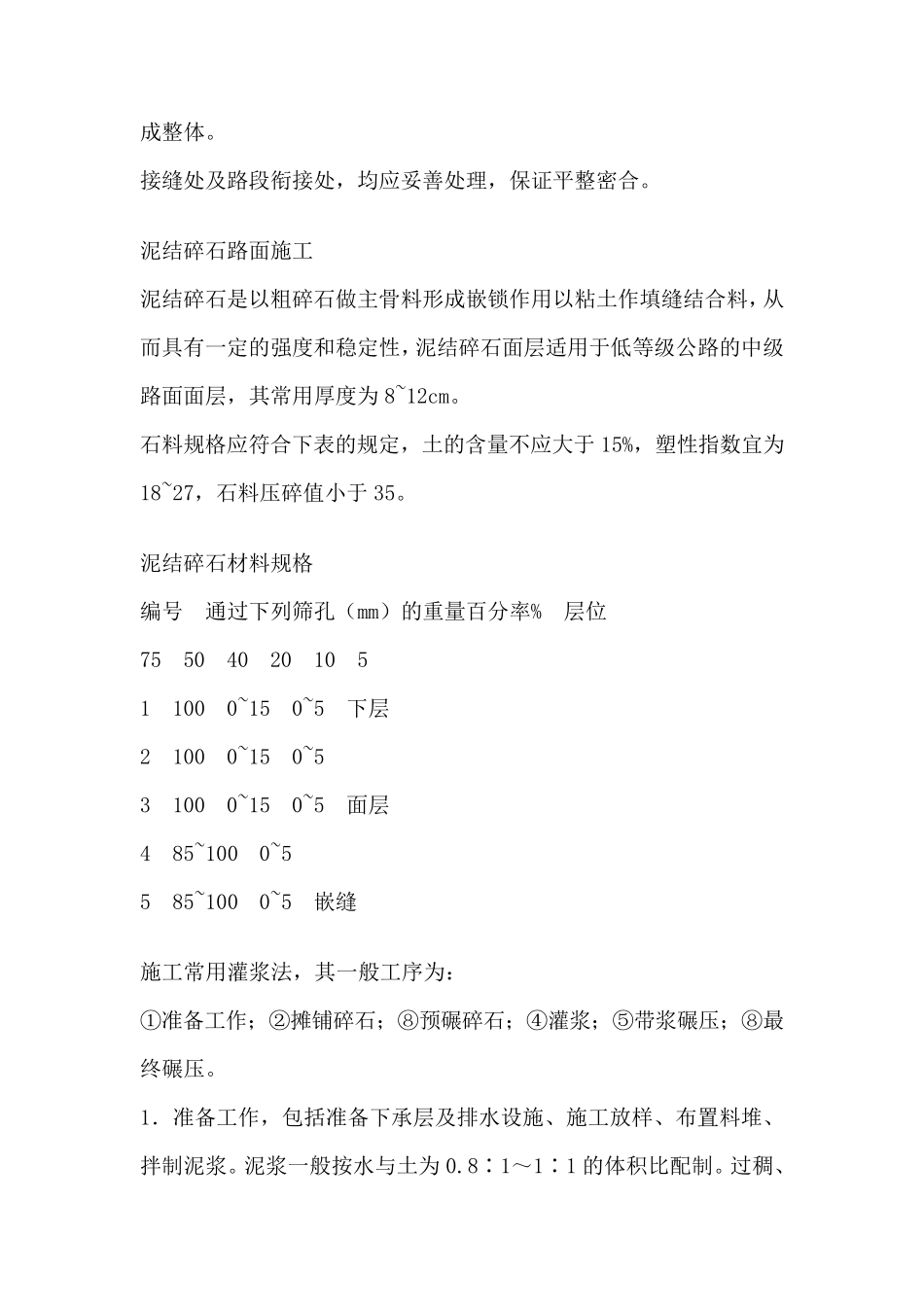

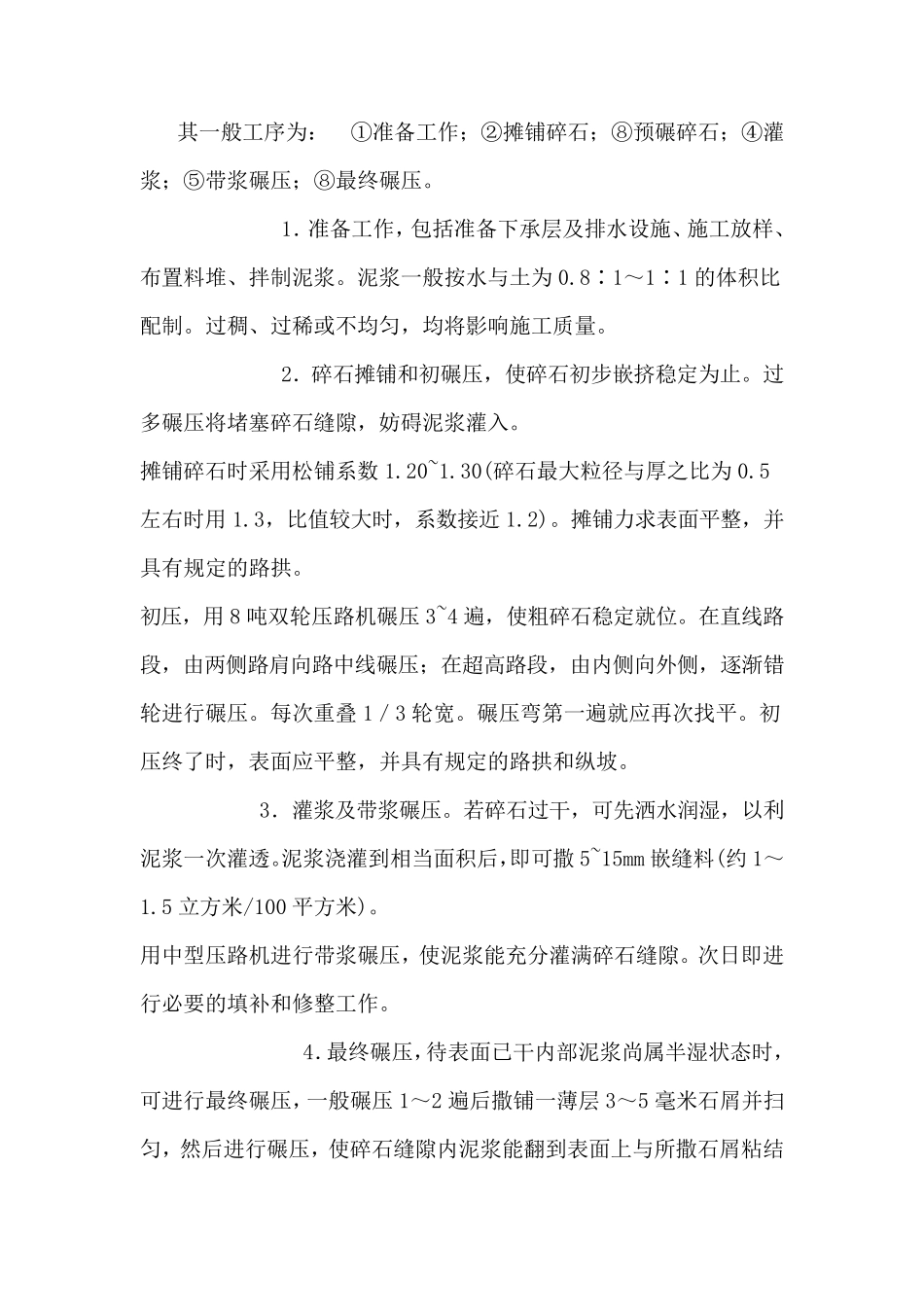

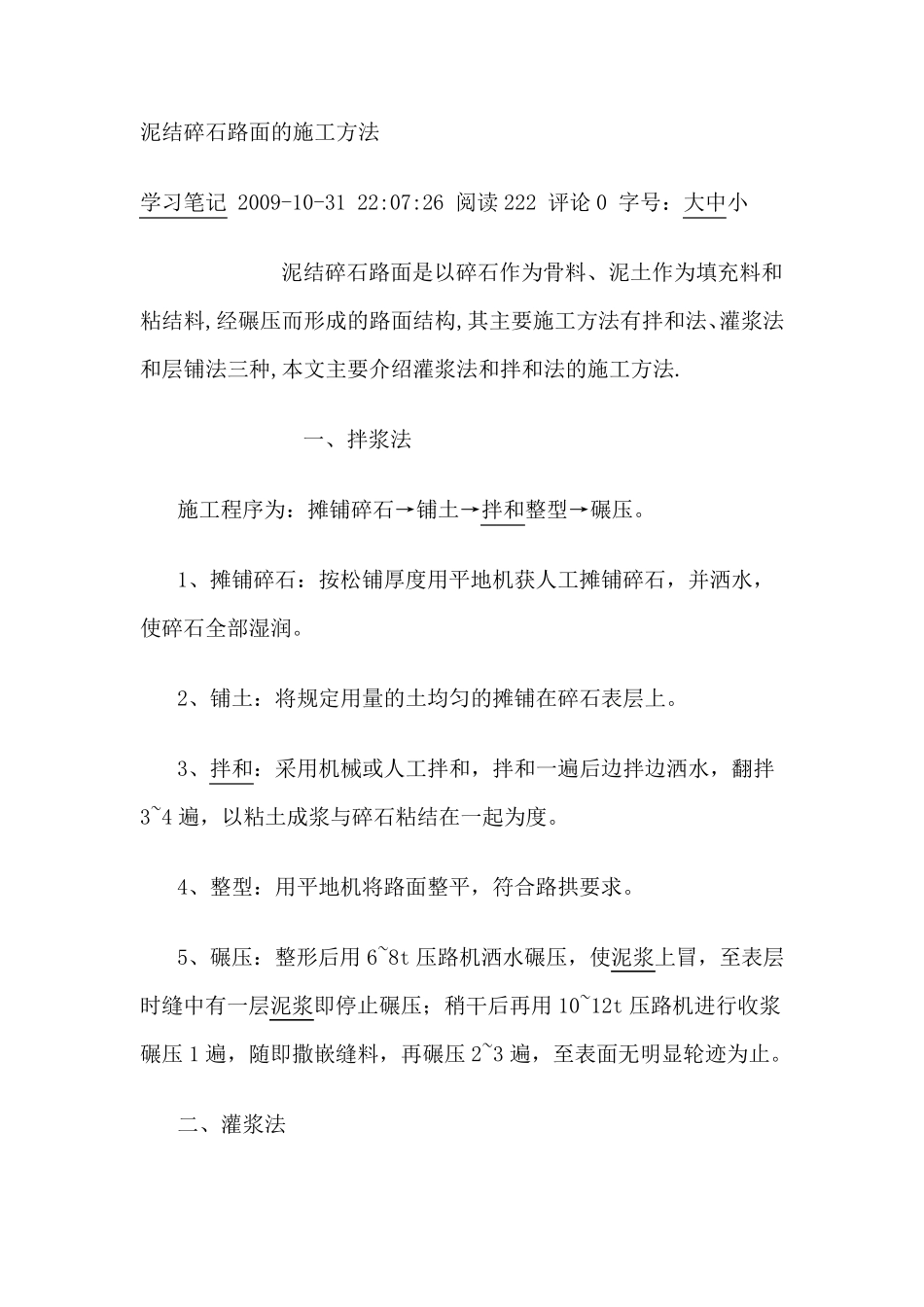

泥结碎石路面的施工方法 学习笔记 2009-10-31 22:07:26 阅读222 评论0 字号:大中小 泥结碎石路面是以碎石作为骨料、泥土作为填充料和粘结料,经碾压而形成的路面结构,其主要施工方法有拌和法、灌浆法和层铺法三种,本文主要介绍灌浆法和拌和法的施工方法. 一、拌浆法 施工程序为:摊铺碎石→铺土→拌和整型→碾压。 1、摊铺碎石:按松铺厚度用平地机获人工摊铺碎石,并洒水,使碎石全部湿润。 2、铺土:将规定用量的土均匀的摊铺在碎石表层上。 3、拌和:采用机械或人工拌和,拌和一遍后边拌边洒水,翻拌3~4 遍,以粘土成浆与碎石粘结在一起为度。 4、整型:用平地机将路面整平,符合路拱要求。 5、碾压:整形后用 6~8t 压路机洒水碾压,使泥浆上冒,至表层时缝中有一层泥浆即停止碾压;稍干后再用 10~12t 压路机进行收浆碾压1 遍,随即撒嵌缝料,再碾压2~3 遍,至表面无明显轮迹为止。 二、灌浆法 其一般工序为: ①准备工作;②摊铺碎石;⑧预碾碎石;④灌浆;⑤带浆碾压;⑧最终碾压。 1.准备工作,包括准备下承层及排水设施、施工放样、布置料堆、拌制泥浆。泥浆一般按水与土为0.8∶1~1∶1 的体积比配制。过稠、过稀或不均匀,均将影响施工质量。 2.碎石摊铺和初碾压,使碎石初步嵌挤稳定为止。过多碾压将堵塞碎石缝隙,妨碍泥浆灌入。 摊铺碎石时采用松铺系数 1.20~1.30(碎石最大粒径与厚之比为0.5左右时用 1.3,比值较大时,系数接近 1.2)。摊铺力求表面平整,并具有规定的路拱。 初压,用 8 吨双轮压路机碾压3~4 遍,使粗碎石稳定就位。在直线路段,由两侧路肩向路中线碾压;在超高路段,由内侧向外侧,逐渐错轮进行碾压。每次重叠1/3 轮宽。碾压弯第一遍就应再次找平。初压终了时,表面应平整,并具有规定的路拱和纵坡。 3.灌浆及带浆碾压。若 碎石过干 ,可 先 洒 水润 湿 ,以 利泥浆一次灌透 。泥浆浇 灌到 相 当 面积后 ,即 可 撒 5~15mm 嵌缝料(约 1~1.5 立 方 米 /100 平方 米 )。 用中型 压路机进行带浆碾压,使泥浆能 充 分 灌满 碎石缝隙。次日 即 进行必 要 的填 补 和修 整工作。 4.最终碾压,待 表面已 干 内部 泥浆尚 属 半 湿 状 态 时,可 进行最终碾压,一般碾压1~2 遍后 撒 铺一薄 层3~5 毫 米 石屑 并扫匀,然 后 进行碾压,使碎石缝隙内泥浆能 翻 到 表面上 与所 撒 石屑 粘 结成 整 体 。 ...
