第二讲 流水施工横道图绘制 一、等节奏流水施工特点 二、无节奏流水施工特点 三、等节奏流水施工横道图绘制 四、无节奏流水施工横道图绘制 五、等节奏流水施工流水节拍计算 一、等节奏流水施工特点(案例 1) 案例 1 1 背景 某两室一厅住宅装修工程施工任务被划分为两个施工过程:钉地龙骨、铺木地板
指定 a 专业队负责钉地龙骨施工;指定 b 专业队负责铺木地板施工
施工区域分成主卧与次卧两个施工段
规定每个专业队先完成主卧施工再完成次卧施工任务,每天一班工作制,组织等节奏流水施工
等节奏流水施工进度横道图如下

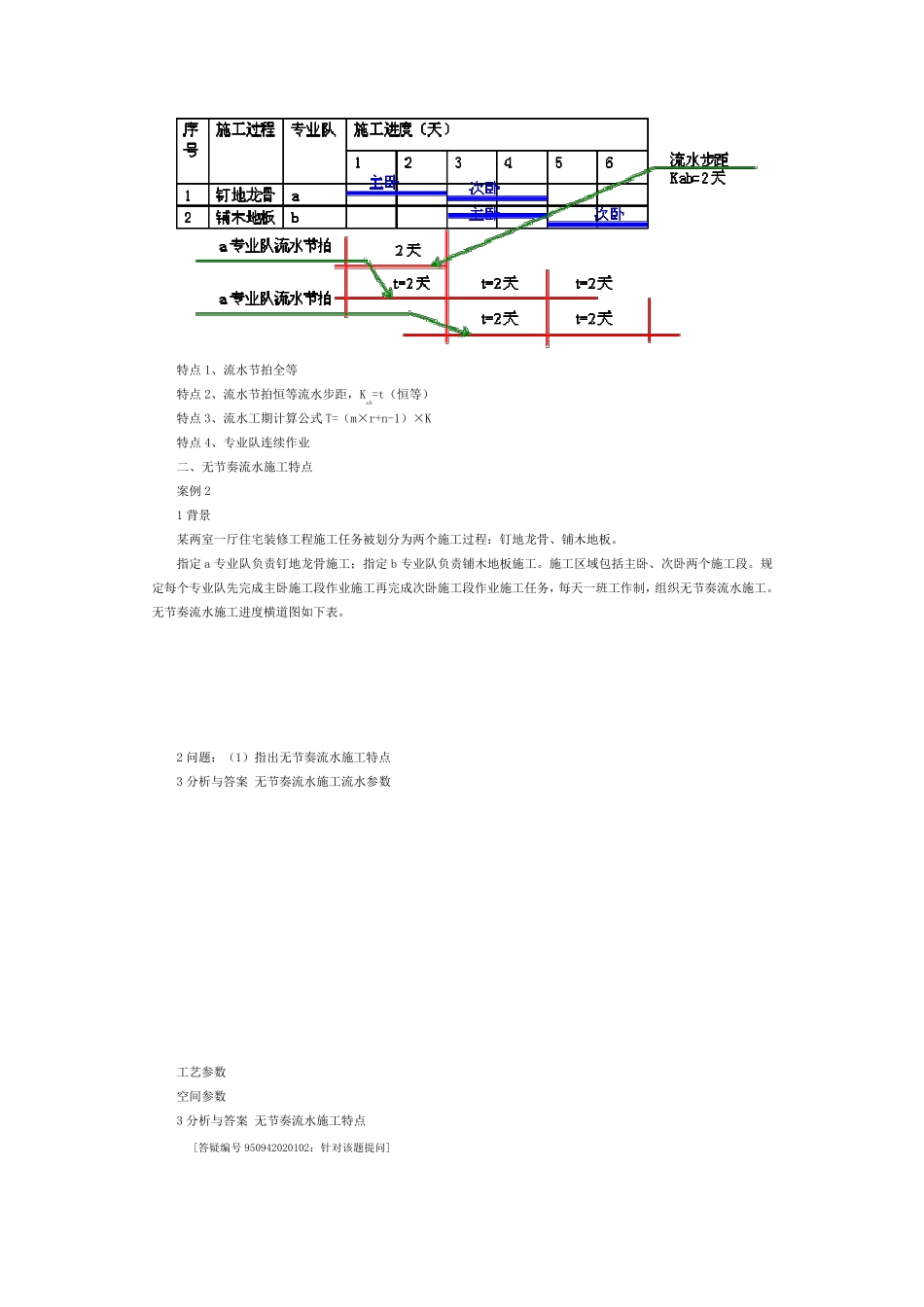

2 问题:(1)指出等节奏流水施工特点 3 分析与答案 等节奏流水施工进度横道图基本概念 3 分析与答案 等节奏流水施工特点 [答疑编号 950942020101:针对该题提问] 特点1、流水节拍全等 特点2、流水节拍恒等流水步距,Kab=t(恒等) 特点3、流水工期计算公式T=(m×r+n-1)×K 特点4、专业队连续作业 二、无节奏流水施工特点 案例 2 1 背景 某两室一厅住宅装修工程施工任务被划分为两个施工过程:钉地龙骨、铺木地板
指定 a 专业队负责钉地龙骨施工;指定 b 专业队负责铺木地板施工
施工区域包括主卧、次卧两个施工段
规定每个专业队先完成主卧施工段作业施工再完成次卧施工段作业施工任务,每天一班工作制,组织无节奏流水施工
无节奏流水施工进度横道图如下表

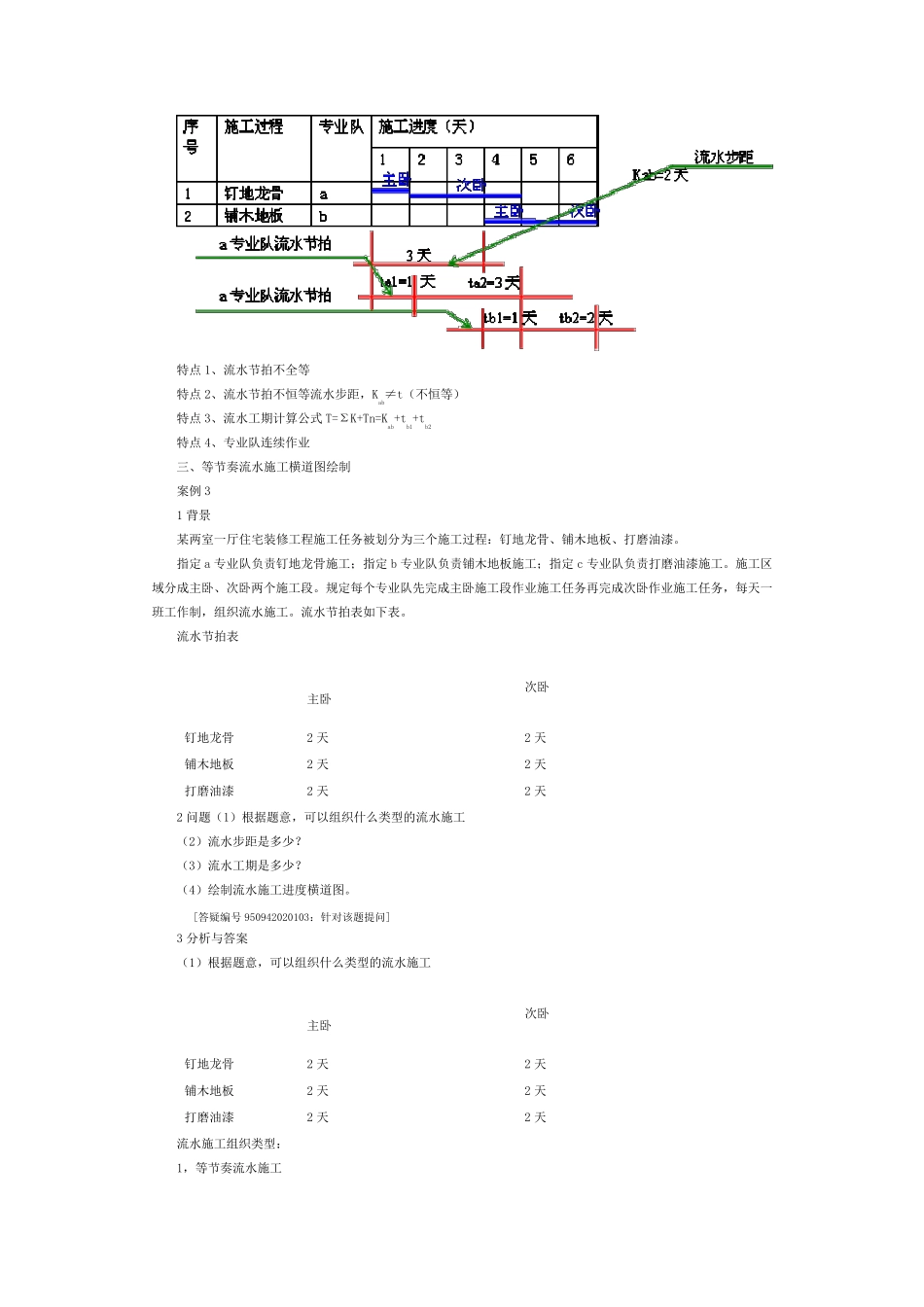

2 问题:(1)指出无节奏流水施工特点 3 分析与答案 无节奏流水施工流水参数 工艺参数 空间参数 3 分析与答案 无节奏流水施工特点 [答疑编号 950942020102:针对该题提问] 特点1、流水节拍不全等 特点2、流水节拍不恒等流水步距,Kab≠t(不恒等) 特点3、流水工期计算公式T=ΣK+Tn=Kab+tb1+tb2 特点4、专业队连续作业 三、等节奏流水施工横道图绘制 案例 3 1
