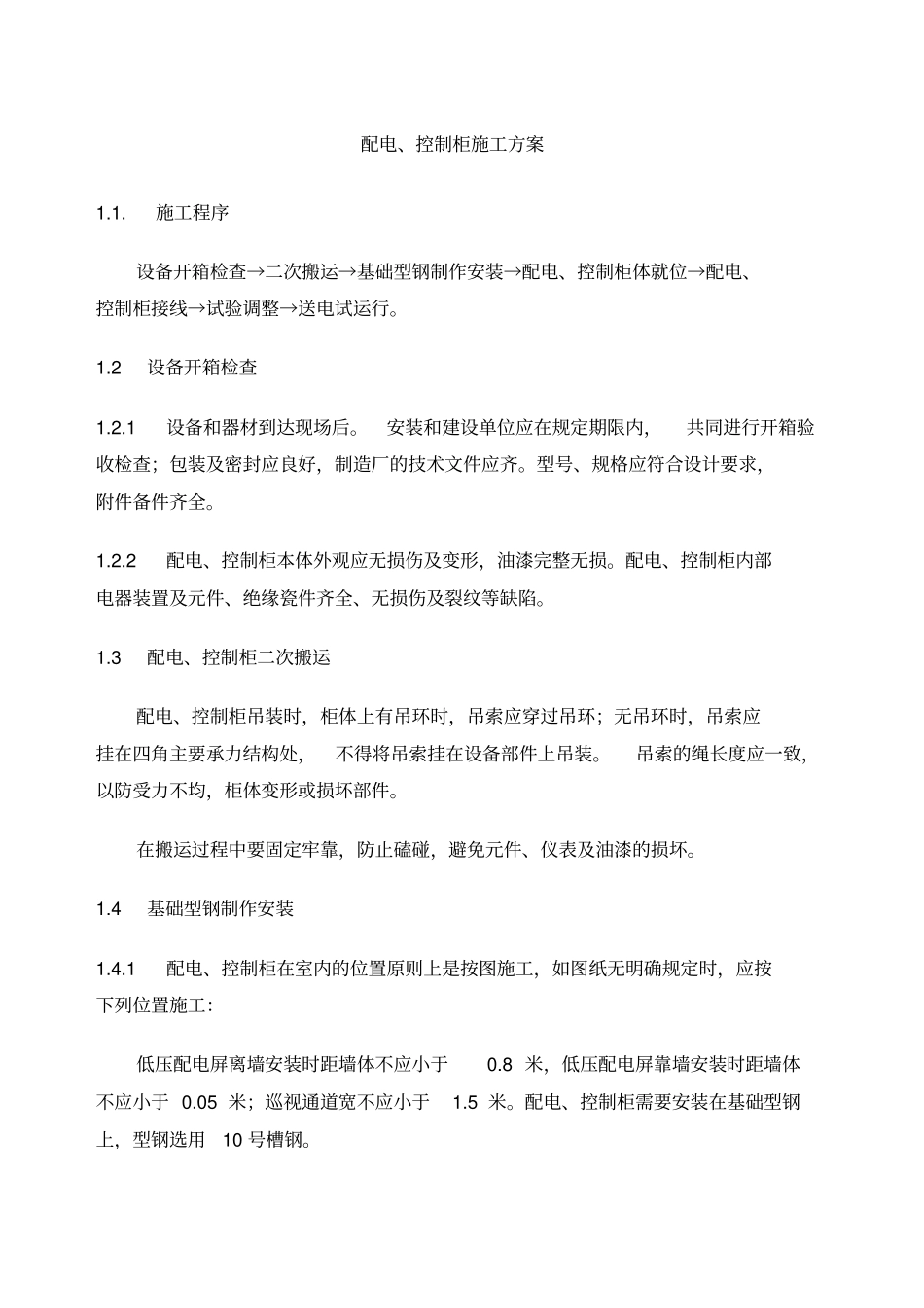

配电、控制柜施工方案1
施工程序设备开箱检查→二次搬运→基础型钢制作安装→配电、控制柜体就位→配电、控制柜接线→试验调整→送电试运行
2 设备开箱检查1
1 设备和器材到达现场后
安装和建设单位应在规定期限内,共同进行开箱验收检查;包装及密封应良好,制造厂的技术文件应齐
型号、规格应符合设计要求,附件备件齐全
2 配电、控制柜本体外观应无损伤及变形,油漆完整无损
配电、控制柜内部电器装置及元件、绝缘瓷件齐全、无损伤及裂纹等缺陷
3 配电、控制柜二次搬运配电、控制柜吊装时,柜体上有吊环时,吊索应穿过吊环;无吊环时,吊索应挂在四角主要承力结构处,不得将吊索挂在设备部件上吊装
吊索的绳长度应一致,以防受力不均,柜体变形或损坏部件
在搬运过程中要固定牢靠,防止磕碰,避免元件、仪表及油漆的损坏

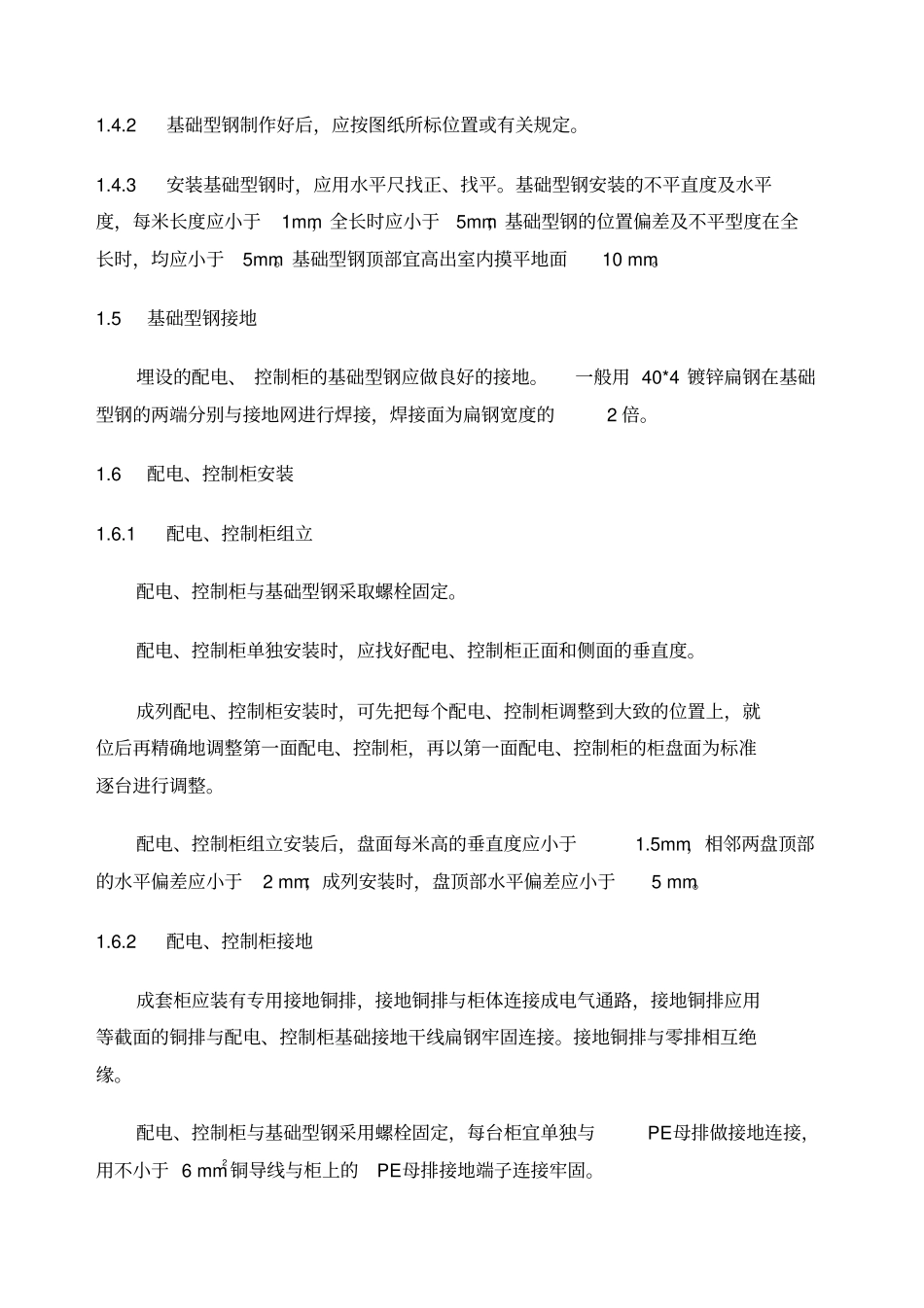

4 基础型钢制作安装1
1 配电、控制柜在室内的位置原则上是按图施工,如图纸无明确规定时,应按下列位置施工:低压配电屏离墙安装时距墙体不应小于0
8 米,低压配电屏靠墙安装时距墙体不应小于 0
05 米;巡视通道宽不应小于1
配电、控制柜需要安装在基础型钢上,型钢选用10 号槽钢
2 基础型钢制作好后,应按图纸所标位置或有关规定
3 安装基础型钢时,应用水平尺找正、找平
基础型钢安装的不平直度及水平度,每米长度应小于1mm,全长时应小于5mm;基础型钢的位置偏差及不平型度在全长时,均应小于5mm
基础型钢顶部宜高出室内摸平地面10 mm
5 基础型钢接地埋设的配电、 控制柜的基础型钢应做良好的接地
一般用 40*4 镀锌扁钢在基础型钢的两端分别与接地网进行焊接,焊接面为扁钢宽度的2 倍

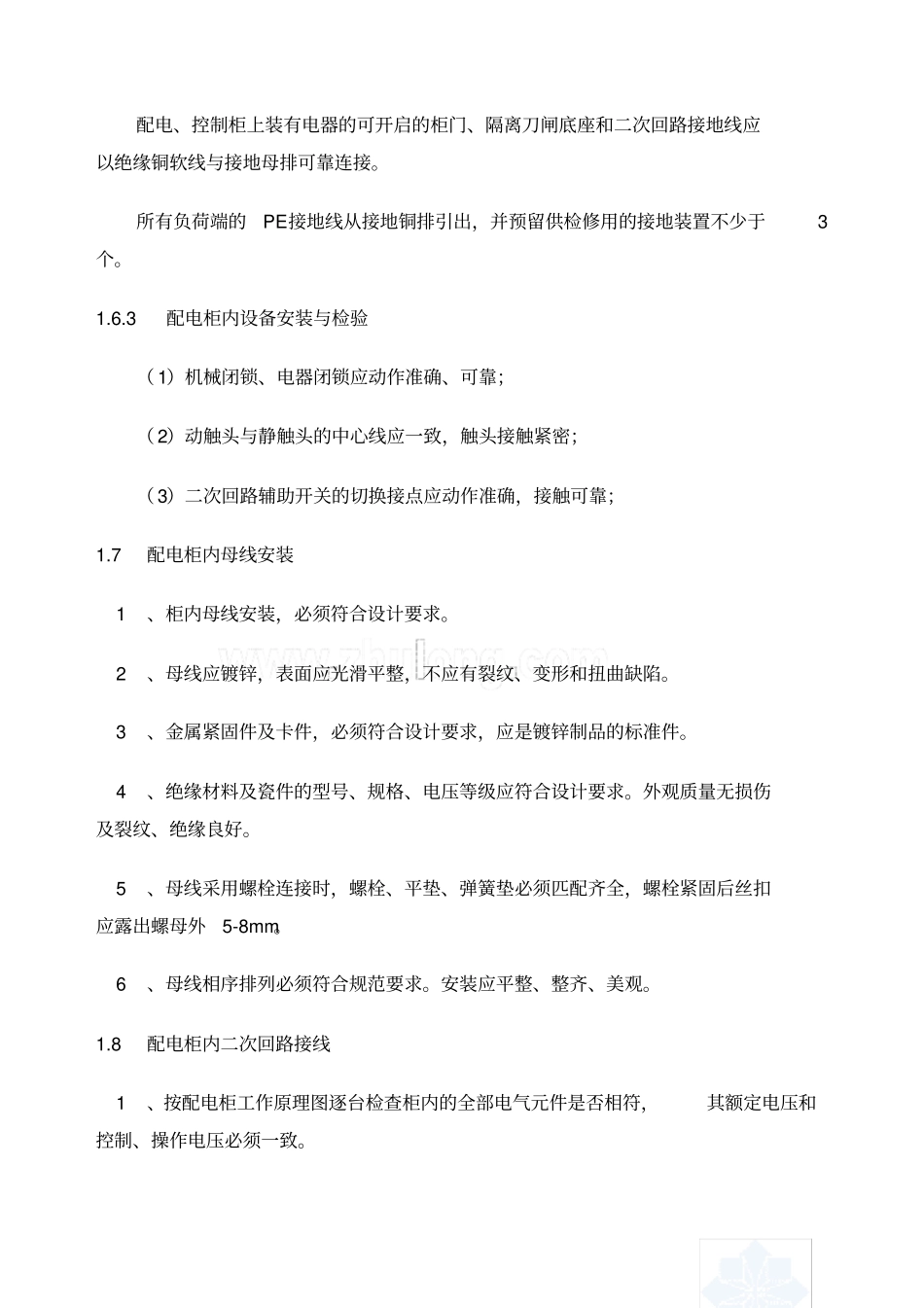

6 配电、控制柜安装1
1 配电、控制柜组立配电、控制柜与基础型钢采取螺栓固定
配电、控制柜单独安装时,应找好配电、控制柜正面和侧面的垂直度
