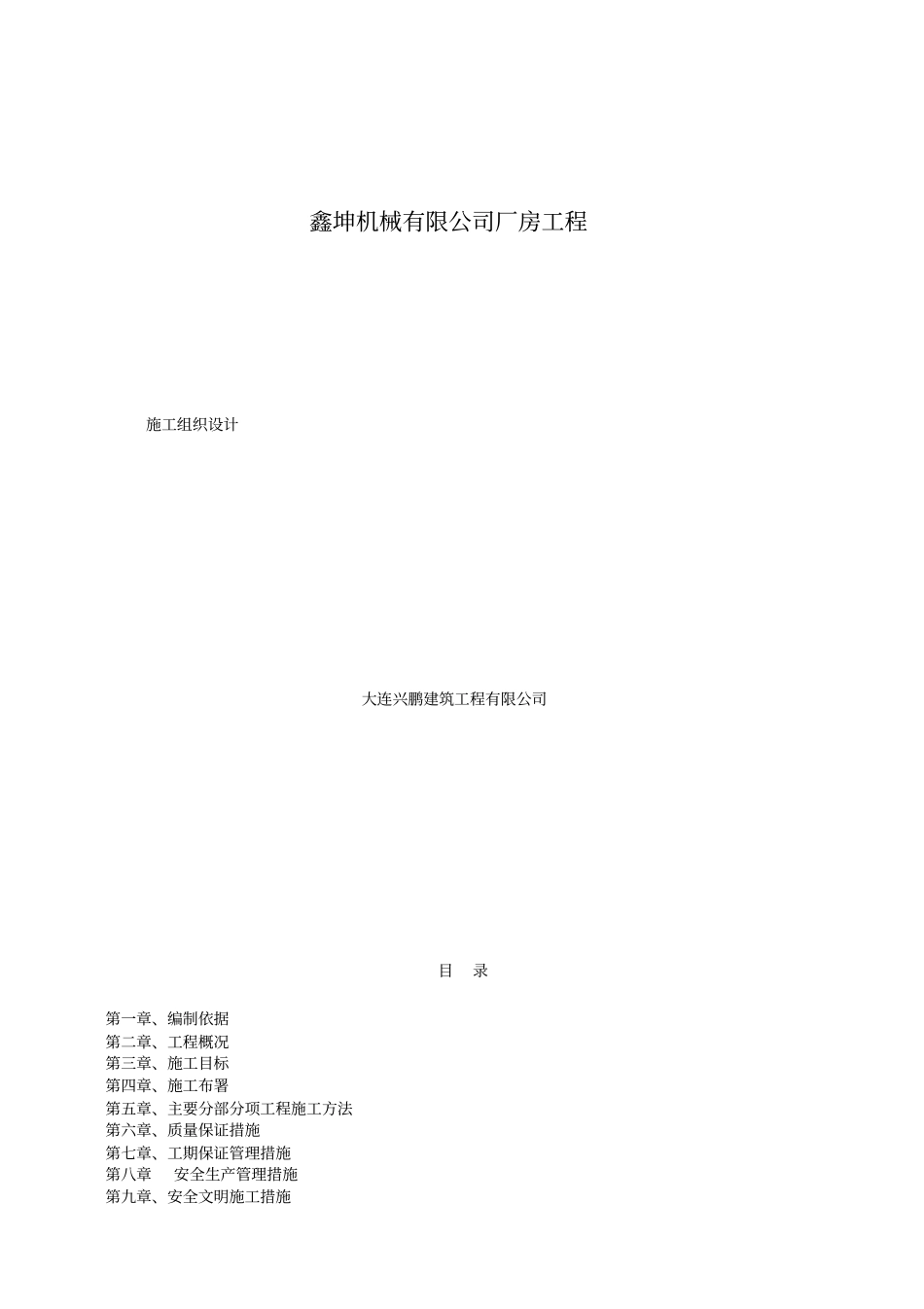

鑫坤机械有限公司厂房工程施工组织设计大连兴鹏建筑工程有限公司目录第一章、编制依据第二章、工程概况第三章、施工目标第四章、施工布署第五章、主要分部分项工程施工方法第六章、质量保证措施第七章、工期保证管理措施第八章安全生产管理措施第九章、安全文明施工措施第十章、冬雨季施工措施第十一章、施工现场临时用电施工方案第十二章、建筑材料管理措施第十三章消防、保卫措施第十四章、环境保护和卫生管理措施第十五章、工程档案管理附:施工总平面图施工进度网络图劳动力计划表拟投入的主要施工机械设备表办公设备以及检测设备表临时设施用地表合理化建议及意见表施工重点、难点、关键技术、工艺分析以及解决方案表第一章、编制依据一 、鑫坤机械有限公司厂房工程施工图二 、国家颁布的建设工程《建筑工程质量统一验收标准》、《建设工程质量管理条例》 、《中华人民共和国建设工程强制性条文标准》等相关规范、规定、标准,辽宁省标准图集。三 、《辽宁省建筑工程预算实物量定额》和《辽宁省建筑装饰工程预算实物量定额》。四 、工程地质勘察报告。第二章、工程概况一、建设概况鑫坤机械有限公司厂房工程位于大连市开发区,由大连开发区隆海实业总公司投资兴建,设计单位为:抚顺市政工程设计研究院有限责任公司。总建筑面积为903.96平方米。结构形式:排架结构,抗震设计按7 度烈度设防。基础类型:独立钢筋混凝土杯口基础。二、建筑概况墙体采用轻集料混凝土小型空心砌块,M5专用砂浆砌筑。外墙面为建筑涂料外墙,刷两遍涂料。内墙面水泥砂浆抹面乳胶漆。屋面防水采用SBS防水板岩覆面。第三章、施工目标一、工程质量目标确保合同范围内工程竣工一次验收合格,各分部分项工程合格率达到100%,争创省市级优良工程。二、施工进度目标90 天(日历日)。三、安全文明施工目标施工现场达到安全文明施工标准化工地,争创大连市安全文明优良工地。施工中杜绝死亡和重伤事故,避免轻伤事故。第四章、施工布署一、总体布暑在基础施工阶段,基础施工是控制工期的关键环节。基础施工时,分三段流水。第一步,基槽开挖。第二步,钢筋混凝土杯口基础及地梁施工。第三步,钢筋混凝土杯口基础及地梁混凝土达到一定强度足够承受压力时,进行基础回填施工。二、施工管理组织机构施工管理部门是保证工程顺利进行的中枢神经,管理人员的整体素质不仅代表了一个企业的管理水平,也是展现应对复杂问题的综合能力。项目经理是这一组织的灵魂,是公司授权...
