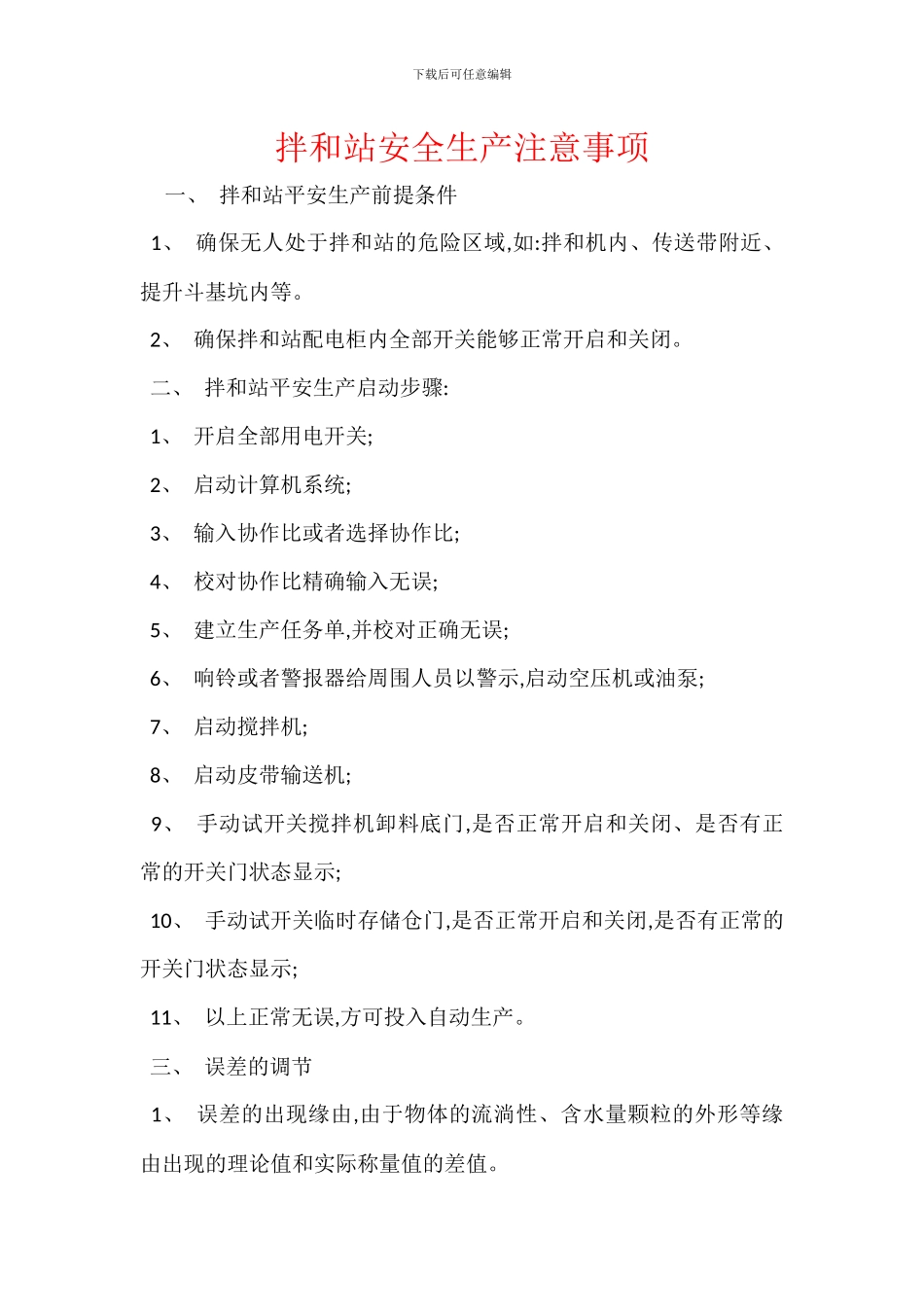

下载后可任意编辑拌和站安全生产注意事项 一、 拌和站平安生产前提条件 1、 确保无人处于拌和站的危险区域,如:拌和机内、传送带附近、提升斗基坑内等
2、 确保拌和站配电柜内全部开关能够正常开启和关闭
二、 拌和站平安生产启动步骤: 1、 开启全部用电开关; 2、 启动计算机系统; 3、 输入协作比或者选择协作比; 4、 校对协作比精确输入无误; 5、 建立生产任务单,并校对正确无误; 6、 响铃或者警报器给周围人员以警示,启动空压机或油泵; 7、 启动搅拌机; 8、 启动皮带输送机; 9、 手动试开关搅拌机卸料底门,是否正常开启和关闭、是否有正常的开关门状态显示; 10、 手动试开关临时存储仓门,是否正常开启和关闭,是否有正常的开关门状态显示; 11、 以上正常无误,方可投入自动生产
三、 误差的调节 1、 误差的出现缘由,由于物体的流淌性、含水量颗粒的外形等缘由出现的理论值和实际称量值的差值

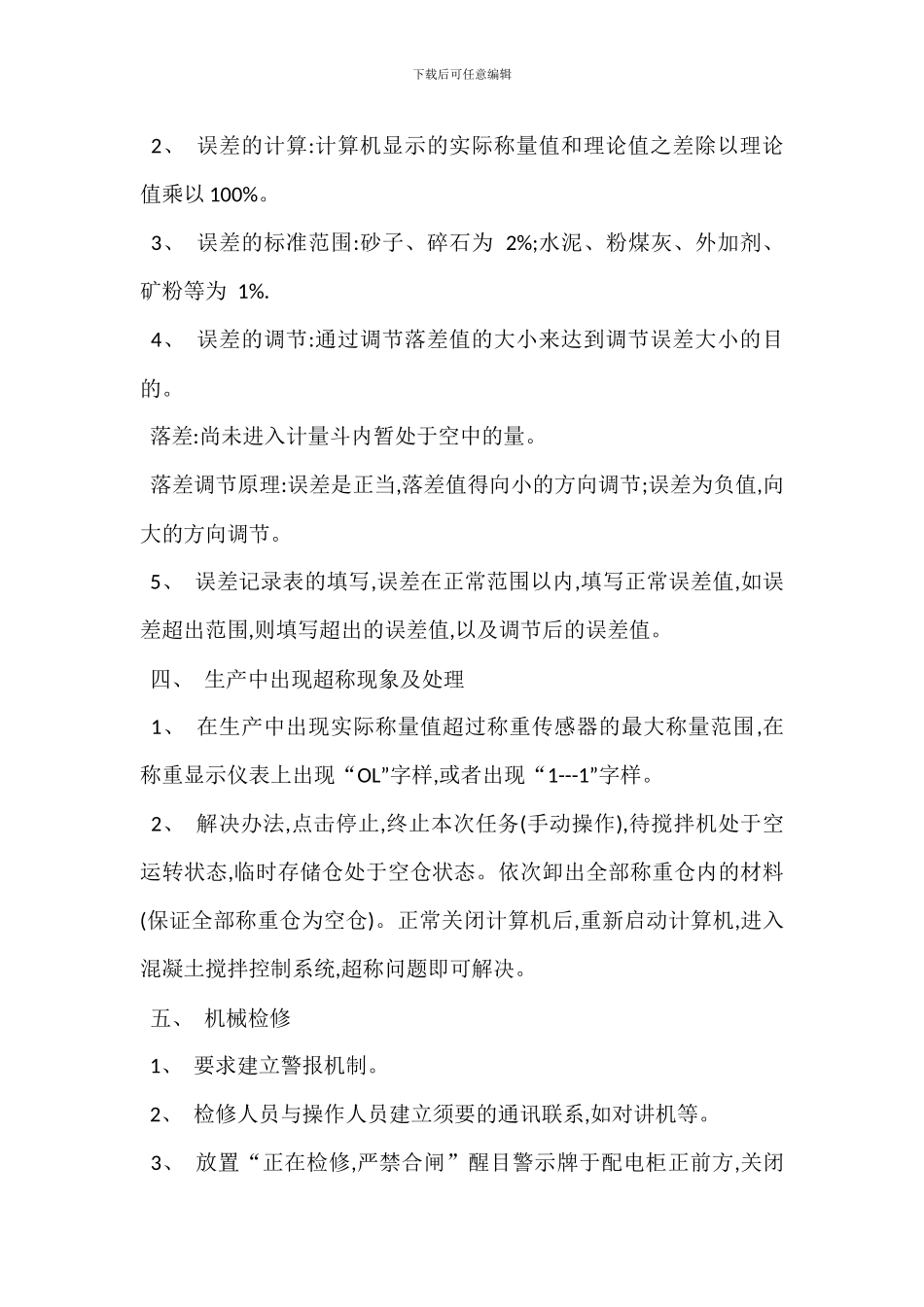

下载后可任意编辑 2、 误差的计算:计算机显示的实际称量值和理论值之差除以理论值乘以 100%
3、 误差的标准范围:砂子、碎石为 2%;水泥、粉煤灰、外加剂、矿粉等为 1%
4、 误差的调节:通过调节落差值的大小来达到调节误差大小的目的
落差:尚未进入计量斗内暂处于空中的量
落差调节原理:误差是正当,落差值得向小的方向调节;误差为负值,向大的方向调节
5、 误差记录表的填写,误差在正常范围以内,填写正常误差值,如误差超出范围,则填写超出的误差值,以及调节后的误差值
四、 生产中出现超称现象及处理 1、 在生产中出现实际称量值超过称重传感器的最大称量范围,在称重显示仪表上出现“OL”字样,或者出现“1---1”字样
2、 解决办法,点击停止,终止本次任务(手动操作),待搅拌机处于空运转状态,临时存储仓处于空仓状态
依次卸出全部称重仓内的材料(保证全部称重仓为空仓
