下载后可任意编辑施工进度承诺书的范文下载后可任意编辑 建筑工程施工进度对开发项目的经济效益具有重要影响,因此施工方是必须要对工程的进度进行承诺来明确责任
为你整理了一些施工进度承诺书的范文,希望你喜爱

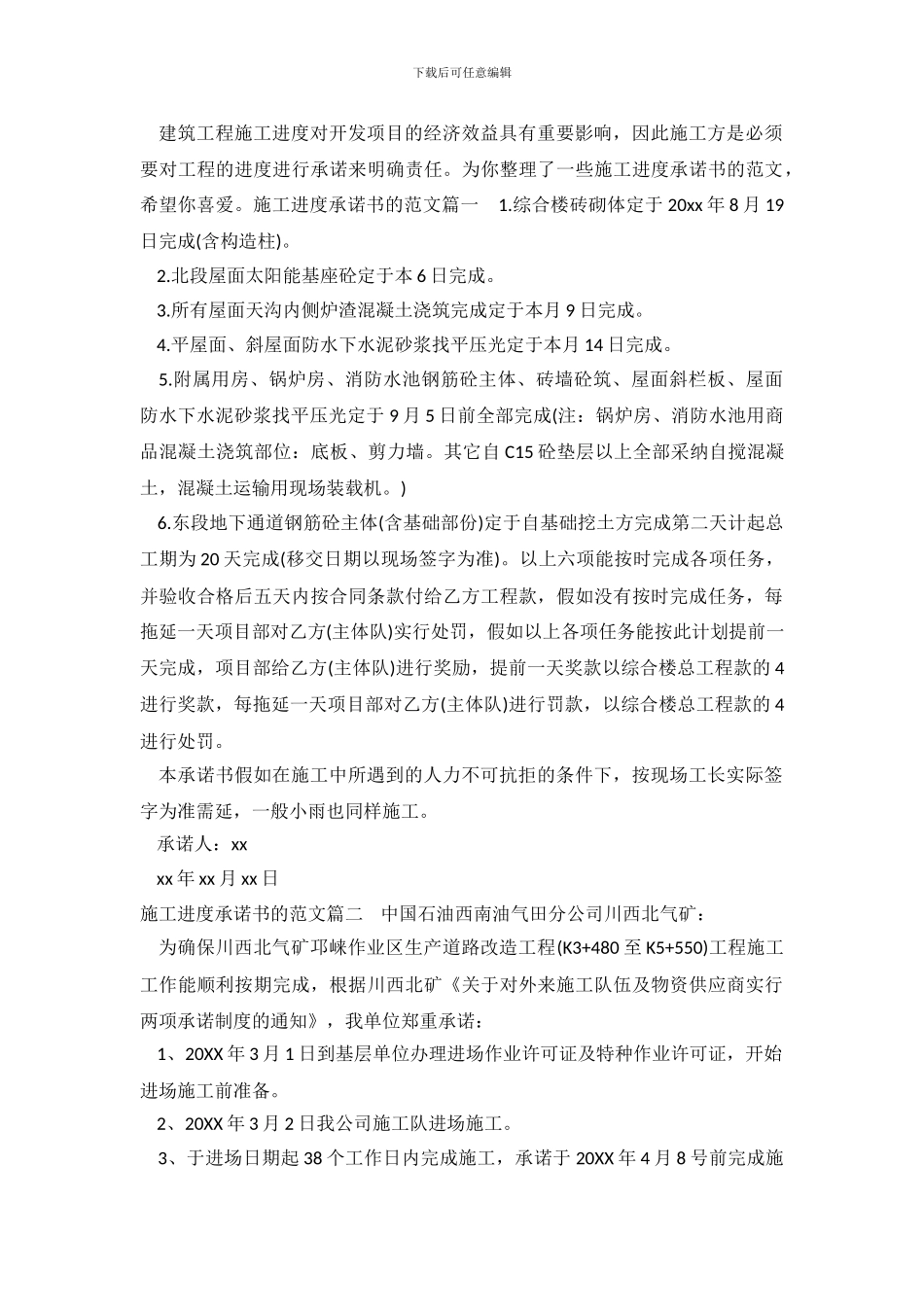

施工进度承诺书的范文篇一 1
综合楼砖砌体定于 20xx 年 8 月 19日完成(含构造柱)
北段屋面太阳能基座砼定于本 6 日完成
所有屋面天沟内侧炉渣混凝土浇筑完成定于本月 9 日完成
平屋面、斜屋面防水下水泥砂浆找平压光定于本月 14 日完成
附属用房、锅炉房、消防水池钢筋砼主体、砖墙砼筑、屋面斜栏板、屋面防水下水泥砂浆找平压光定于 9 月 5 日前全部完成(注:锅炉房、消防水池用商品混凝土浇筑部位:底板、剪力墙
其它自 C15 砼垫层以上全部采纳自搅混凝土,混凝土运输用现场装载机
东段地下通道钢筋砼主体(含基础部份)定于自基础挖土方完成第二天计起总工期为 20 天完成(移交日期以现场签字为准)
以上六项能按时完成各项任务,并验收合格后五天内按合同条款付给乙方工程款,假如没有按时完成任务,每拖延一天项目部对乙方(主体队)实行处罚,假如以上各项任务能按此计划提前一天完成,项目部给乙方(主体队)进行奖励,提前一天奖款以综合楼总工程款的 4进行奖款,每拖延一天项目部对乙方(主体队)进行罚款,以综合楼总工程款的 4进行处罚
本承诺书假如在施工中所遇到的人力不可抗拒的条件下,按现场工长实际签字为准需延,一般小雨也同样施工

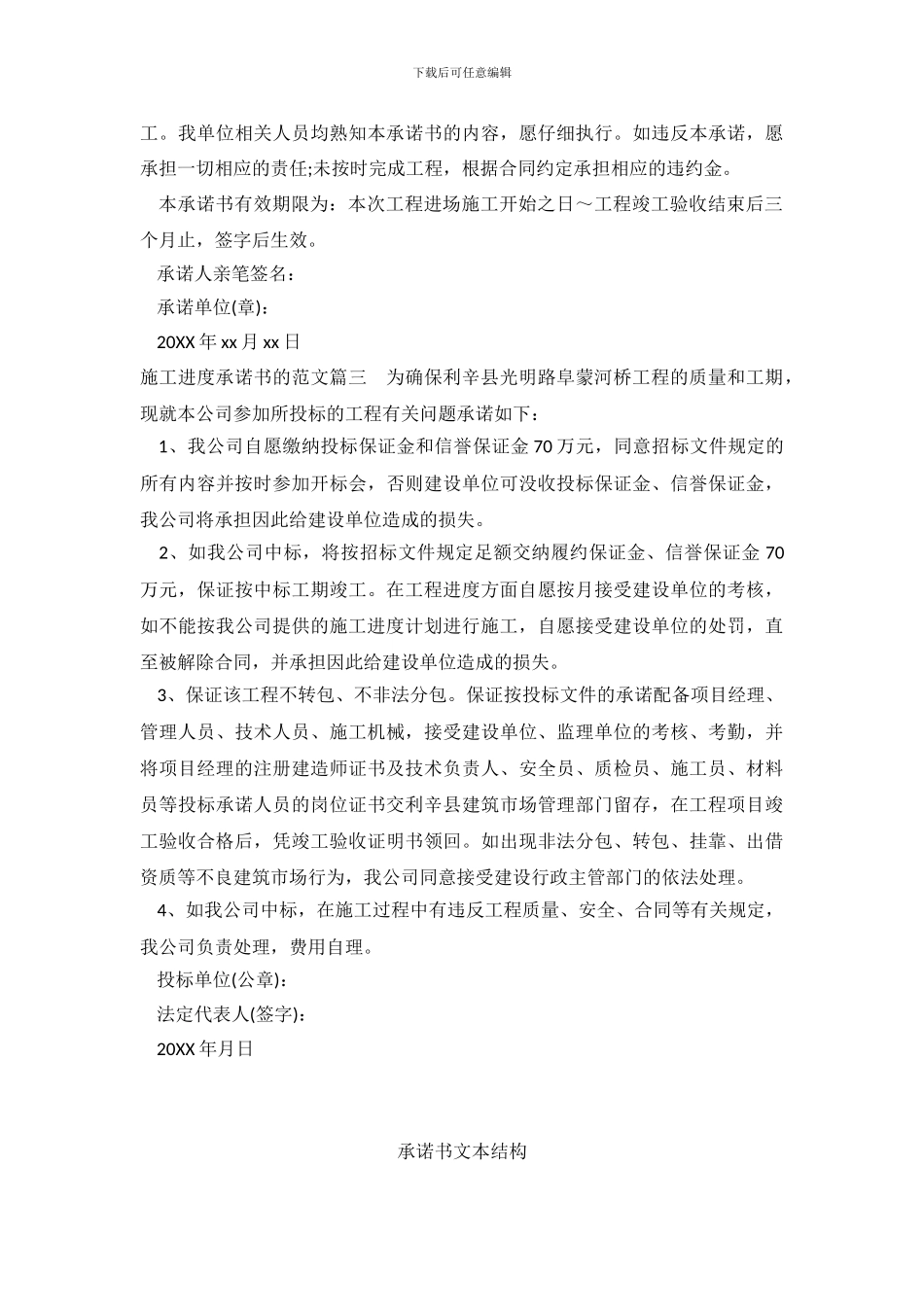

承诺人:xx xx 年 xx 月 xx 日施工进度承诺书的范文篇二 中国石油西南油气田分公司川西北气矿: 为确保川西北气矿邛崃作业区生产道路改造工程(K3+480 至 K5+550)工程施工工作能顺利按期完成,根据川西北矿《关于对外来施工队伍及物资供应商实行两项承诺制度的通知》,我单位郑重承诺: 1、20XX 年 3 月 1
