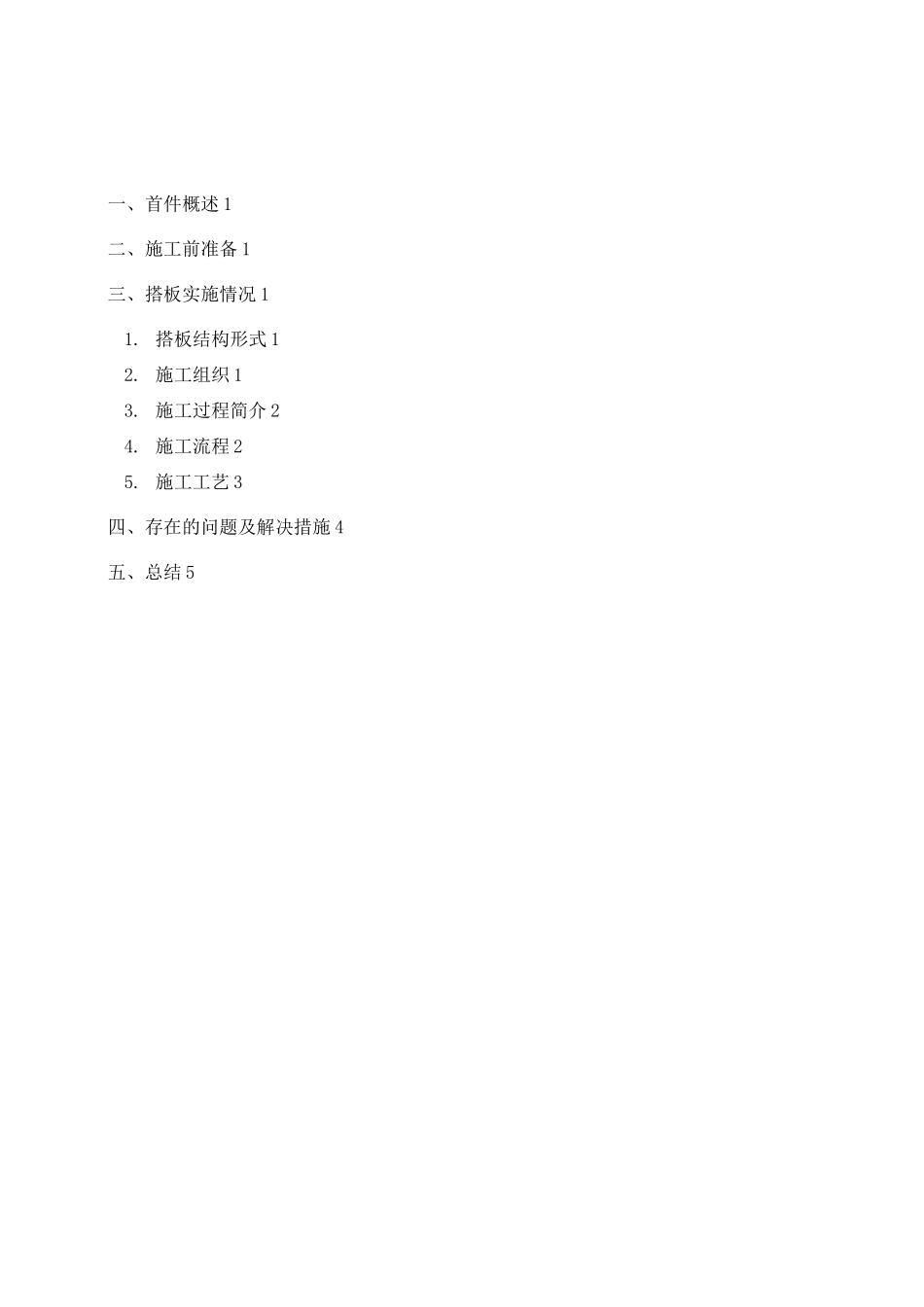

一、首件概述 1二、施工前准备 1三、搭板实施情况 11
搭板结构形式 12
施工组织 13
施工过程简介 24
施工流程 25
施工工艺 3四、存在的问题及解决措施 4五、总结 51237 省道宝应段三期建设工程(北段)桥头搭板首件施工总结一、首件概述根据首件工程认可制的要求和现场实际施工的进度情况,我部选泾张河桥 0#、1#台左幅桥头搭板作为首件工程
本首件工程于 2013 年 11 月 7 日开始,11 月 19 日结束
该首件工程施工完成后,我部按规定组织相关人员进行自检评定,且监理工程师已对该段搭板铺装各项指标进行现场测量、校验和复核,结果符合规定要求
现将实施情况总结汇报如下:二、施工前准备1)根据要求我项目部编制了搭板系施工技术方案,并经监理工程师审批
2)按要求配置了相关的技术、质量、试验检测管理人员,对现场施工质量进行了跟踪控制
3)原材料各项技术指标经试验符合规范要求
4)施工前对现场作业人员进行了安全、技术交底

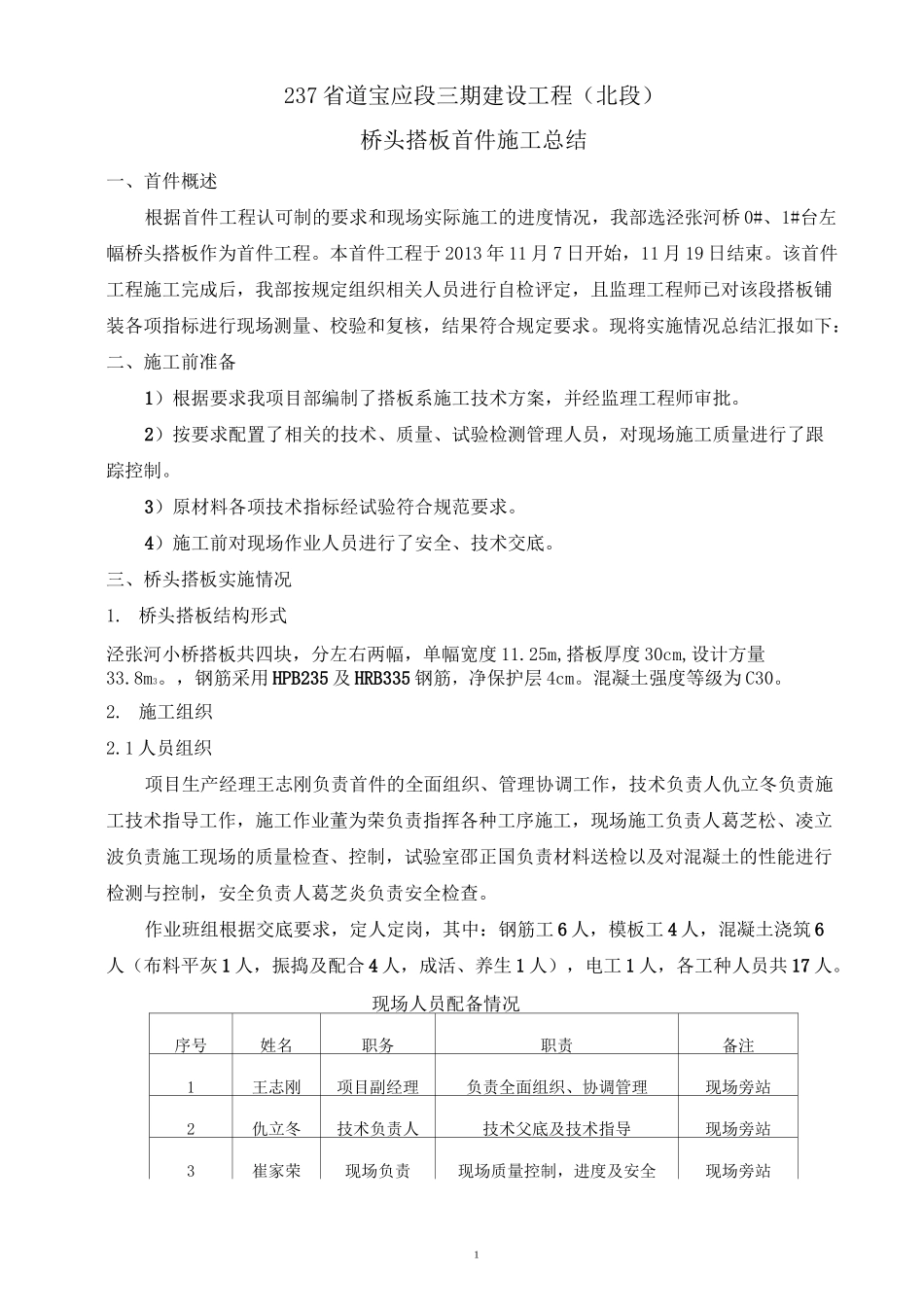

三、桥头搭板实施情况1
桥头搭板结构形式泾张河小桥搭板共四块,分左右两幅,单幅宽度 11
25m,搭板厚度 30cm,设计方量33
,钢筋采用 HPB235 及 HRB335 钢筋,净保护层 4cm
混凝土强度等级为 C30
1 人员组织项目生产经理王志刚负责首件的全面组织、管理协调工作,技术负责人仇立冬负责施工技术指导工作,施工作业董为荣负责指挥各种工序施工,现场施工负责人葛芝松、凌立波负责施工现场的质量检查、控制,试验室邵正国负责材料送检以及对混凝土的性能进行检测与控制,安全负责人葛芝炎负责安全检查
作业班组根据交底要求,定人定岗,其中:钢筋工 6 人,模板工 4 人,混凝土浇筑 6人(布料平灰 1 人,振捣及配合 4 人,成活、养生 1 人),电工 1 人,各工种人员共 17 人

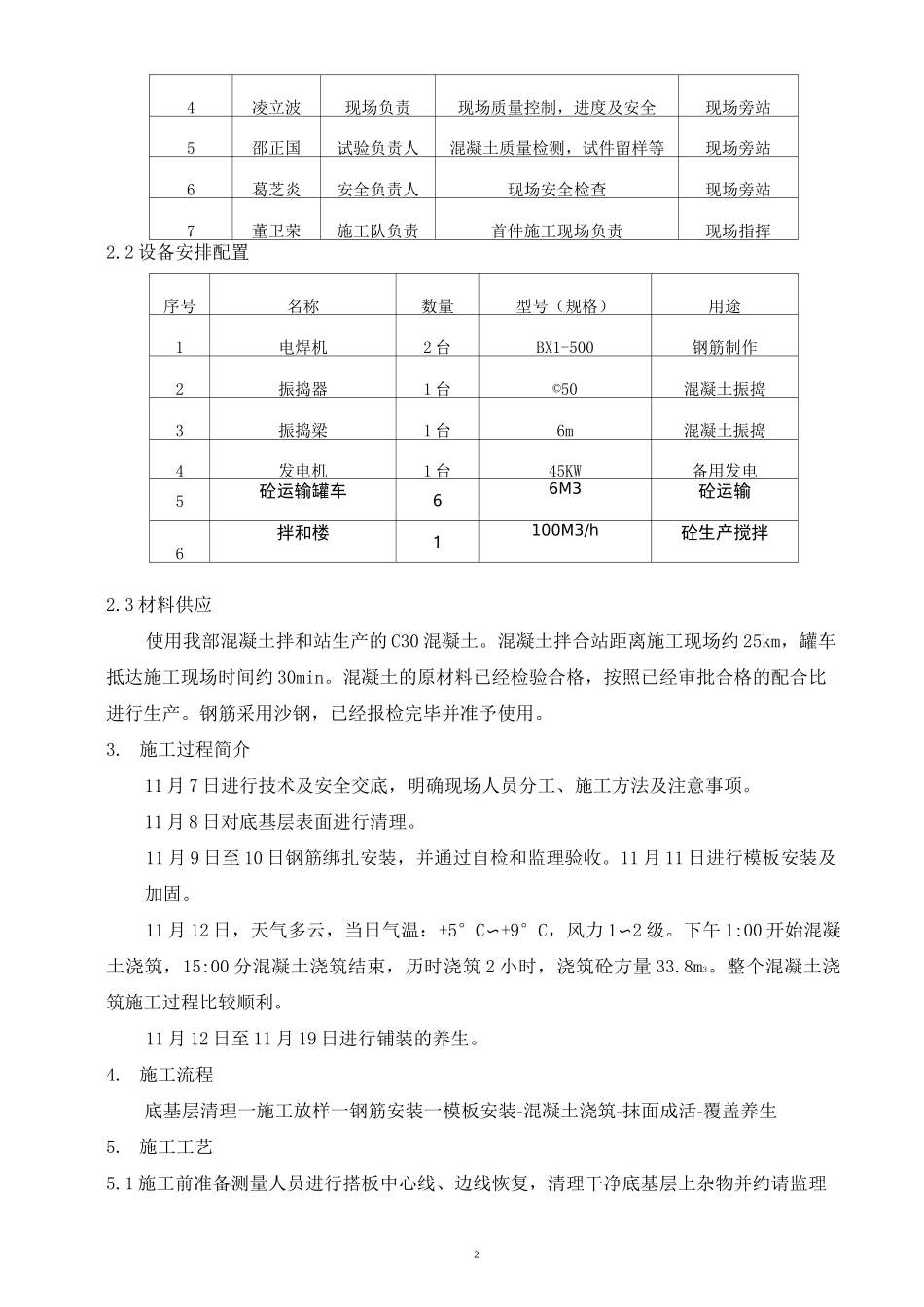

现场人员配备情况序号
